Пример создания ССР в Smeta.RU
Время прочтения: 5 минут
Термины и сокращения
ССР/ССРСС - Сводный сметный расчет стоимости строительства
ОСР - Объектный сметный расчет
Объект строительства - элемент структуры Проекта, позволяющий структурировать локальные сметы
СМР - строительно-монтажные работы
ЛС - локальная смета
СНБ - сметная нормативная база
ФРСН - федеральный реестр сметных нормативов
ГГЭ - Главгосэкспертиза России
Минстрой - Министерство строительства и жилищно-коммунального хозяйства Российской Федерации
ВЗиС - временные здания и сооружения
ЗУ - зимнее удорожание
421/пр - Приказ Министерства строительства и жилищно-коммунального хозяйства Российской Федерации от 04.08.2020 №421/пр "Об утверждении Методики определения сметной стоимости строительства, реконструкции, капитального ремонта, сноса объектов капитального строительства, работ по сохранению объектов культурного наследия (памятников истории и культуры) народов Российской Федерации на территории Российской Федерации"
557/пр - Приказ Министерства строительства и жилищно-коммунального хозяйства Российской Федерации от 07.07.2022 №557/пр "О внесении изменений в Методику определения сметной стоимости строительства, реконструкции, капитального ремонта, сноса объектов капитального строительства, работ по сохранению объектов культурного наследия (памятников истории и культуры) народов Российской Федерации, утвержденную приказом Министерства строительства и жилищно-коммунального хозяйства Российской Федерации от 4 августа 2020 г. №421/пр"
332/пр - Приказ Министерства строительства и жилищно-коммунального хозяйства Российской Федерации от 19 июня 2020 года №332/пр "Об утверждении Методики определения затрат на строительство временных зданий и сооружений, включаемых в сводный сметный расчет стоимости строительства объектов капитального строительства"
325/пр - Приказ Министерства строительства и жилищно-коммунального хозяйства Российской Федерации от 25 мая 2021 года №325/пр "Об утверждении Методики определения дополнительных затрат при производстве работ в зимнее время"
Структура проекта
Приступая к созданию сметной документации, необходимо вначале задать структуру будущего Проекта. Проект - самый крупный элемент структуры сметной документации, объединяющий в себе более мелкие элементы.
Создание ССР возможно только для Проекта
Параметры Проекта
Типовые настройки, которые буду применены к новым объектам - при выборе типовой настройки, создаваемые в дальнейшем сметы будут наследовать типовые настройки Проекта, тем самым упрощается задание однообразных настроек во всем проекте.
Распространять на вложенные папки - галка, позволяющая настроить распространение выбранной Типовой настройки на все дочерние элементы Проекта.
Шифр и Полное наименование - данные проекта. Используются в выходных формах Объектной сметы.
Сметные нормы, % к СМР - распространяются на создаваемые в дальнейшем сметы в проекте, тем самым упрощается задание однообразных настроек во всем проекте для корректного расчета ОСР и ССР.
Секция Подписи. Заполняется при необходимости.
В Проекте можно создать Очередь строительства, Пусковой комплекс - их параметры не отличаются от Проекта. Наследование параметров производится с ближайшего родительского узла, т.е. при различных параметрах Проекта и Очереди строительства, при создании сметы, будут применены параметры Очереди строительства.

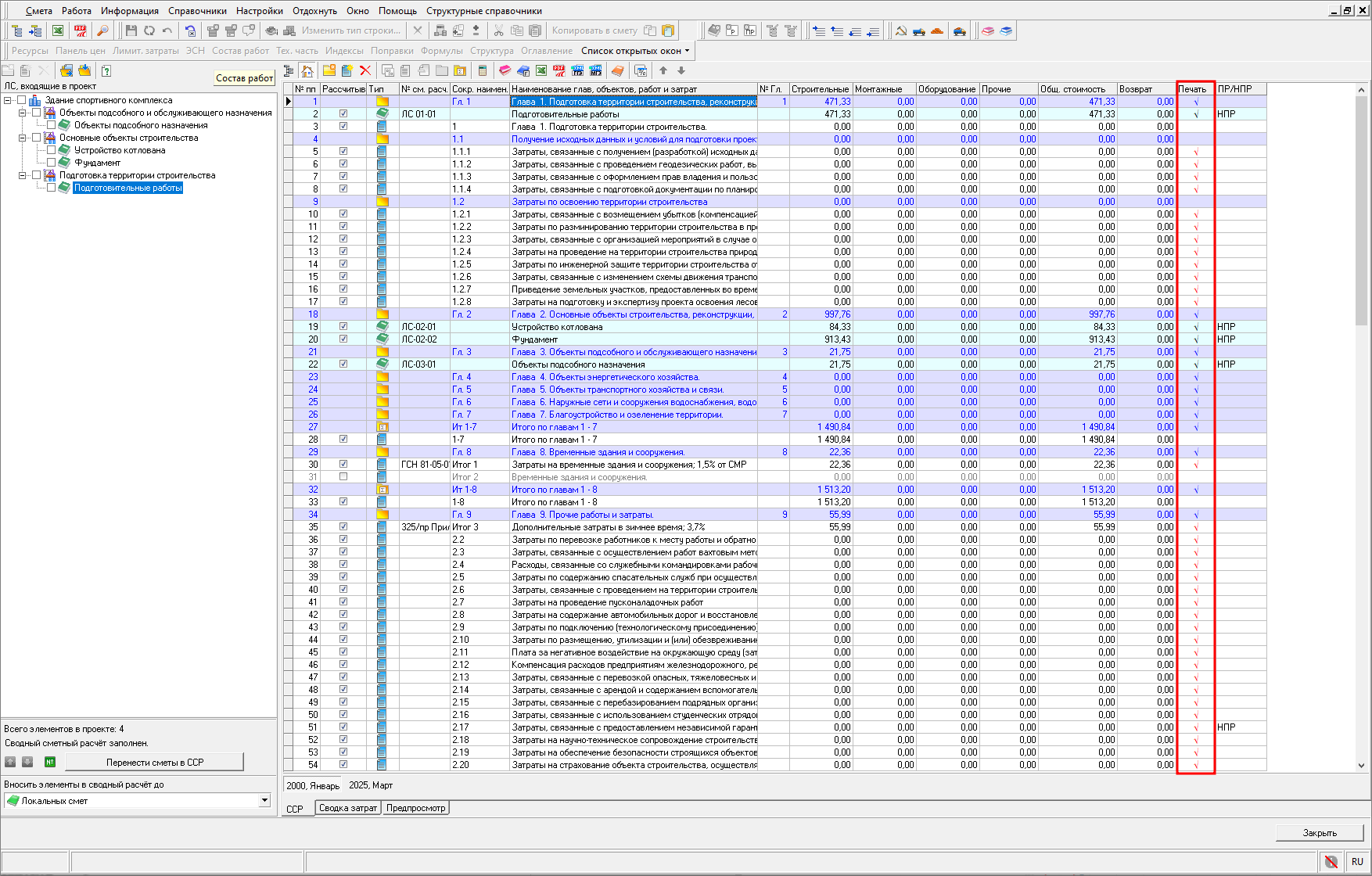

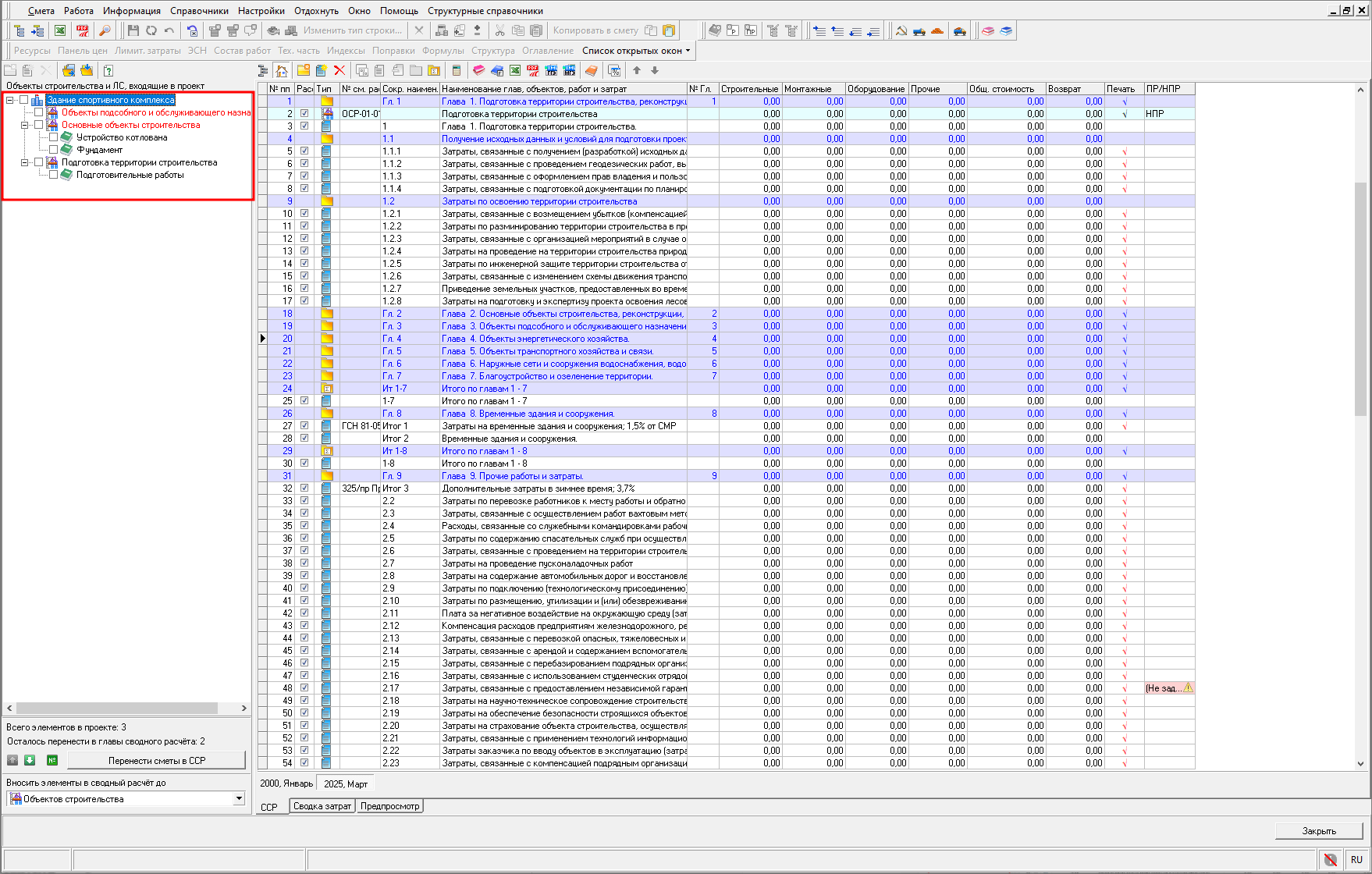

Перед созданием локальных смет, необходимо создать Объект строительства - элемент структуры Проекта, включающий в себя локальные сметы, относящиеся к одному объекту строительства.
Если есть готовая сметная документация, ранее созданная в старом формате – можно перетащить ее в структуру Проекта левой кнопкой мыши.
Шифр сметы и объекта строительства
Методика 421/пр:
- Каждому сметному расчету присваивается шифр, содержащий буквенное обозначение и номер. Буквенное обозначение отражает вид сметного расчета (сметы): а) СР - сметный расчет на отдельные виды затрат; б) ЛСР (ЛС) - локальный сметный расчет (смета); в) ОСР (ОС) - объектный сметный расчет (смета); г) ССРСС - сводный сметный расчет стоимости строительства. Сквозная нумерация сметных расчетов на отдельные виды затрат производится целыми числами в порядке их включения в сметную документацию. Например, СР-1.
- Номер локального сметного расчета (сметы) содержит три группы цифр: первые две группы цифр соответствуют номеру объектного сметного расчета (сметы), третья группа цифр - порядковому номеру локального сметного расчета (сметы) в объектном сметном расчете (смете). Например, ЛС-02-01-01.
- Номер объектного сметного расчета (сметы) содержит две группы цифр: первые две цифры соответствуют номеру главы сводного сметного расчета, вторые две цифры - порядковому номеру строки в главе сводного сметного расчета стоимости строительства. Например, ОС-02-01.

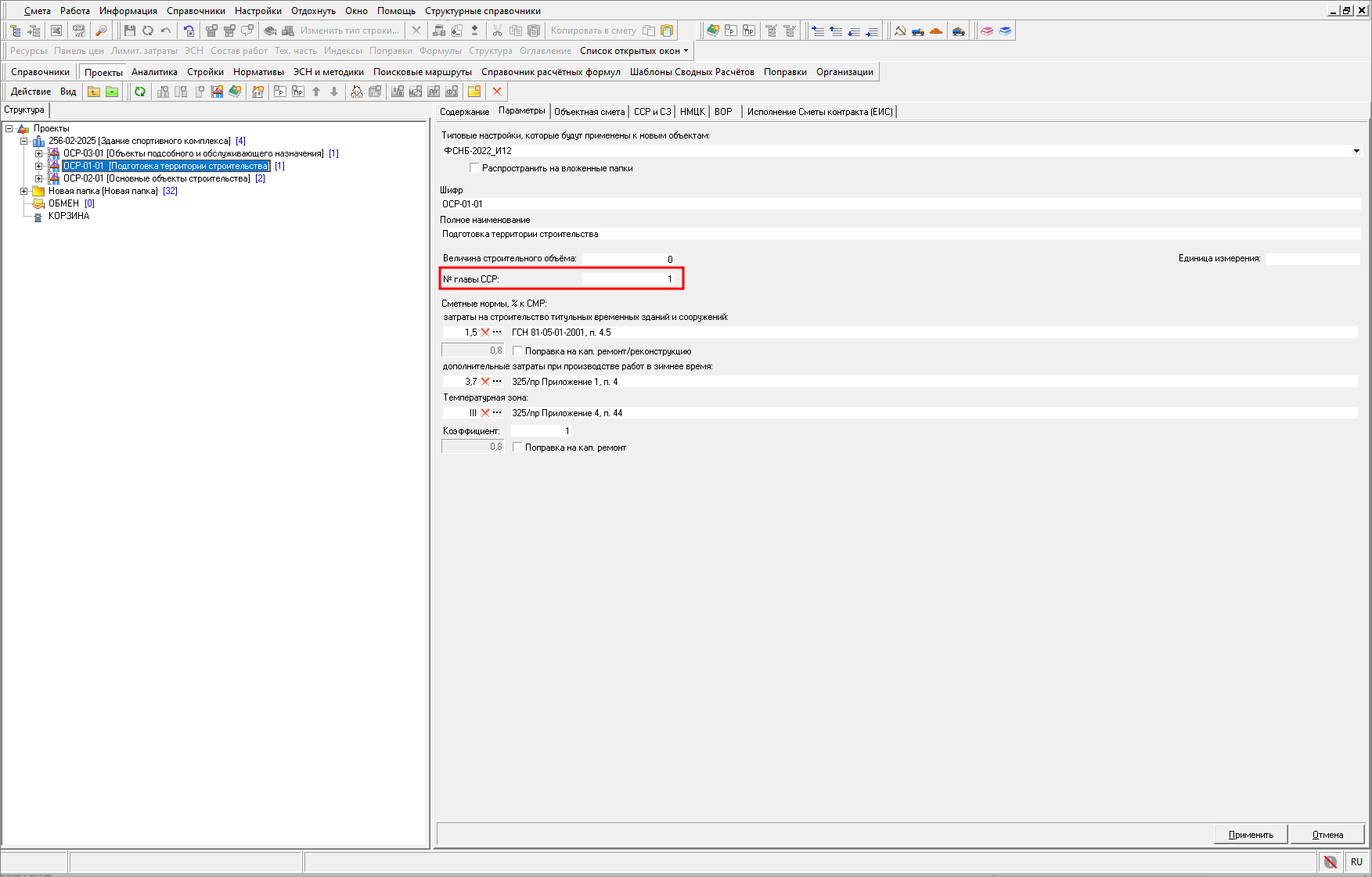

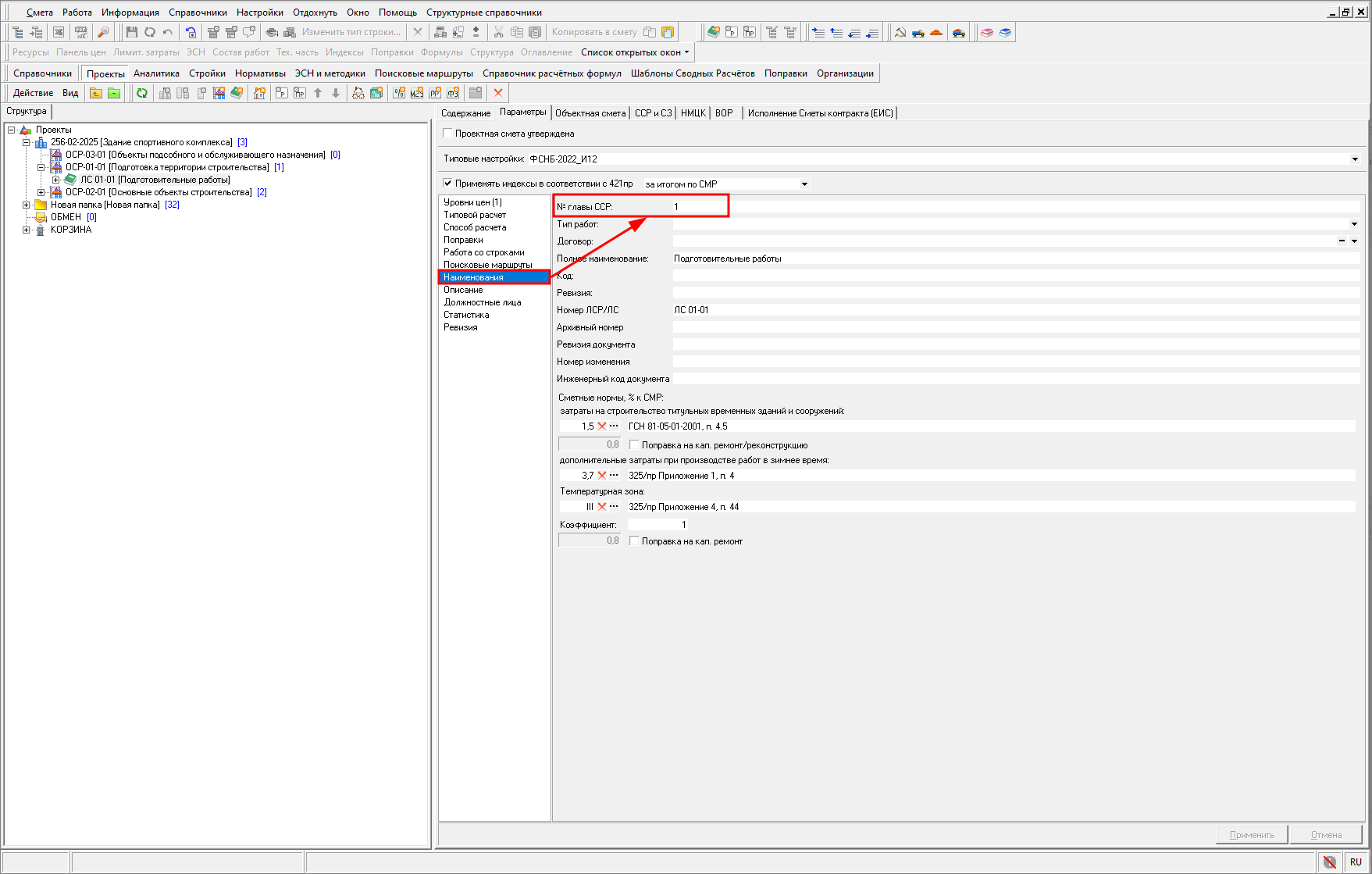

В соответствии с Методикой 421/пр необходимо заполнить шифры для Объектов строительства и Локальных смет. Для автоматизации разнесения данных по главам сметного расчета, необходимо заполнить поле № главы ССР

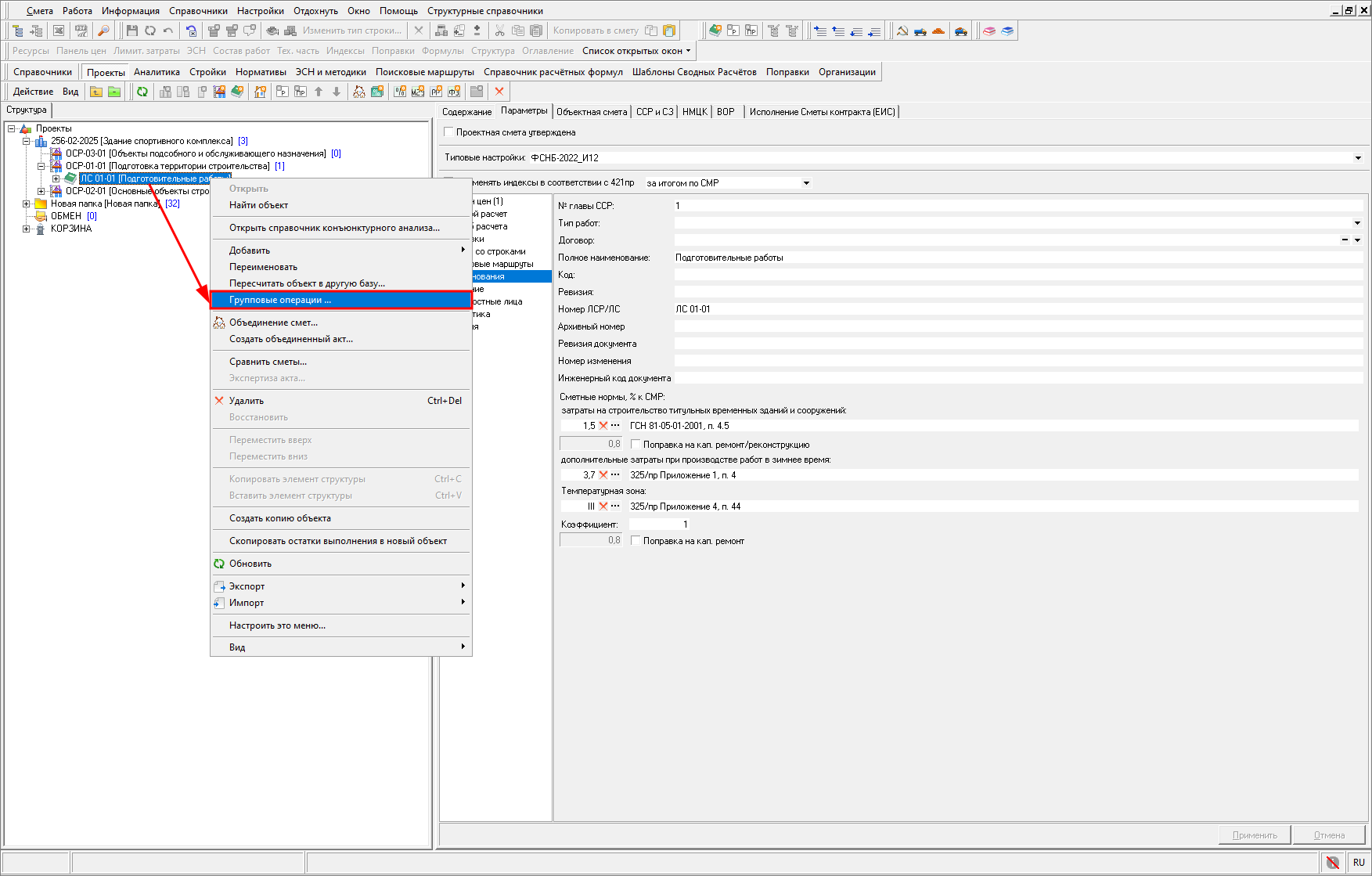

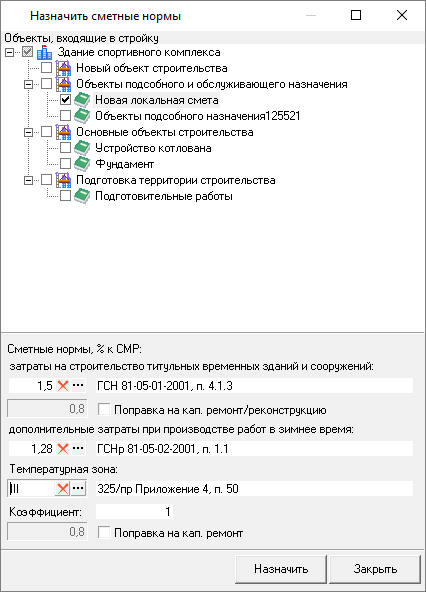

В случае, если в параметрах Проекта или дочернего элемента не были выбраны Сметные нормы, % к СМР, то их необходимо выбрать в параметрах Объекта строительства и/или Локальной сметы.

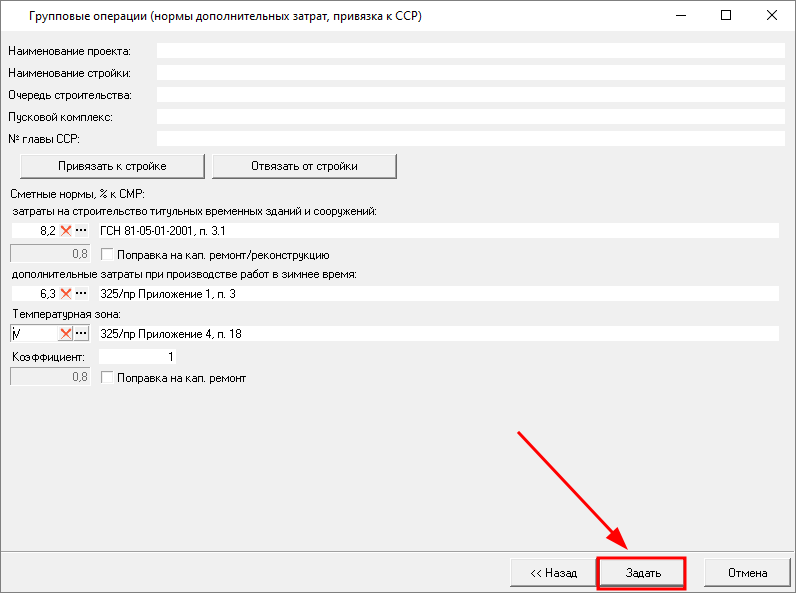

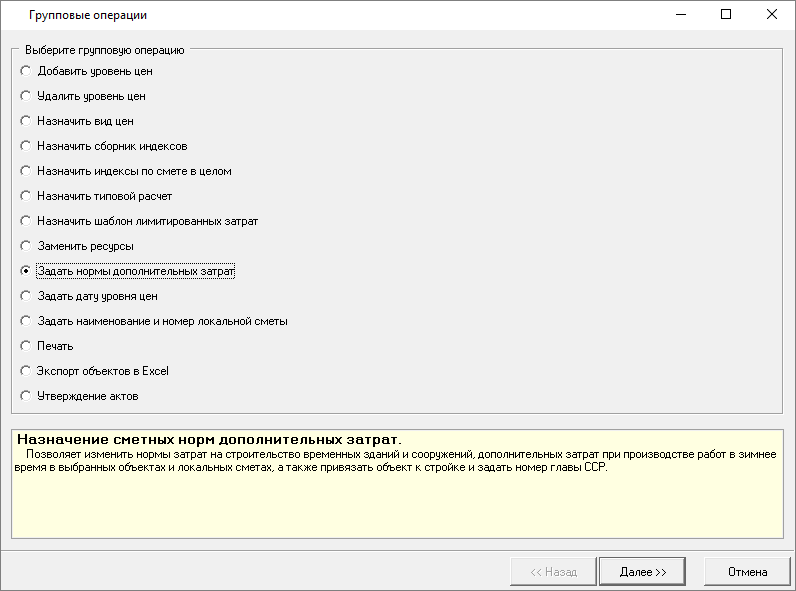

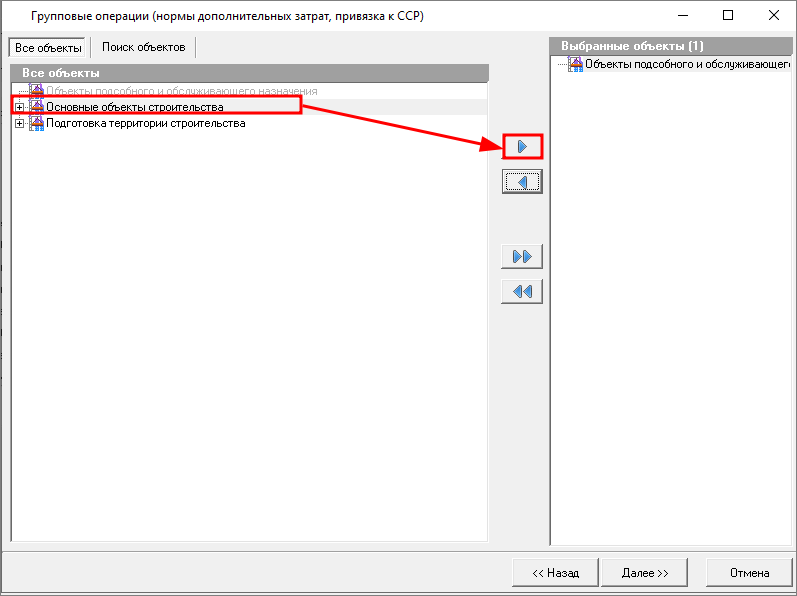

Есть возможность Задать нормы дополнительных затрат через Групповые операции

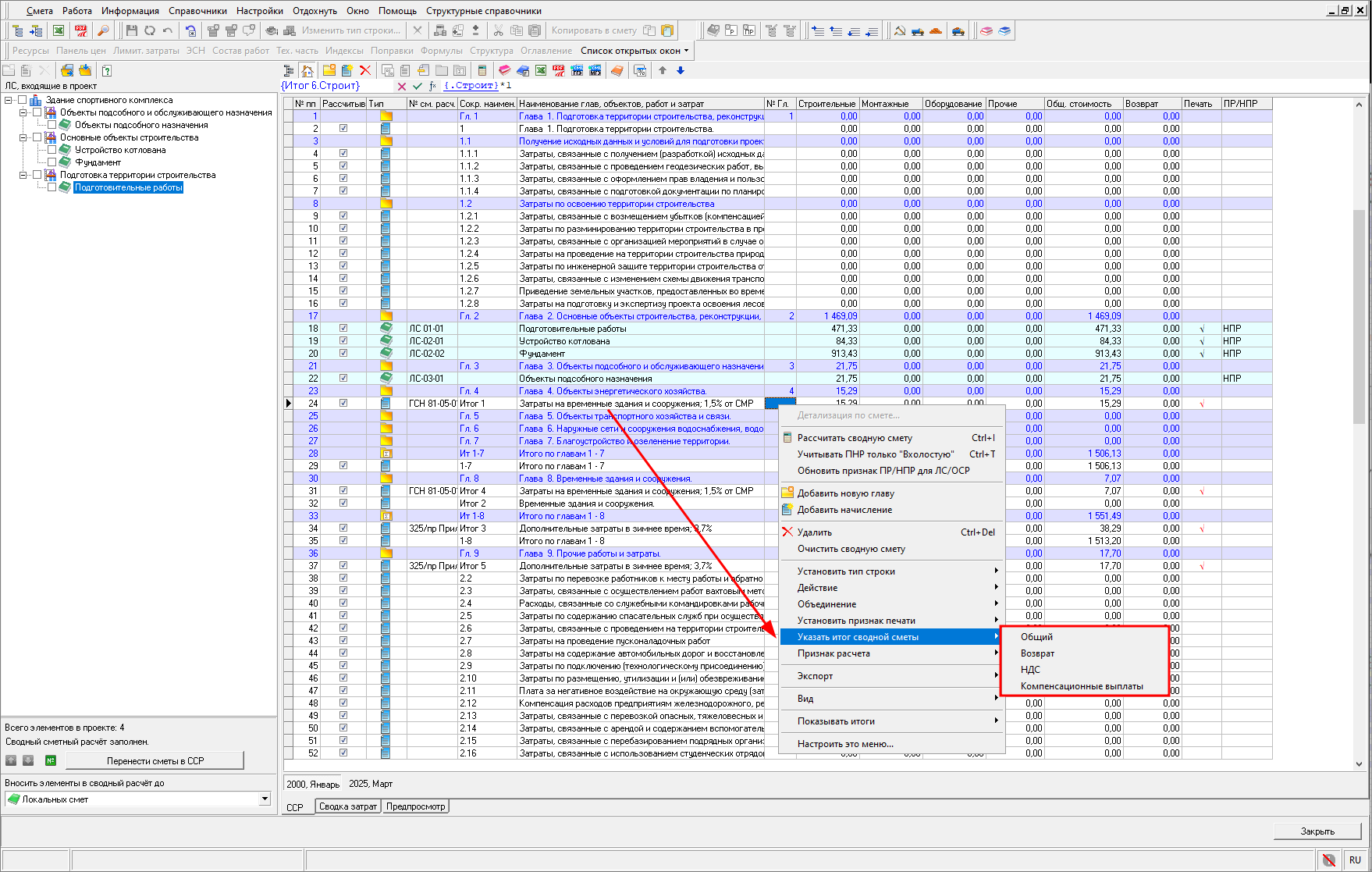

Параметры сводного сметного расчета

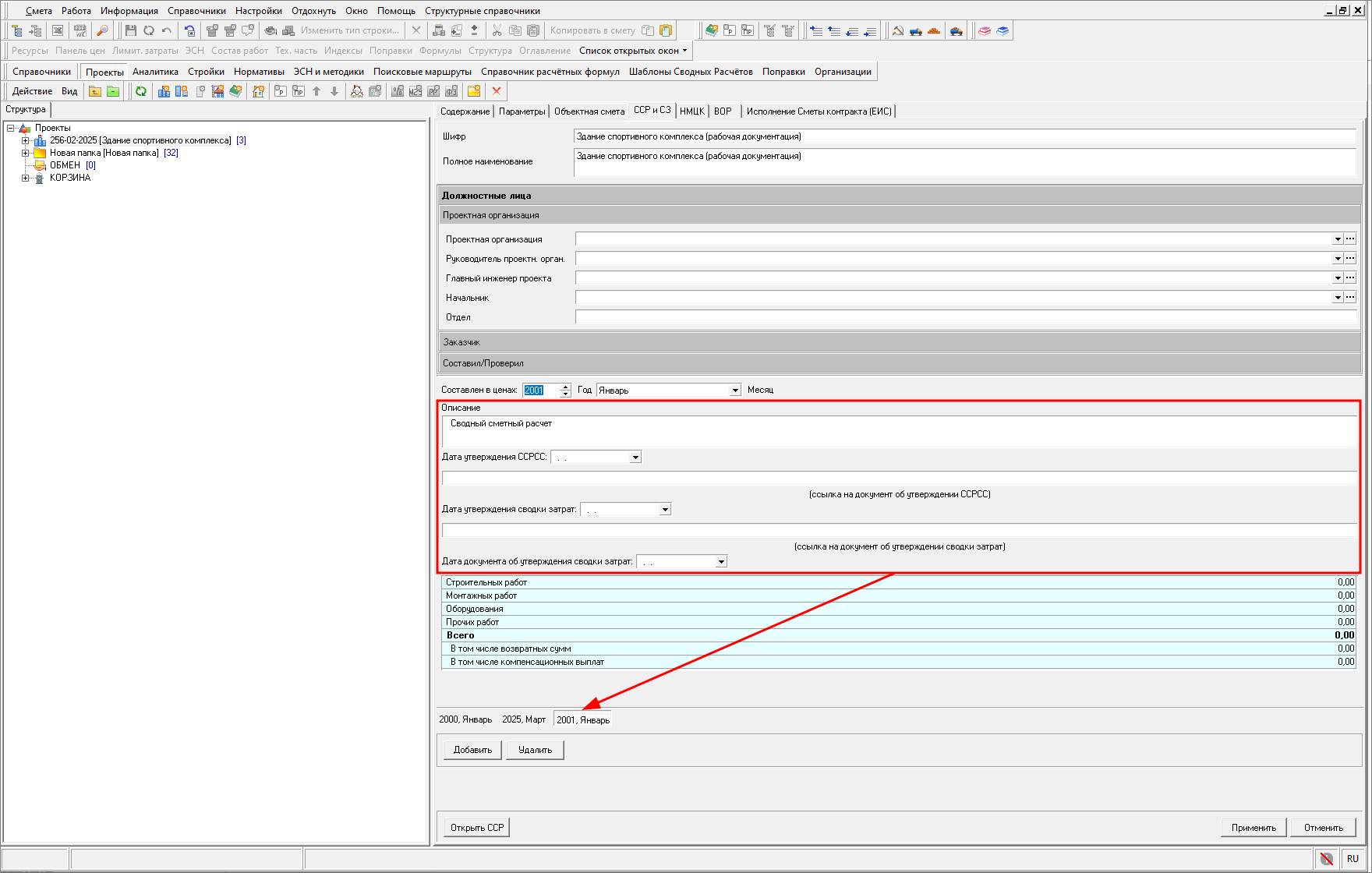

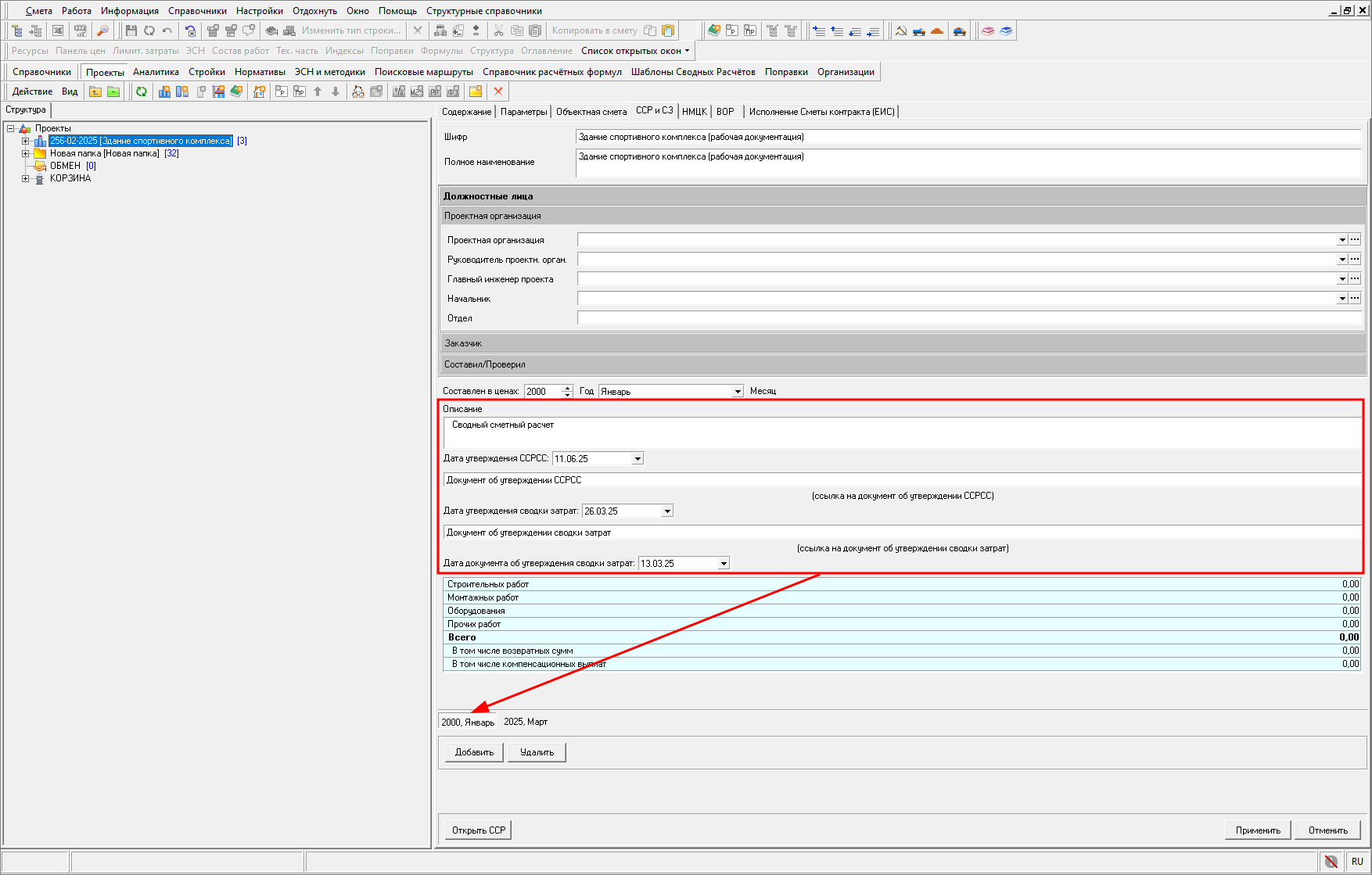

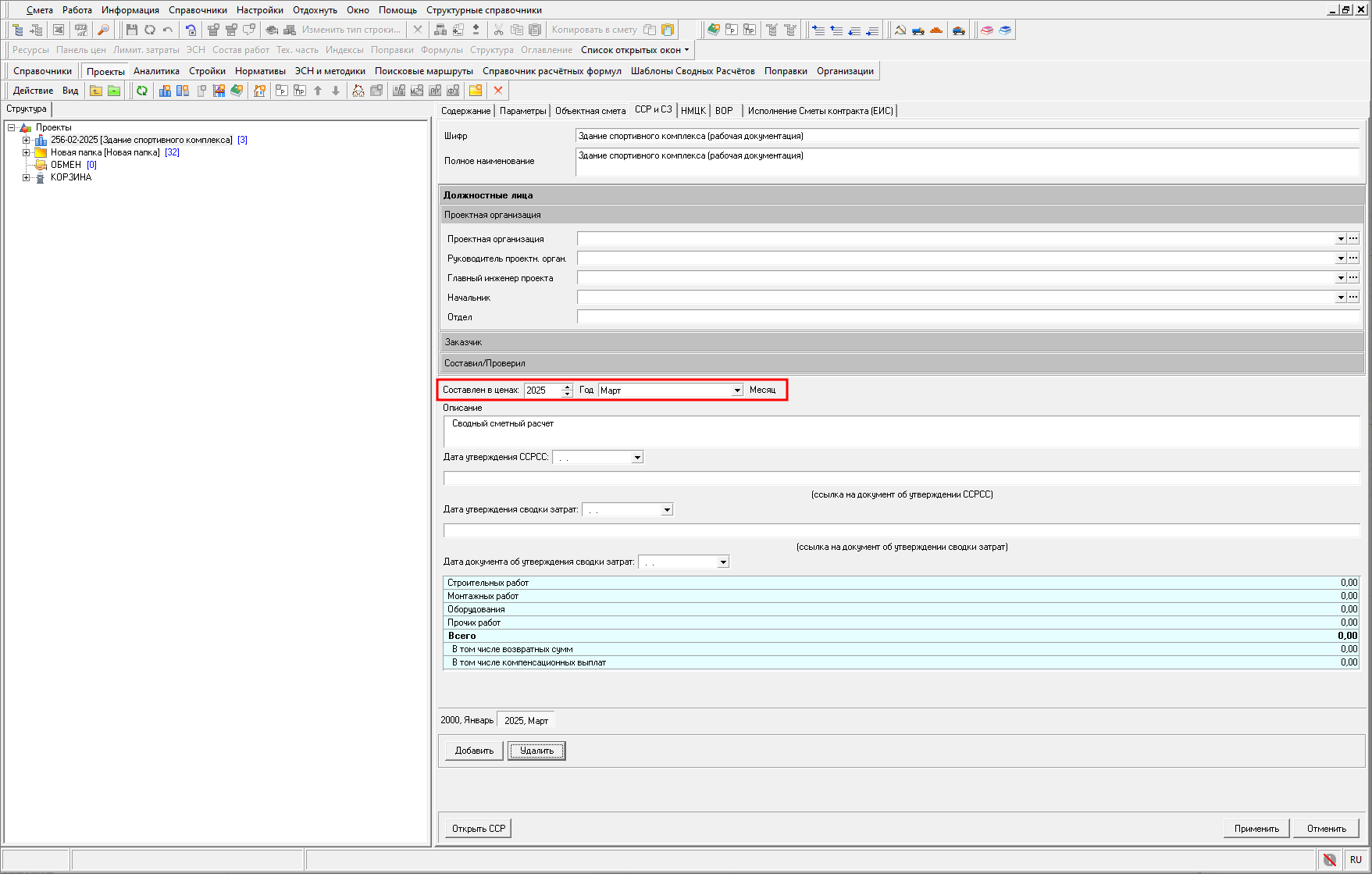

Параметры ССР задаются на вкладке ССР узла Проект

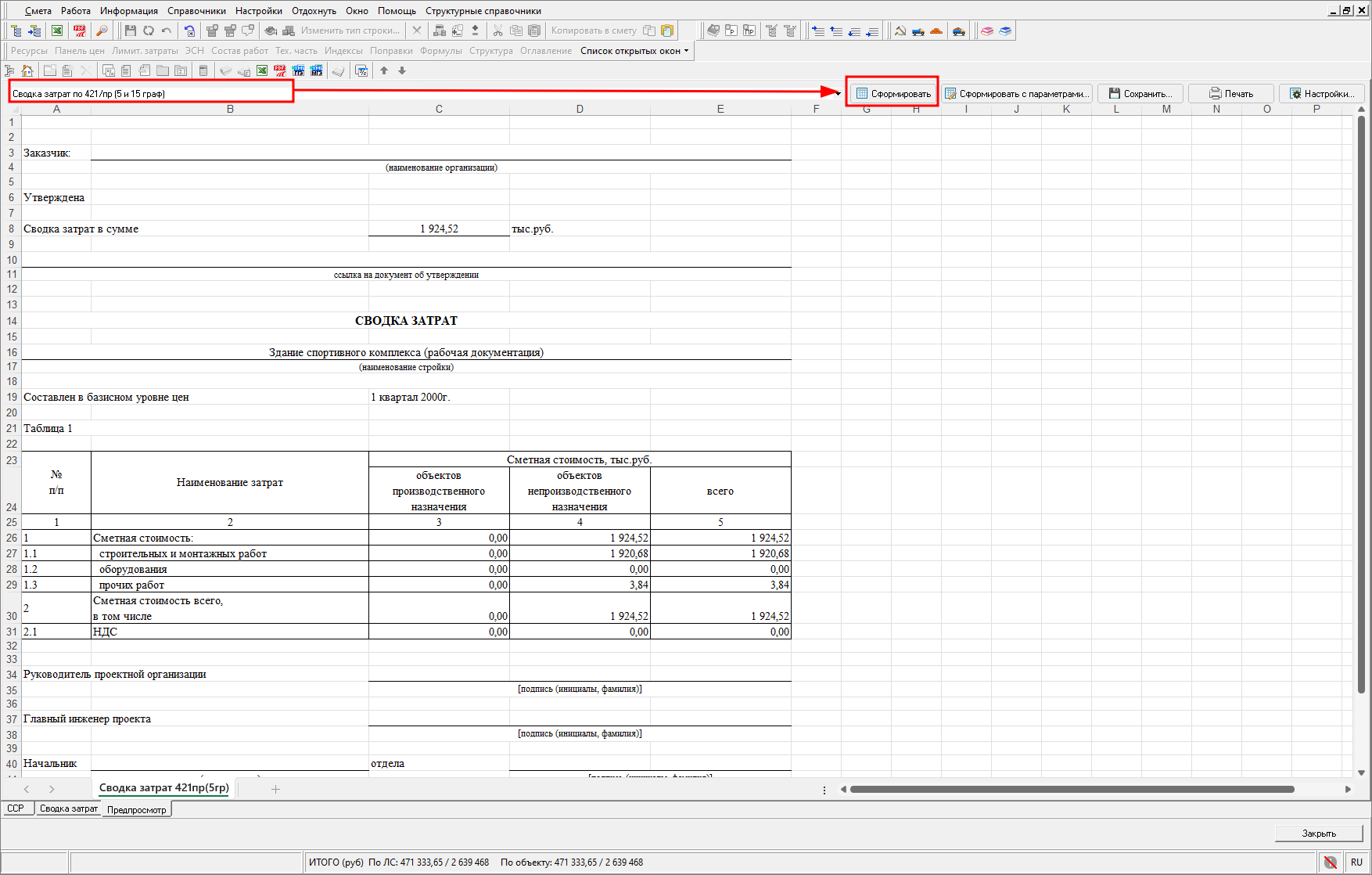

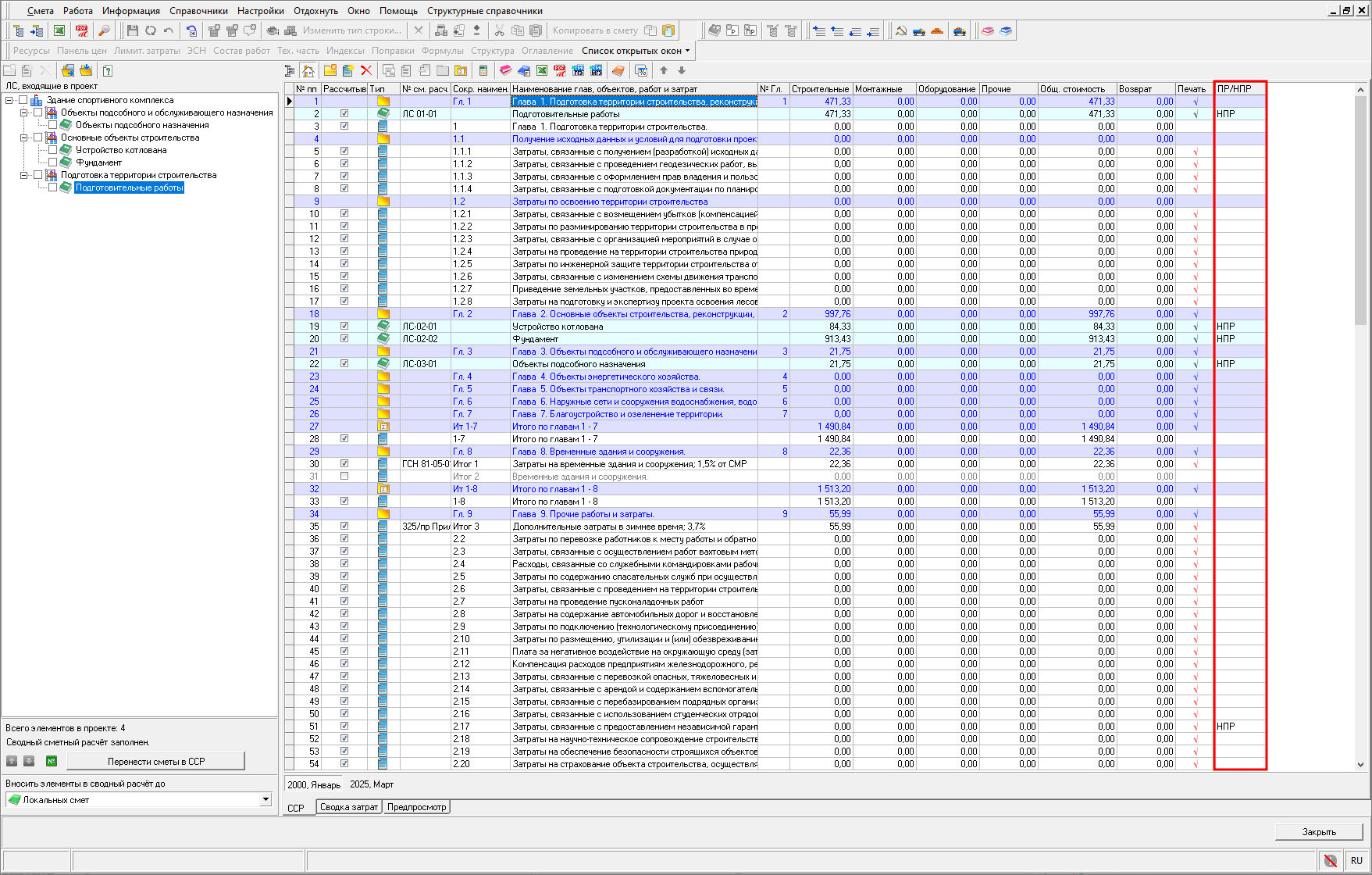

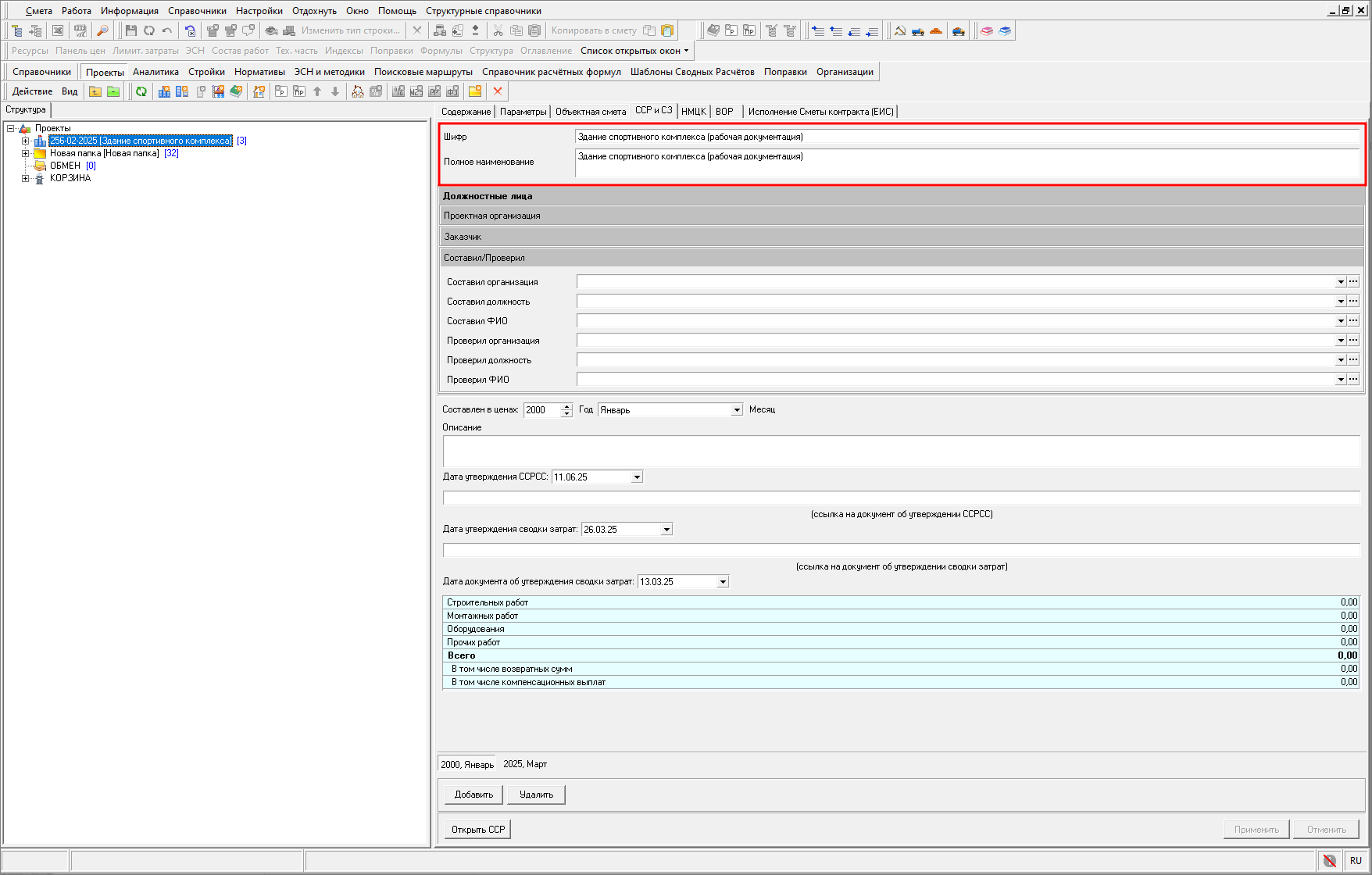

Шифр и Полное наименование - данные сводного сметного расчета. Используются в выходных формах и при экспорте в формате XML ГГЭ.

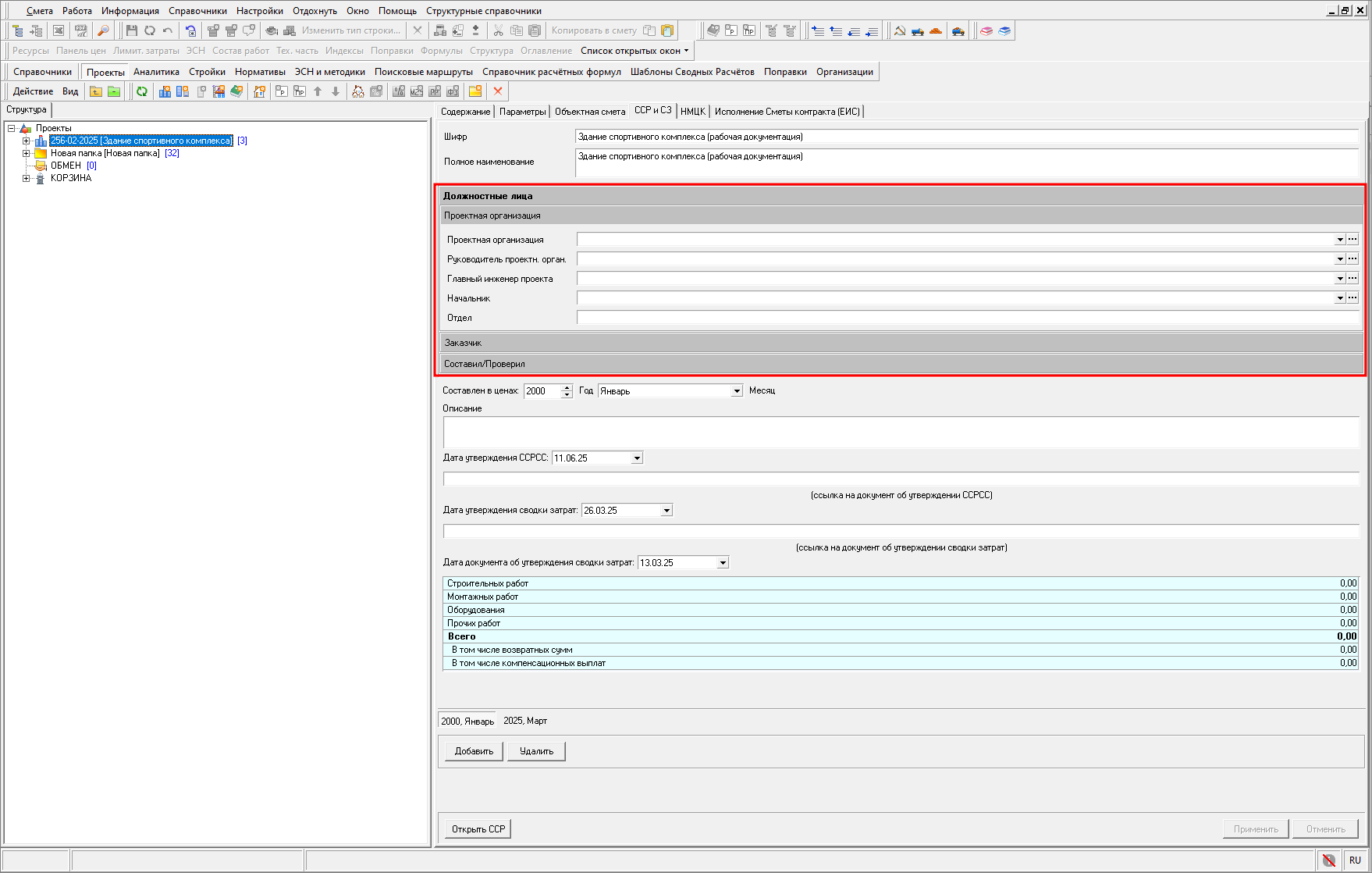

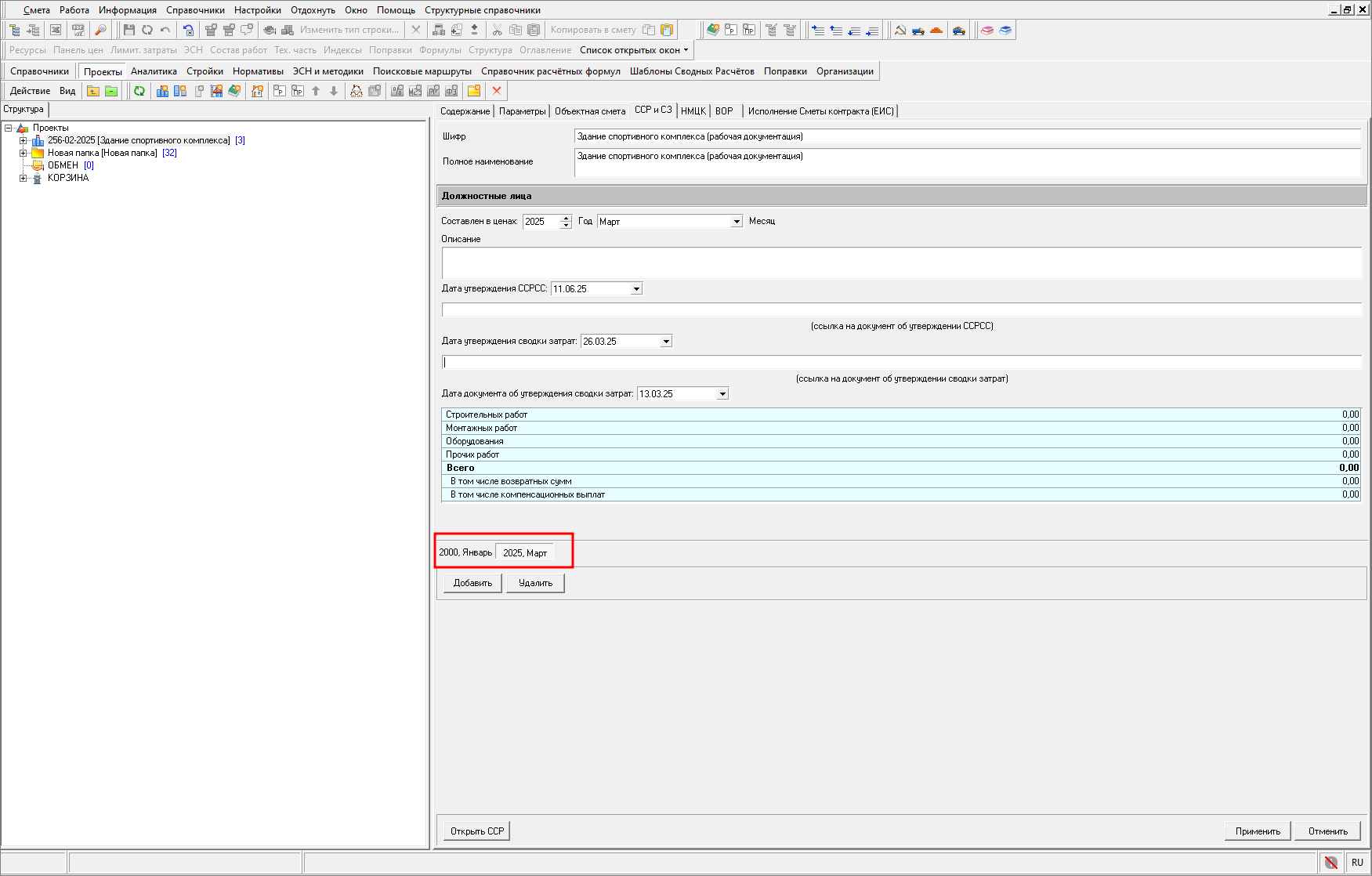

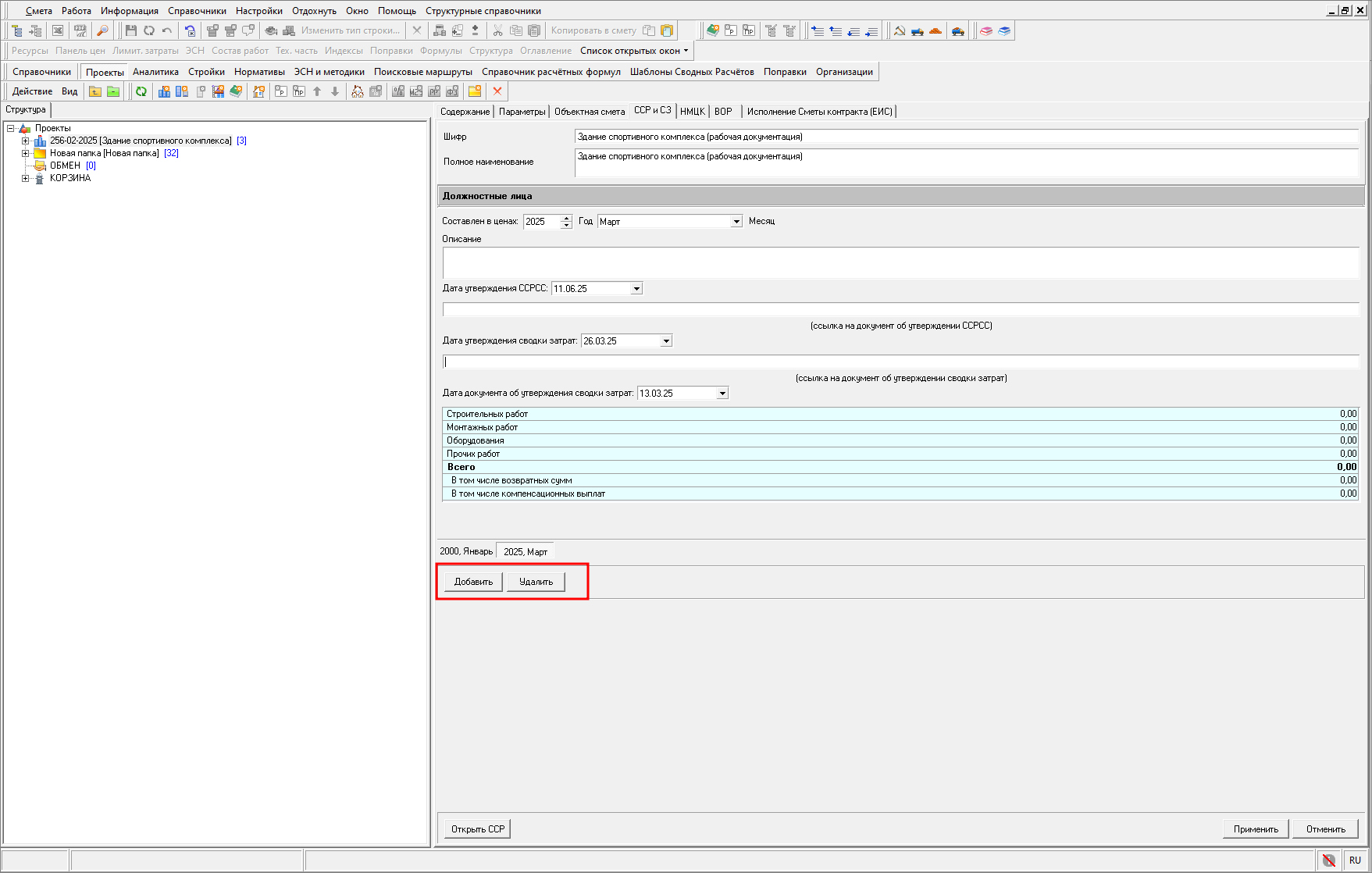

Секция Должностные лица - используются в выходных формах и при экспорте в формате XML ГГЭ

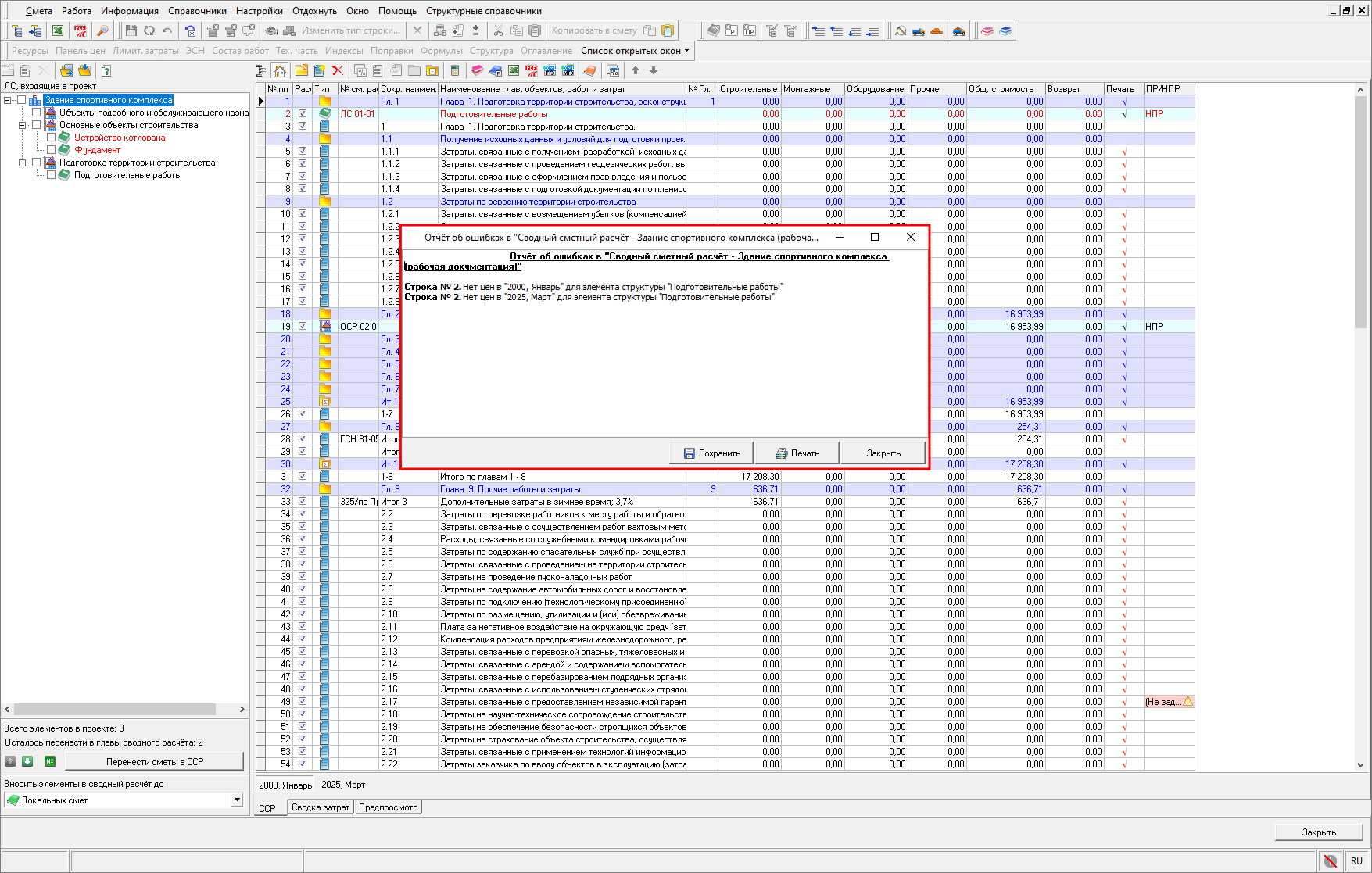

Составлен в ценах - в случае несовпадения уровня цен сметной документации, она будет выделена красным шрифтом, при открытии ССР будет выведен отчет об ошибках
Описание - текстовое поле для описания
Дата утверждения сводной сметы - обязательна для выгрузки XML ГГЭ
Секция итогов - стоимостные показатели ССР. До создания ССР отображаются 0
Ссылка на документ об утверждении - текстовое поле для формирования выходной формы
Уровни цен - отображаются все уровни цен в которых составлена сметная документация Проекта.

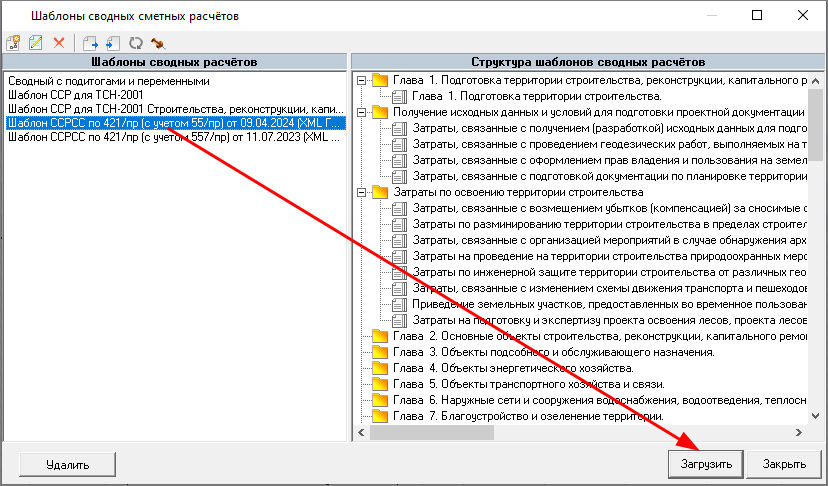

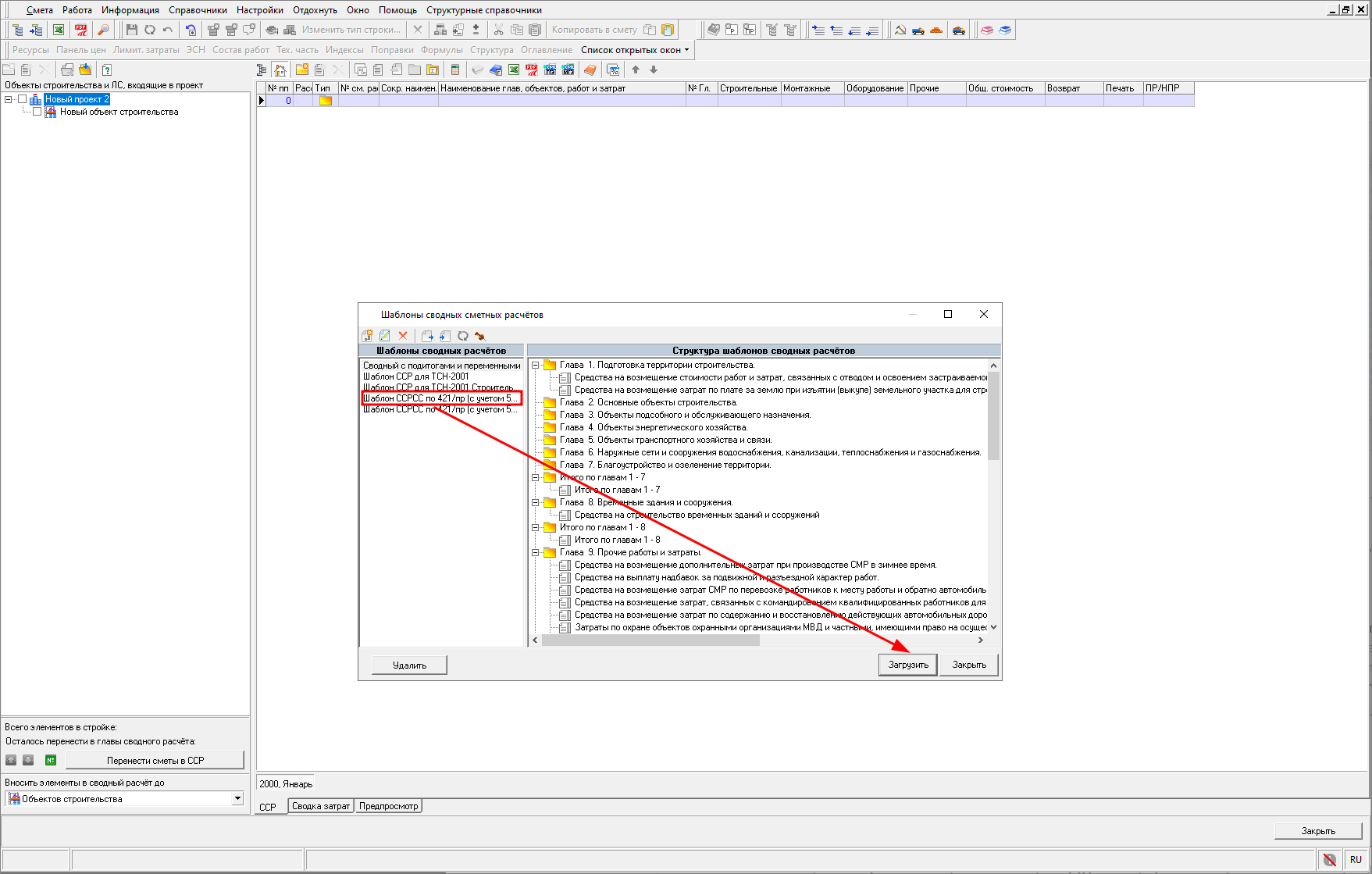

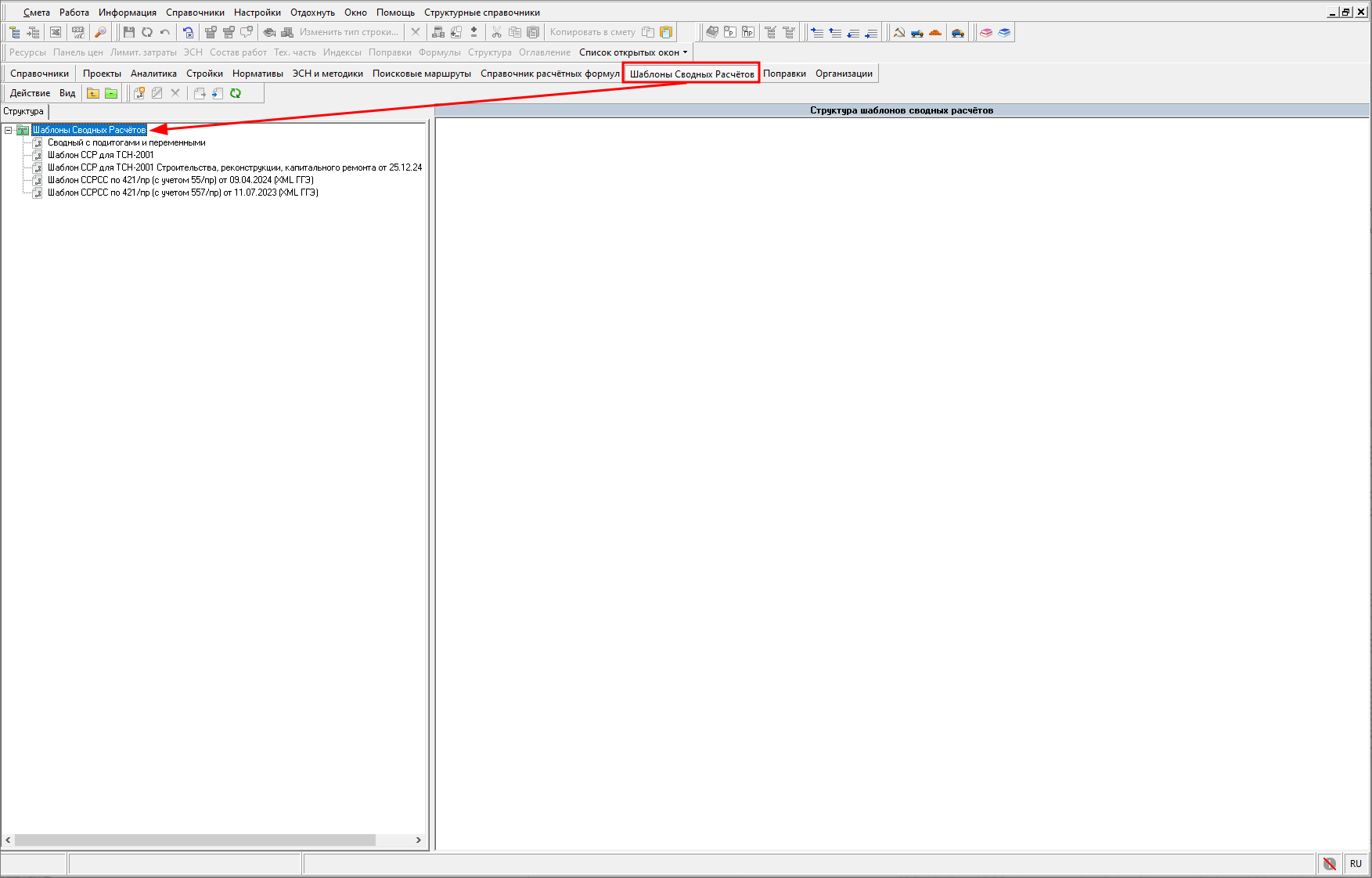

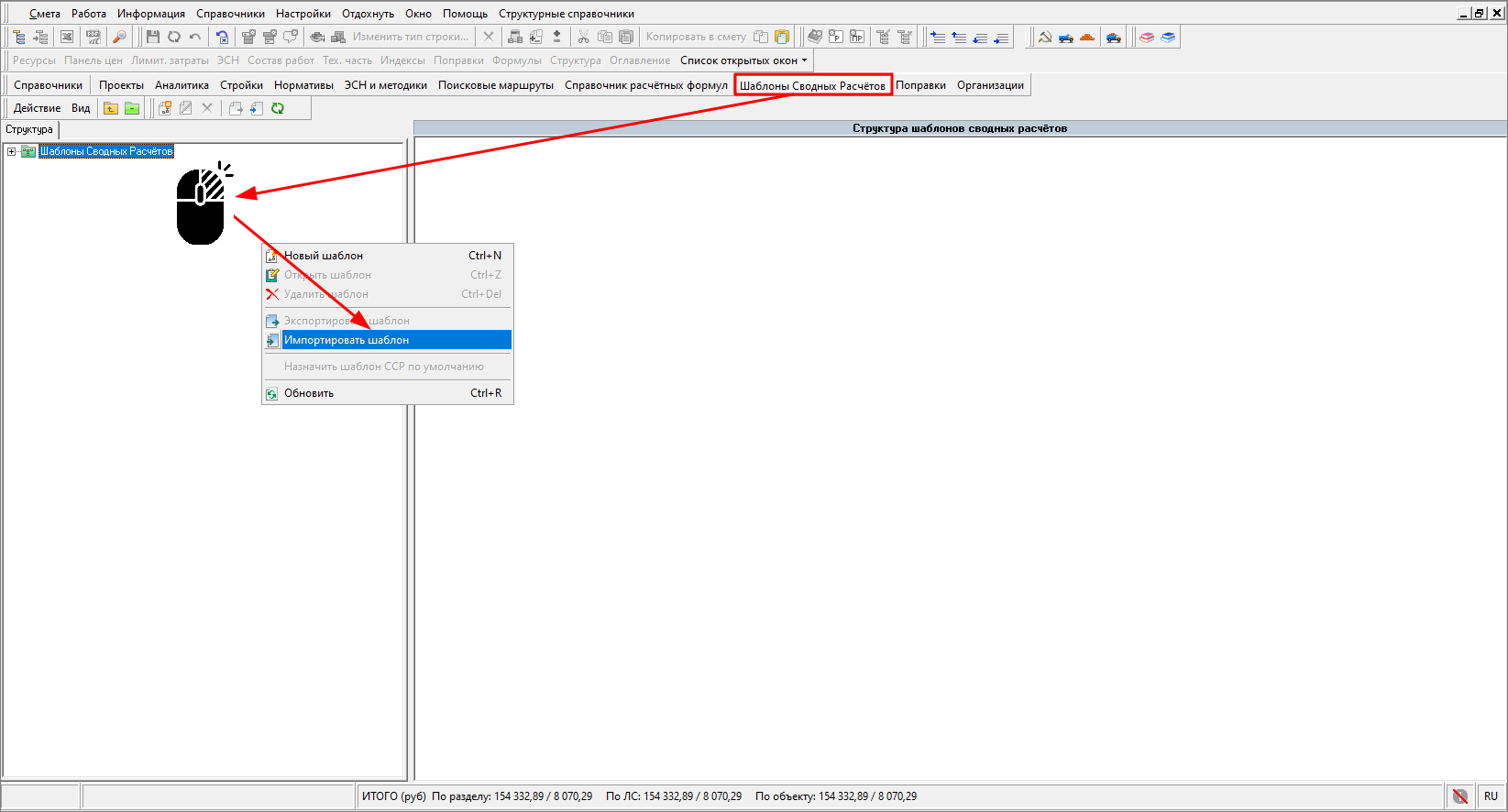

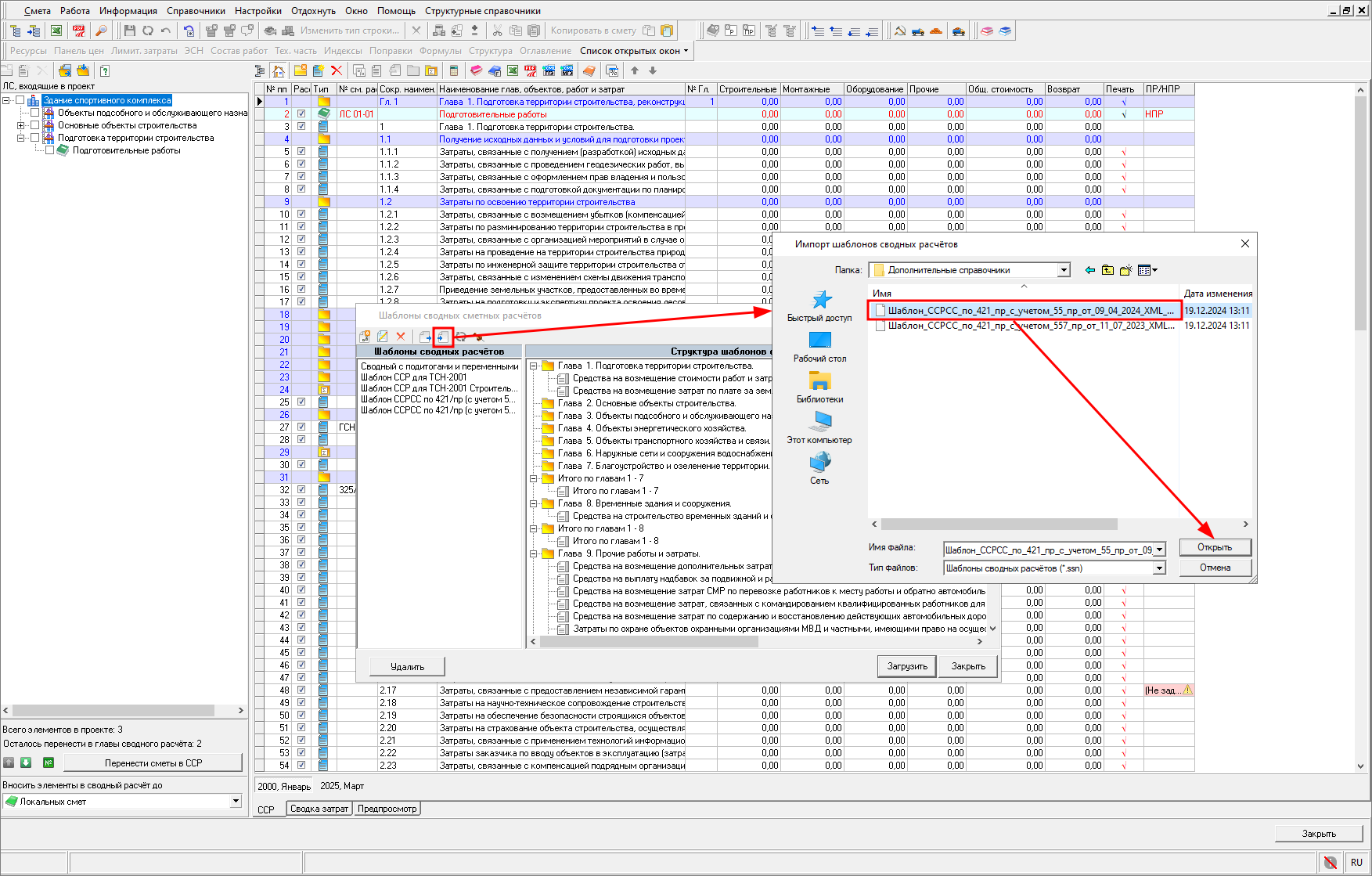

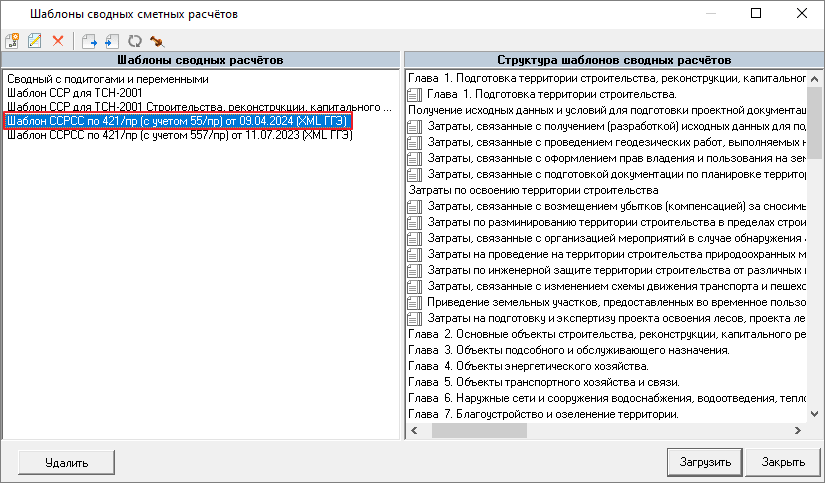

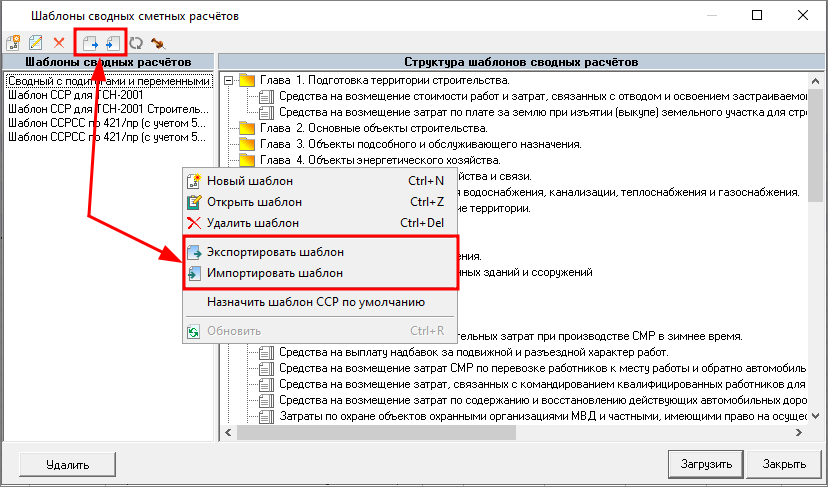

В справочнике Шаблоны сводных сметных расчетов есть возможность выбора шаблона по умолчанию - он будет применяться при создании ССР (рекомендуется выбрать для автоматизации создания ССР)

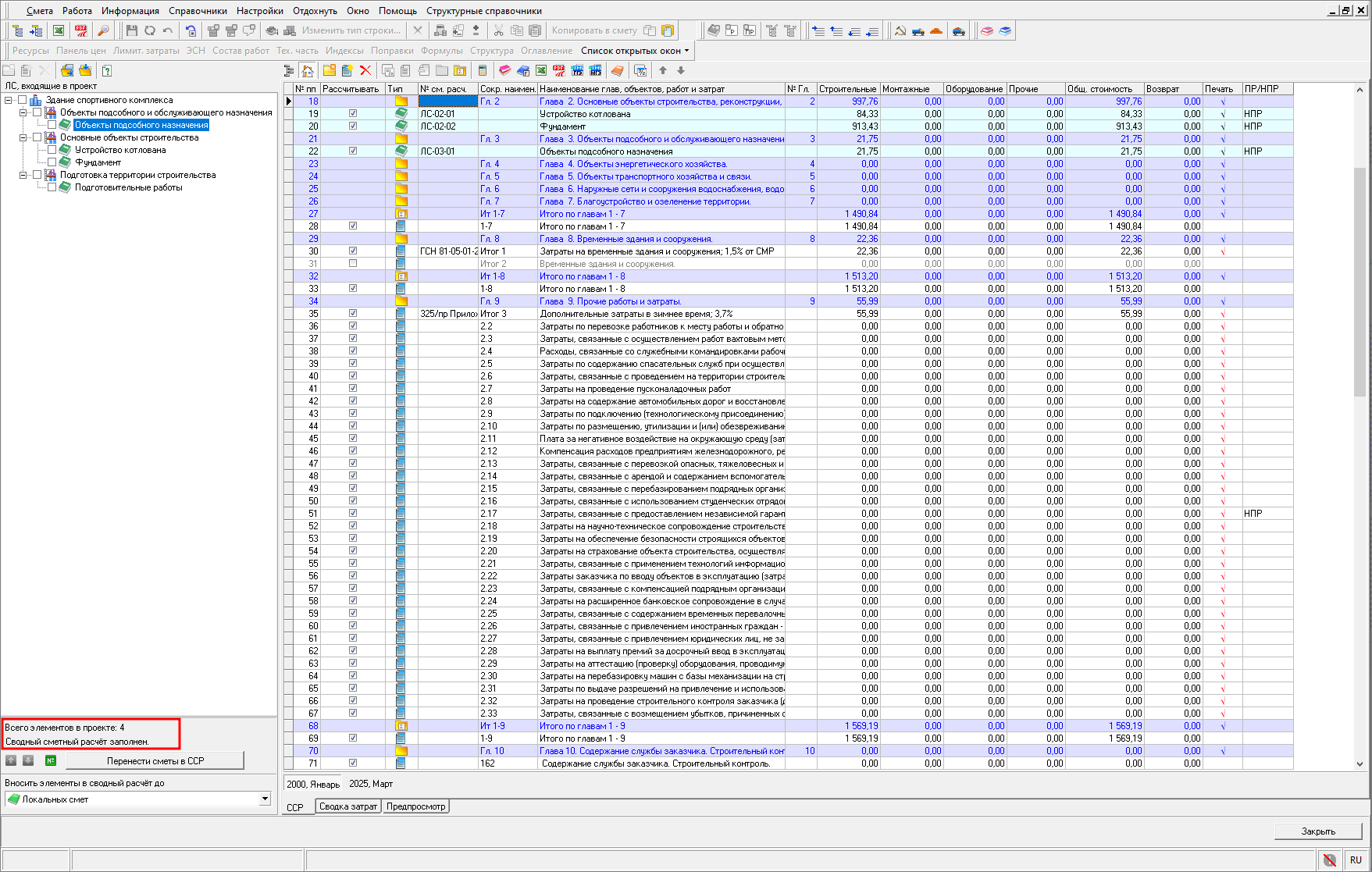

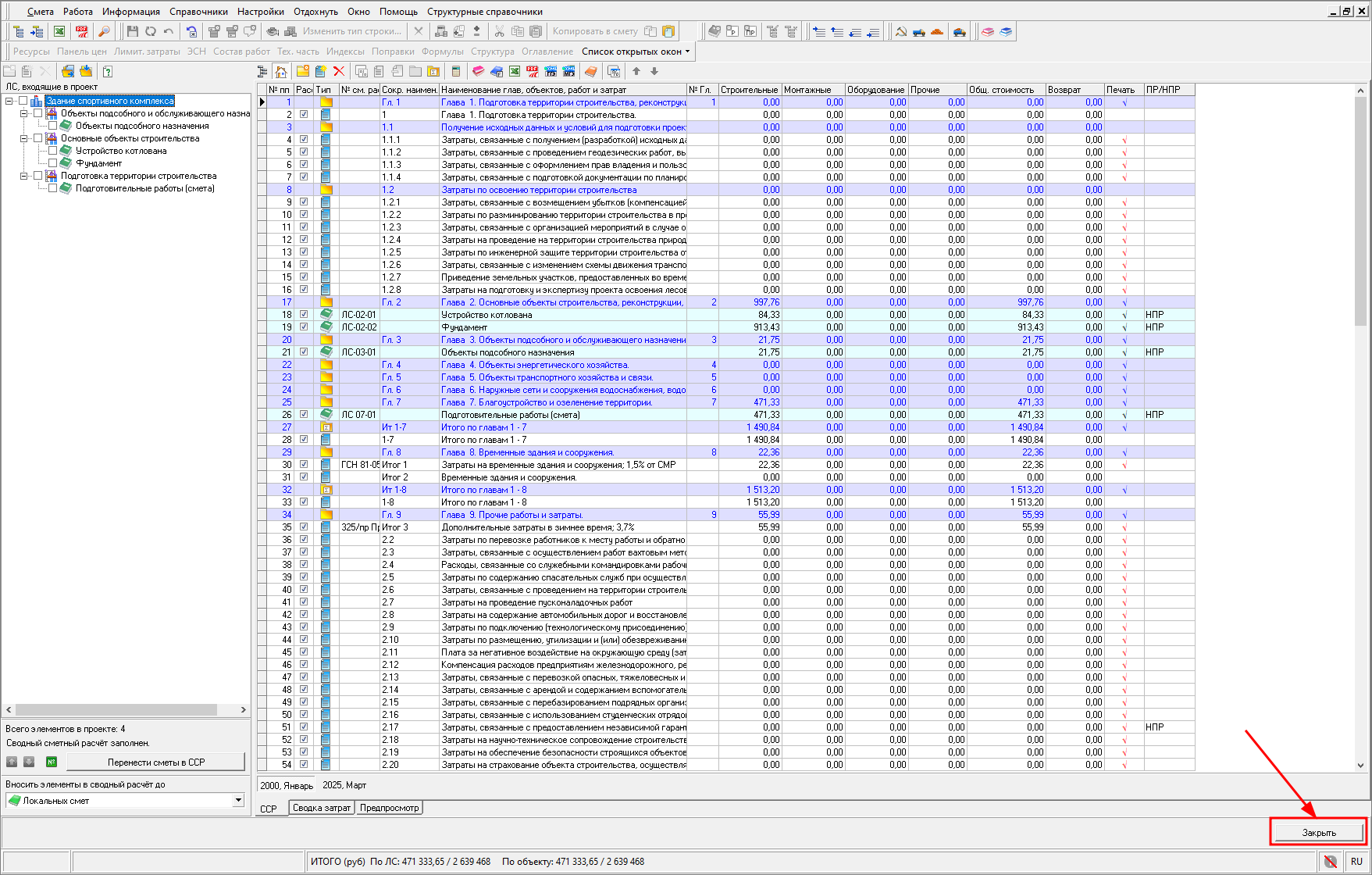

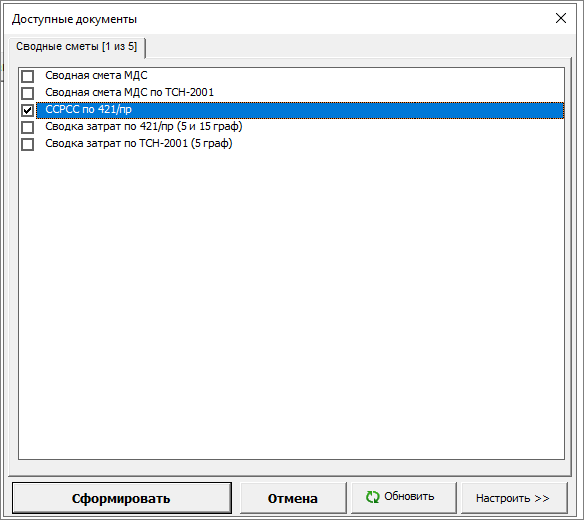

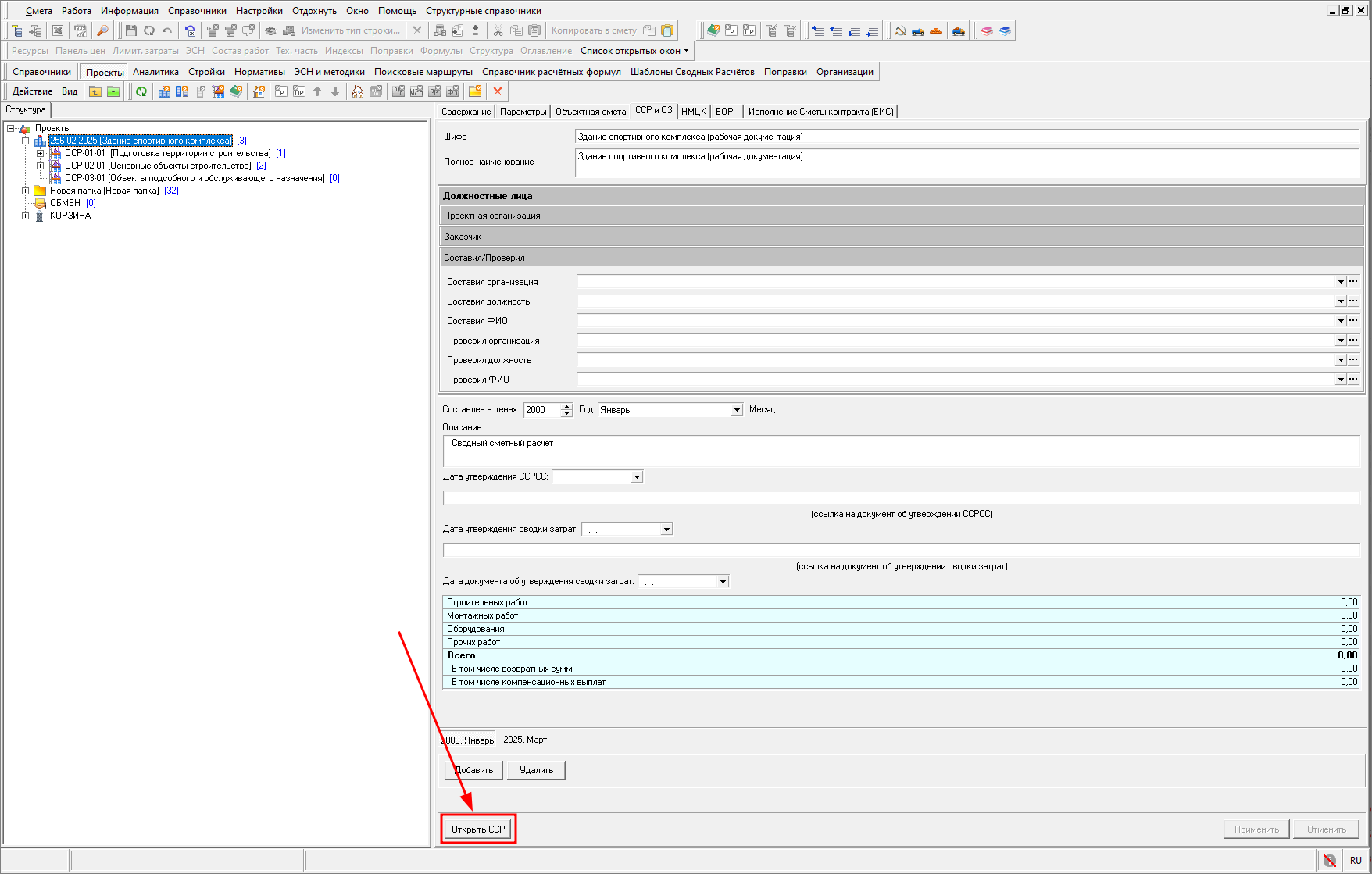

Для открытия ССР нажмите кнопку Открыть ССР.

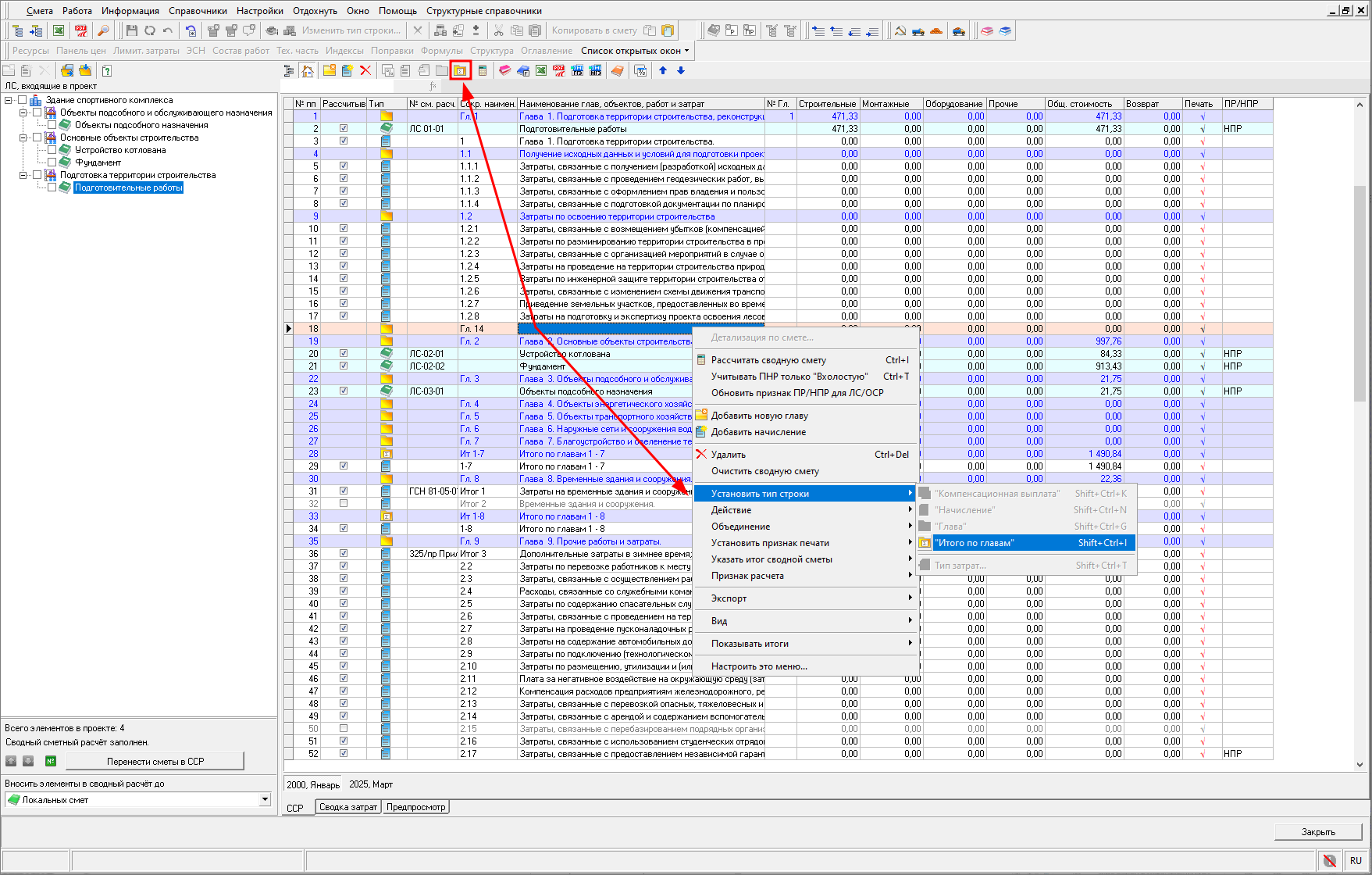

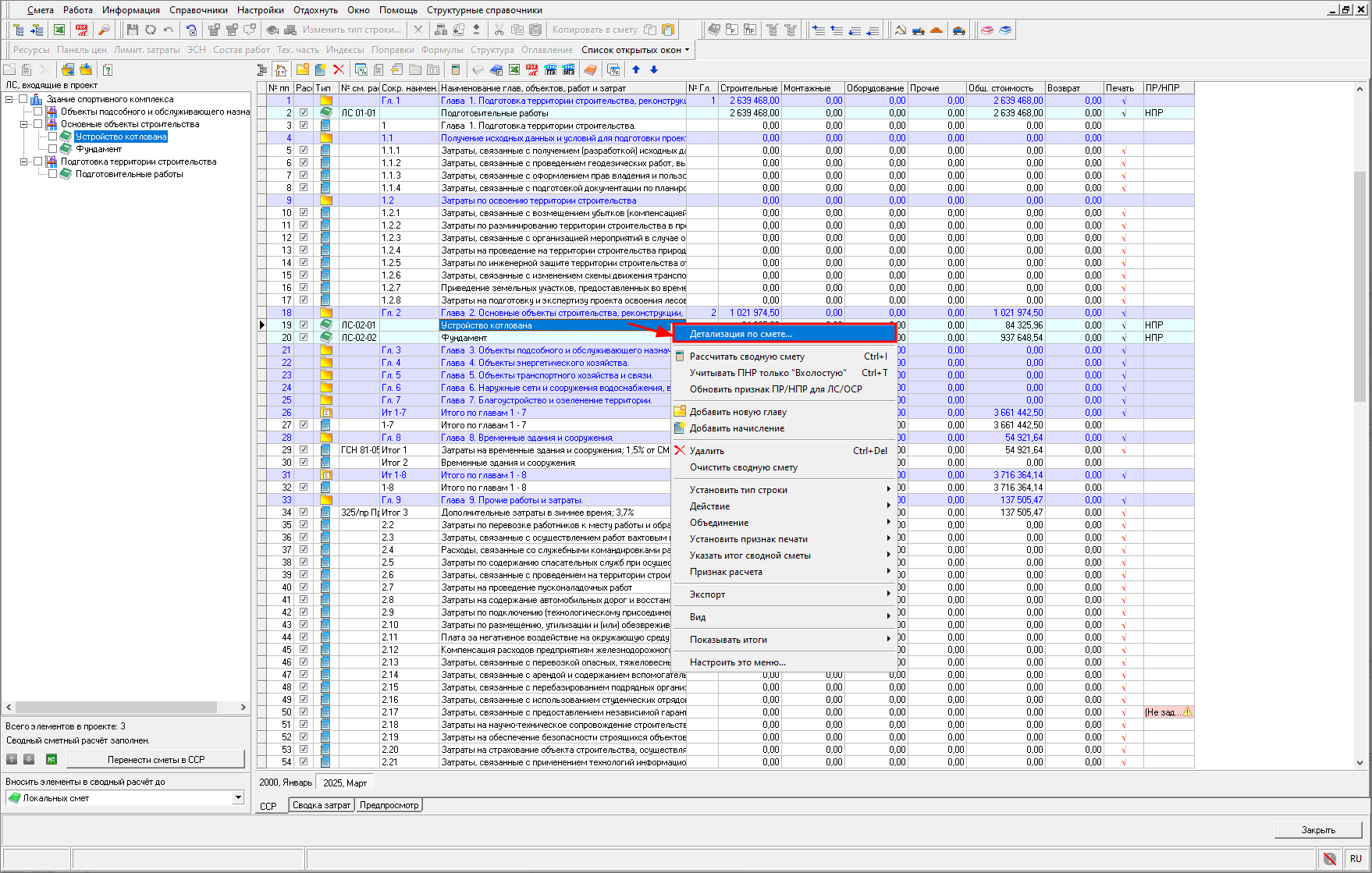

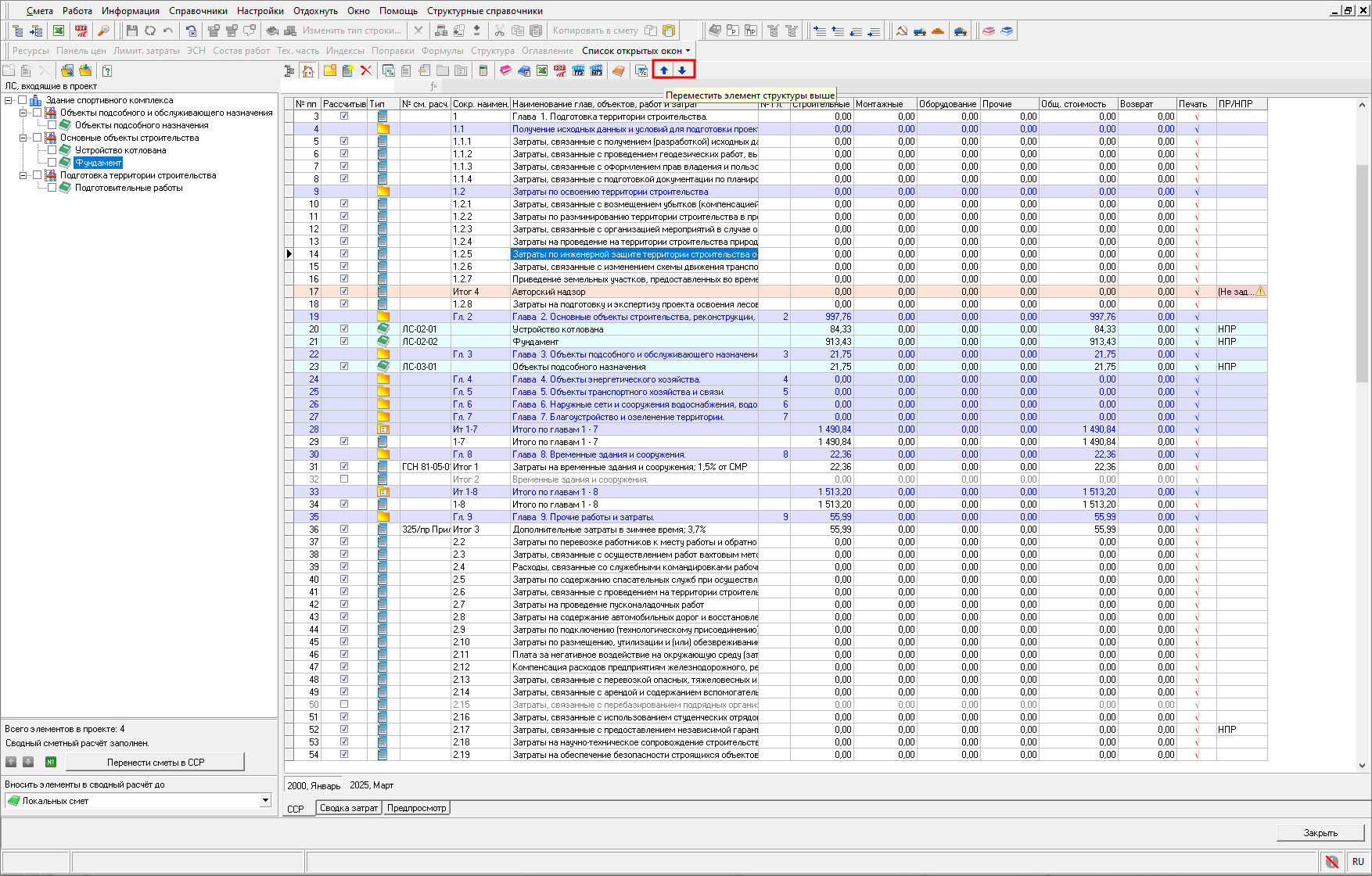

Создание сводного сметного расчета

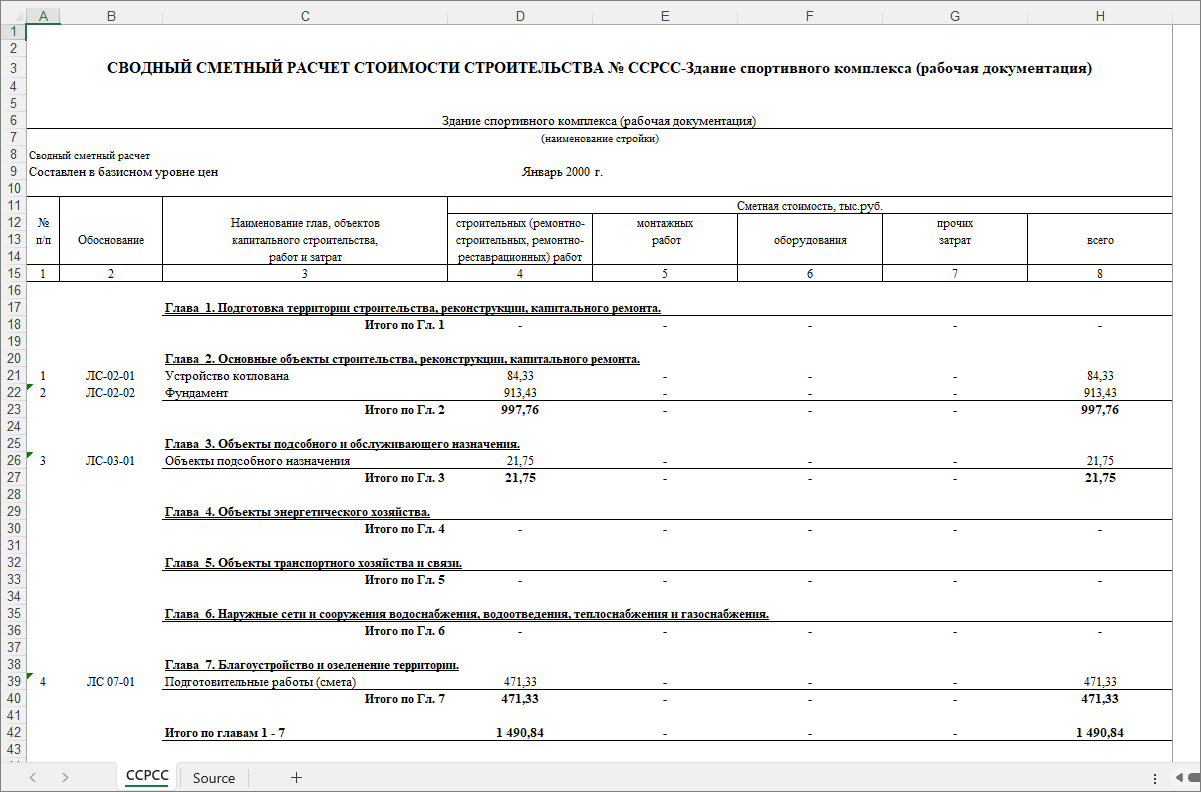

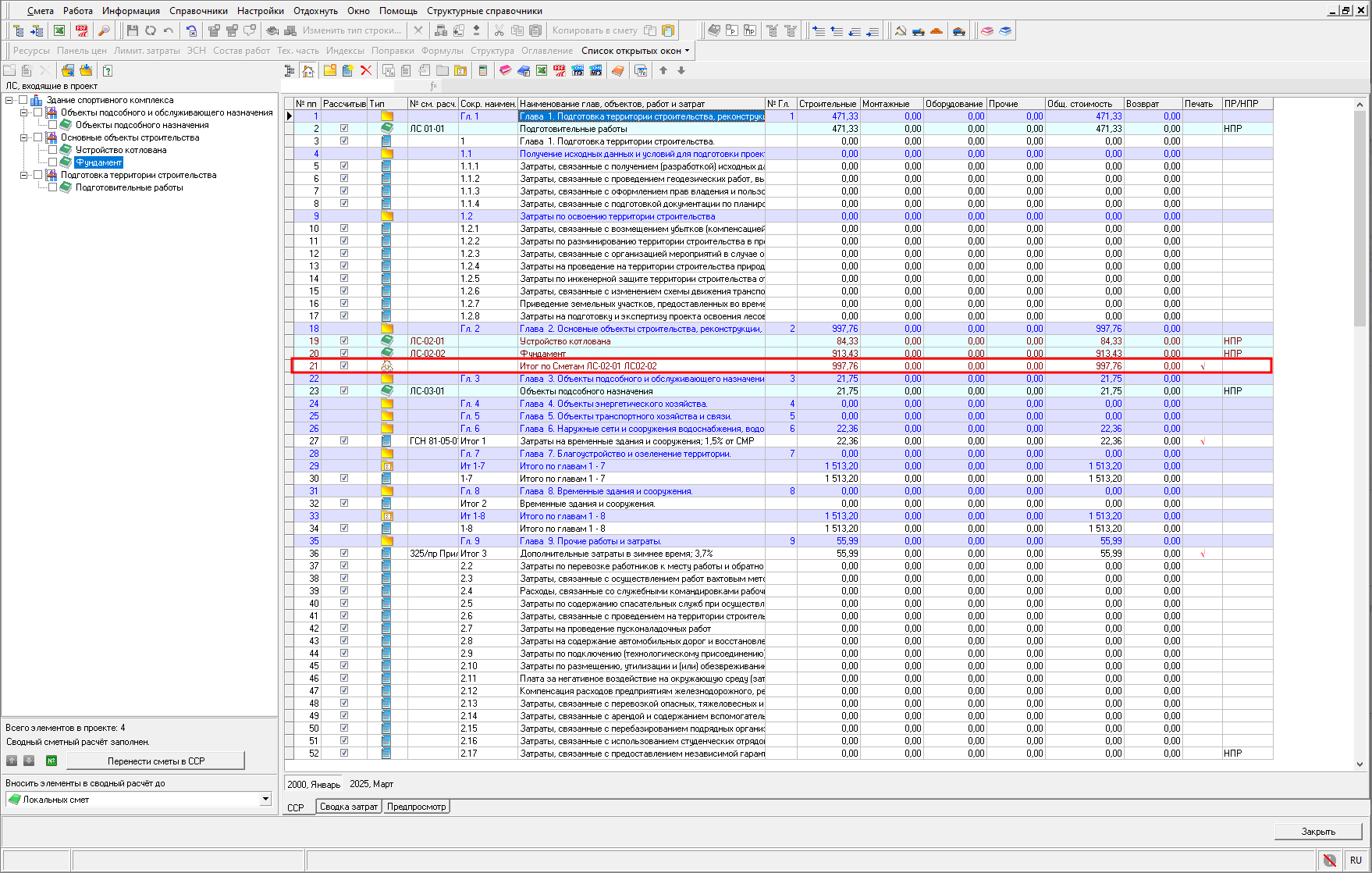

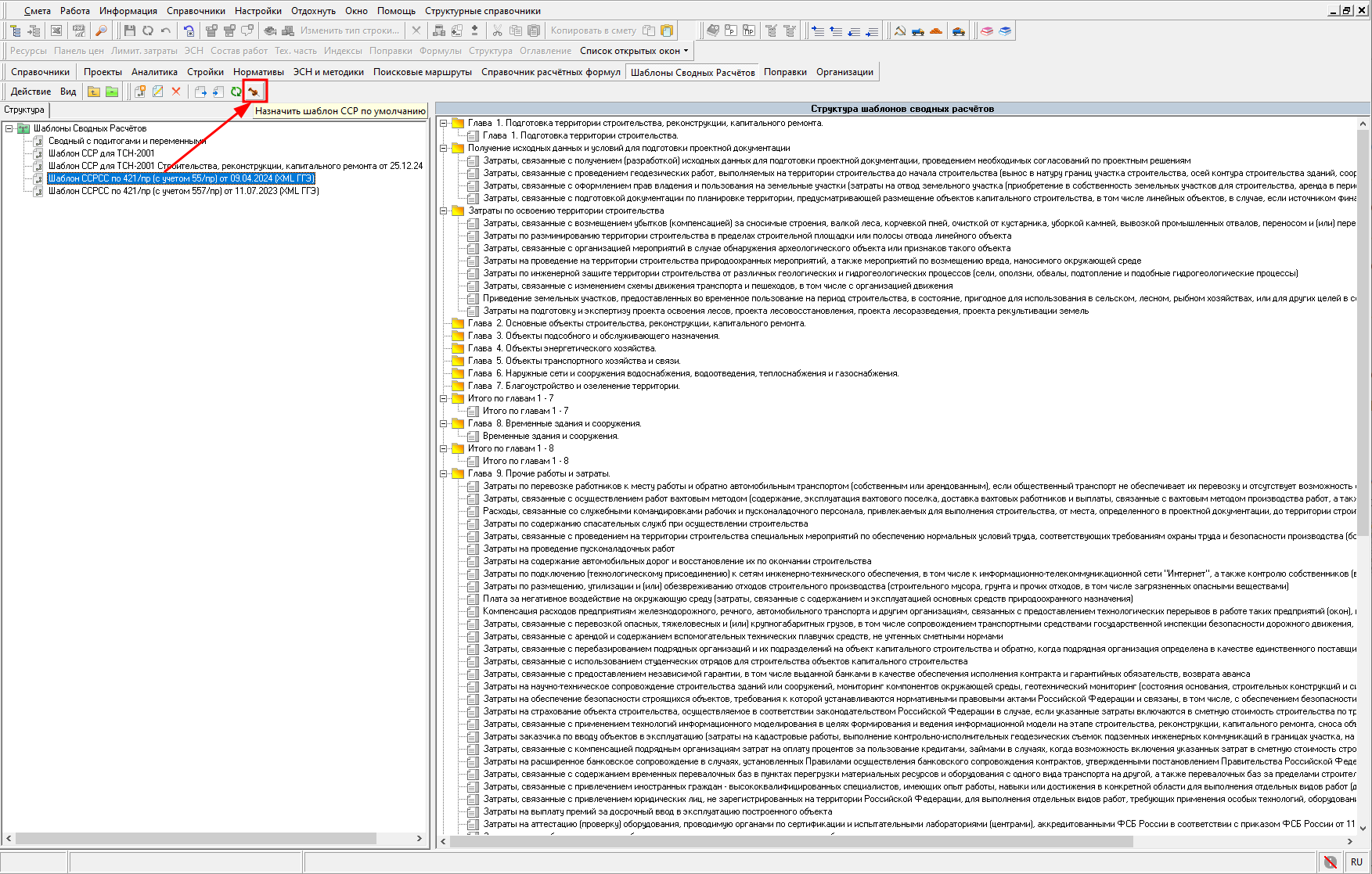

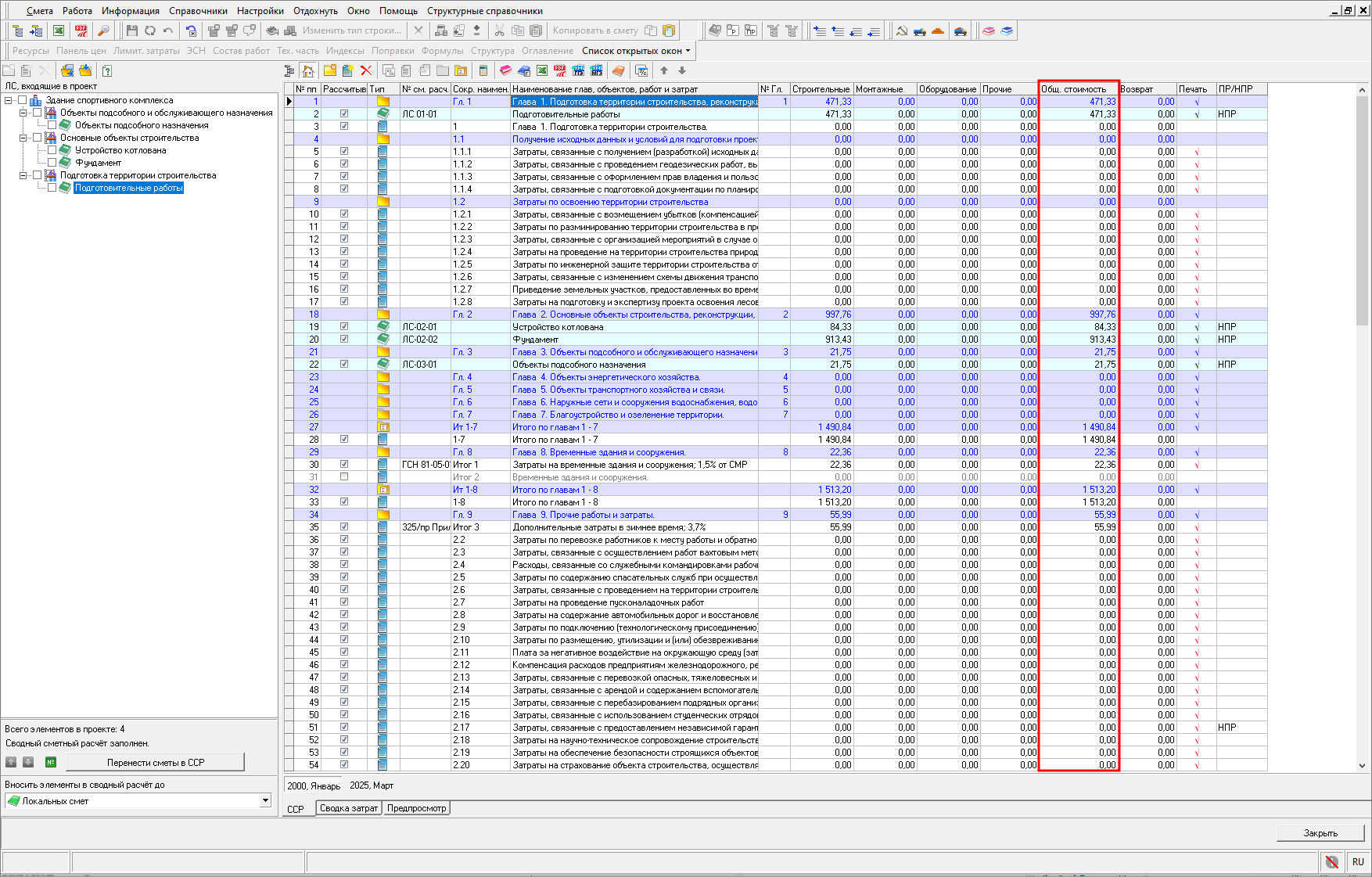

При первичном открытии ССР, сметы будут автоматически разнесены по номерам глав, указанным в параметрах смет, применится шаблон ССР, выбранный по умолчанию

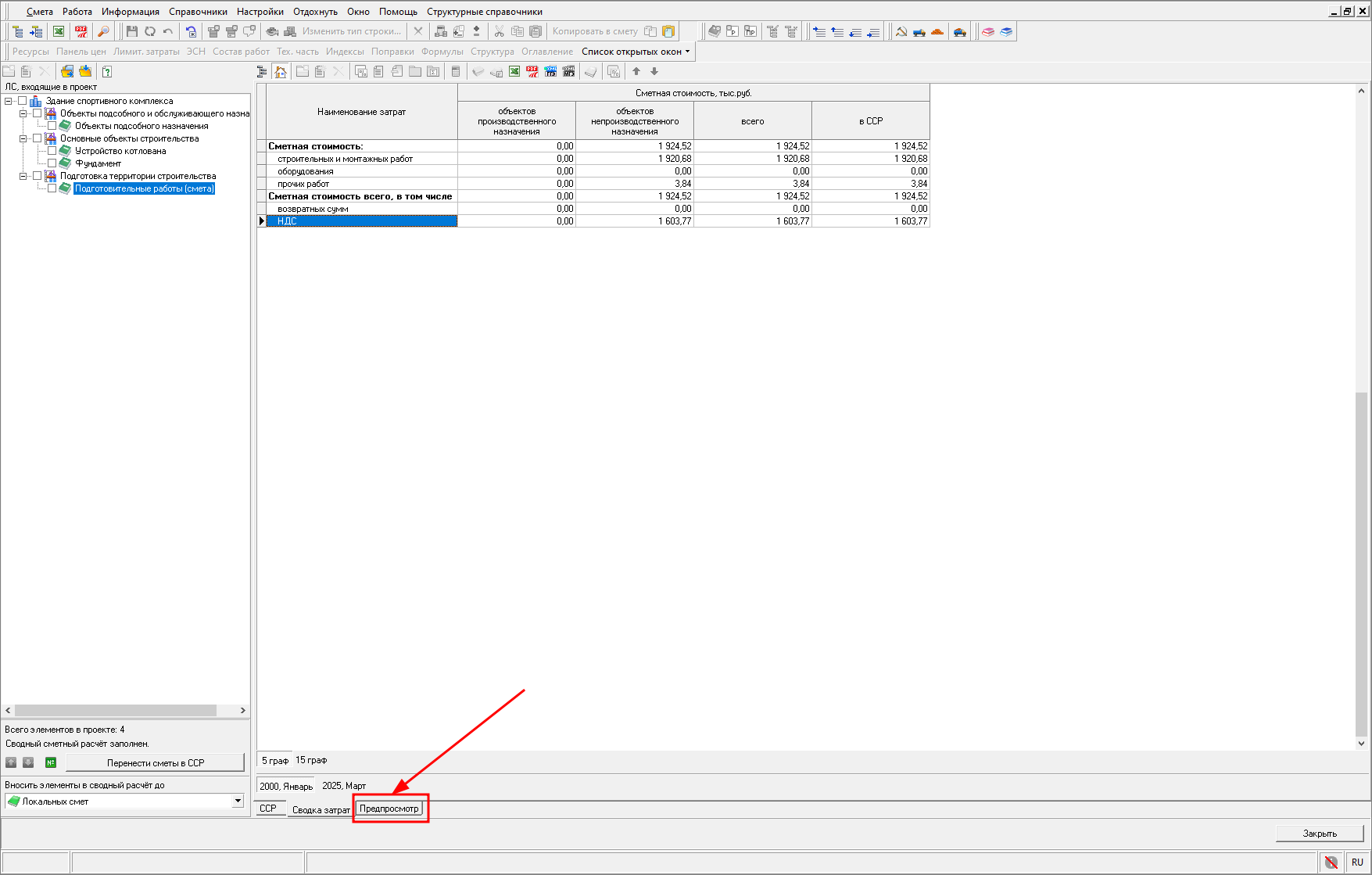

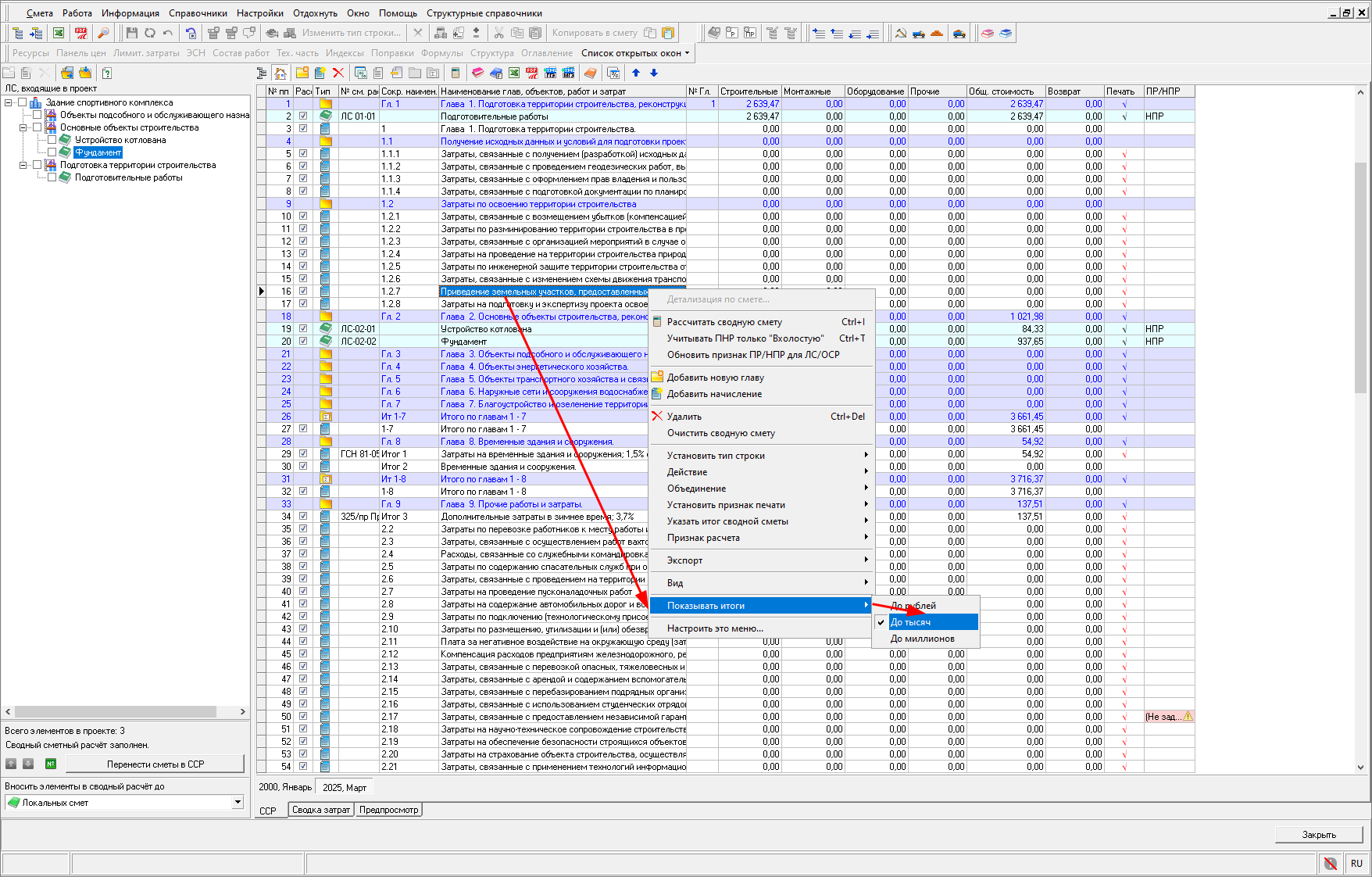

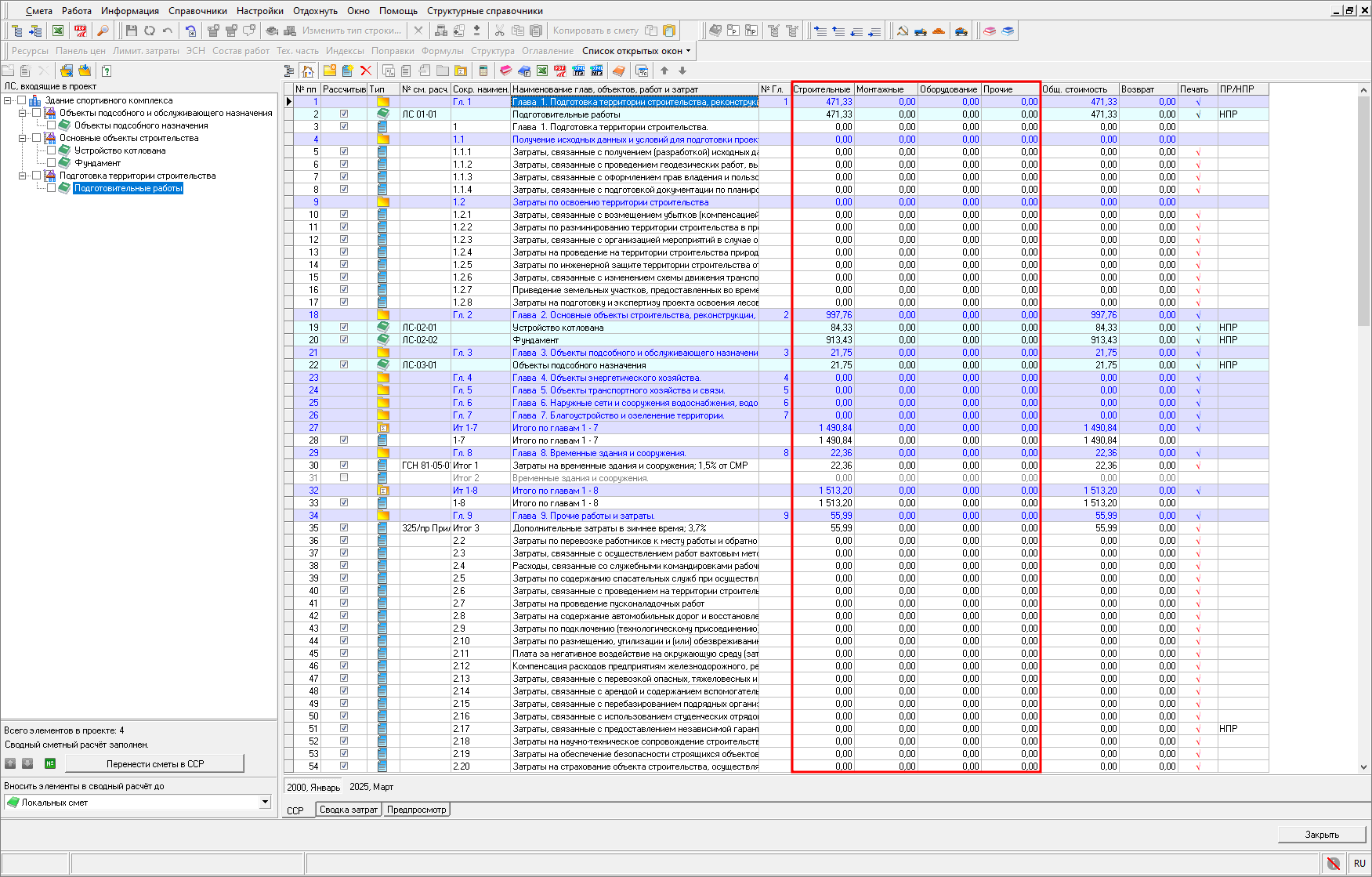

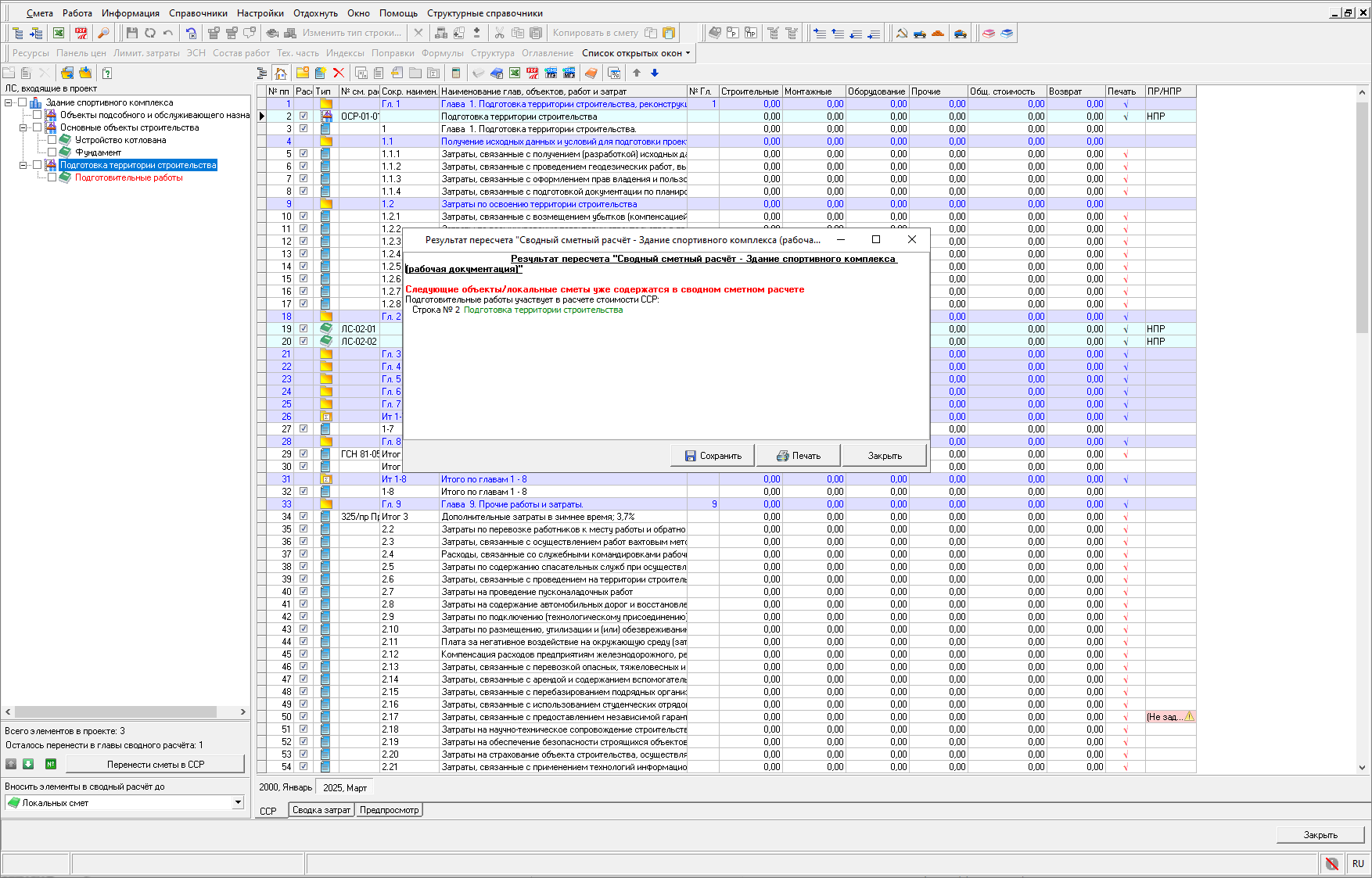

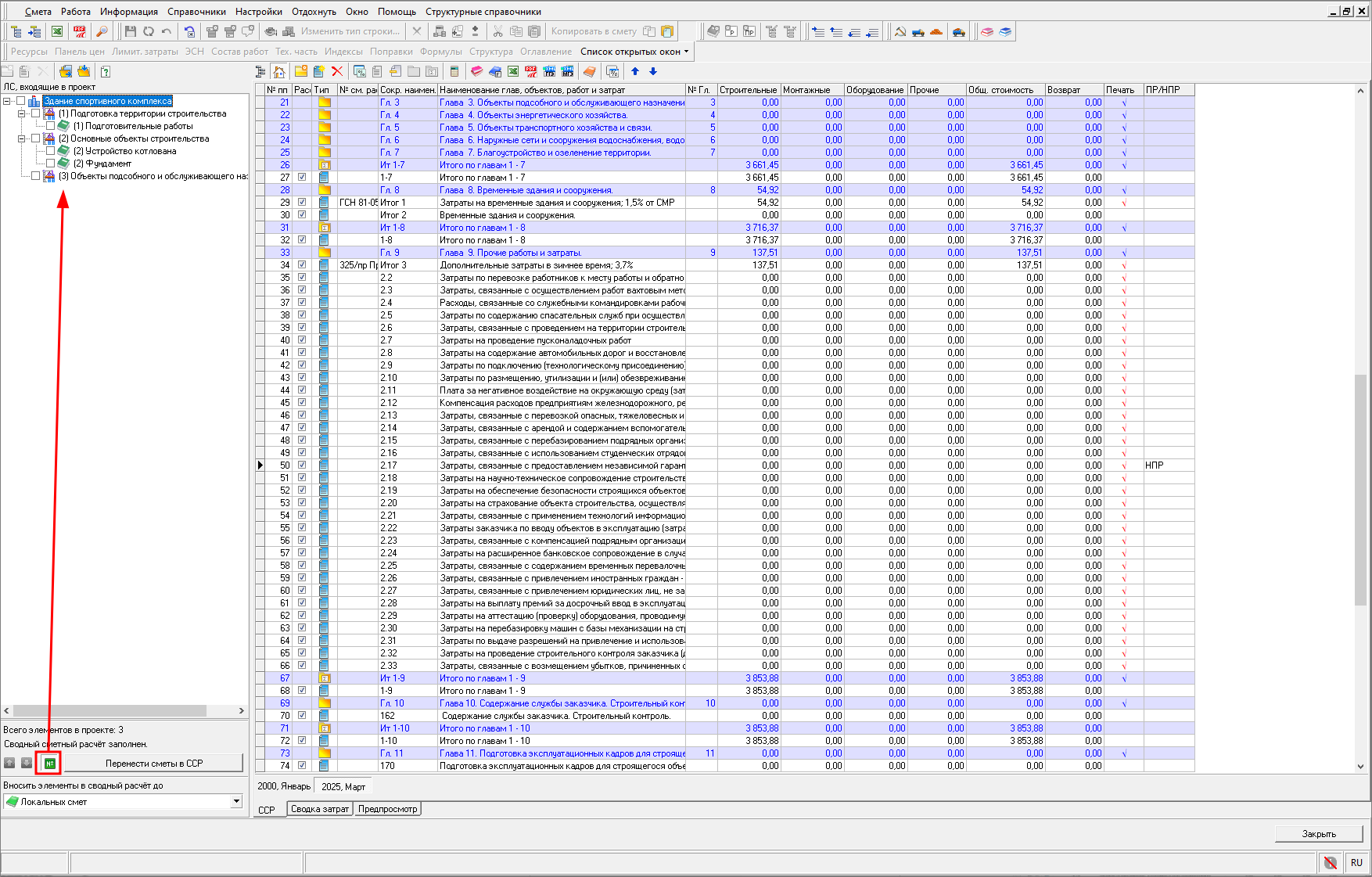

В случае изменения данных в проекте, необходимо пересчитать сводную смету

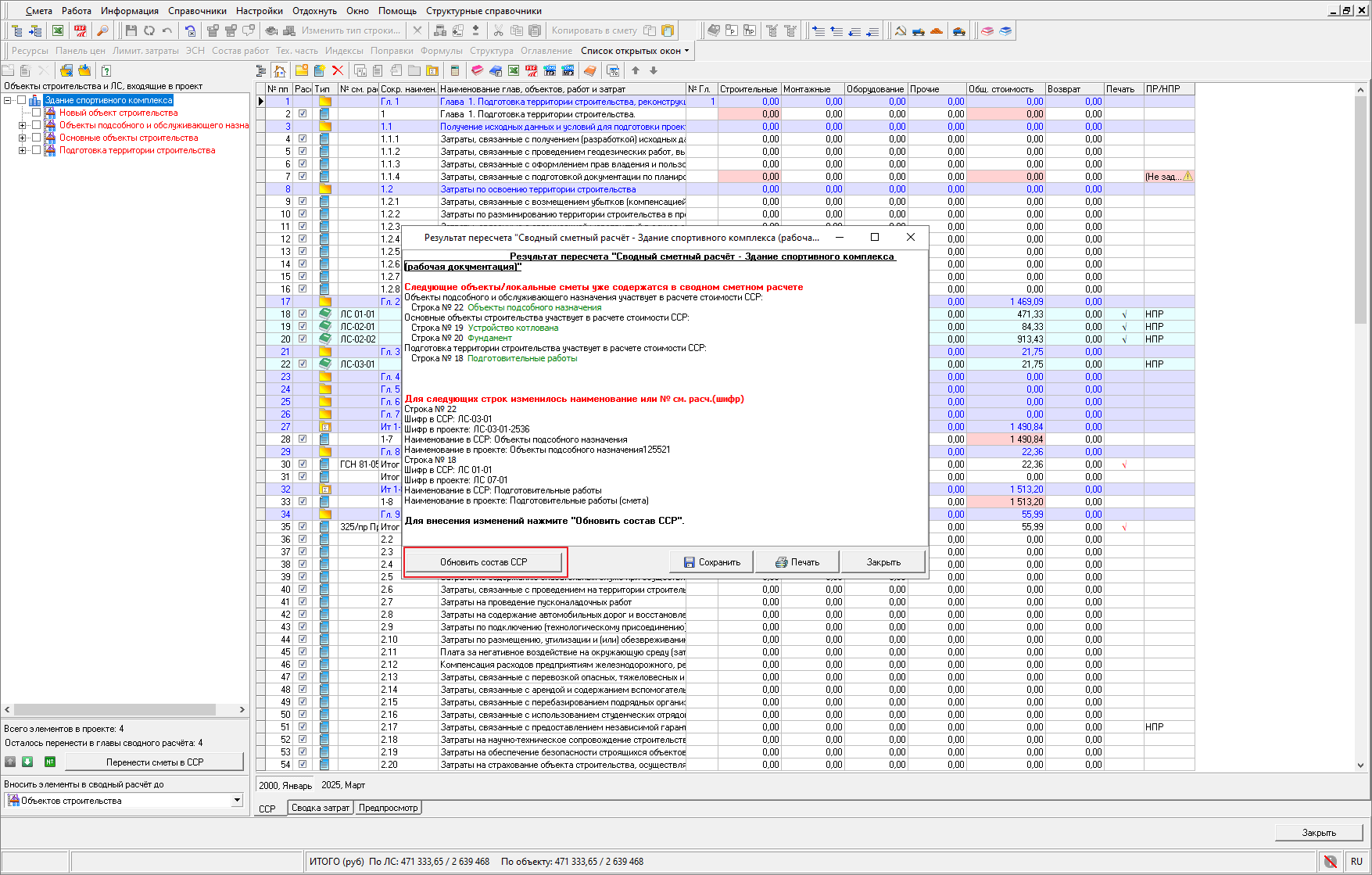

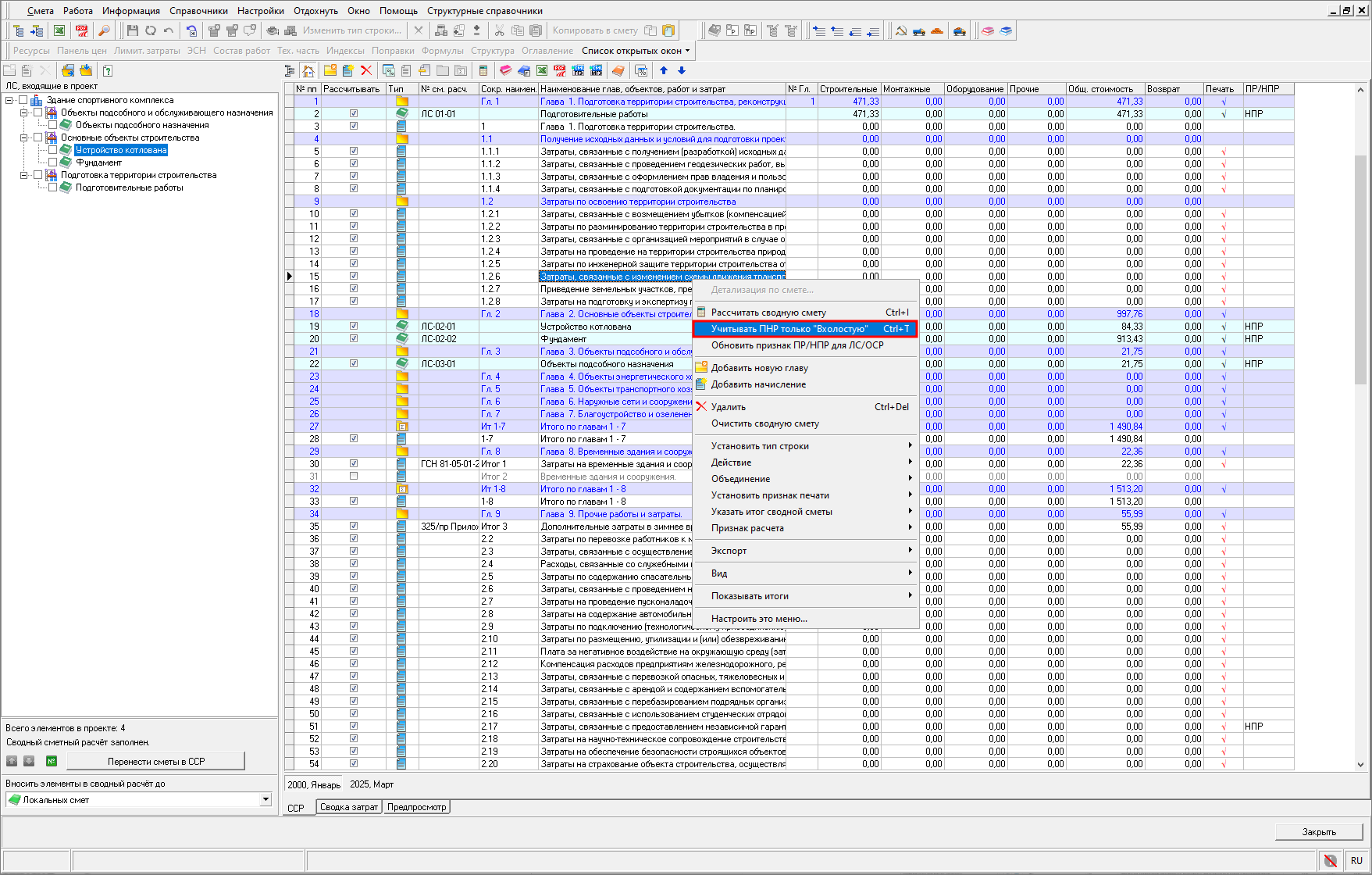

В результате пересчета появится окно с информацией о результате пересчета с возможностью обновления состава ССР

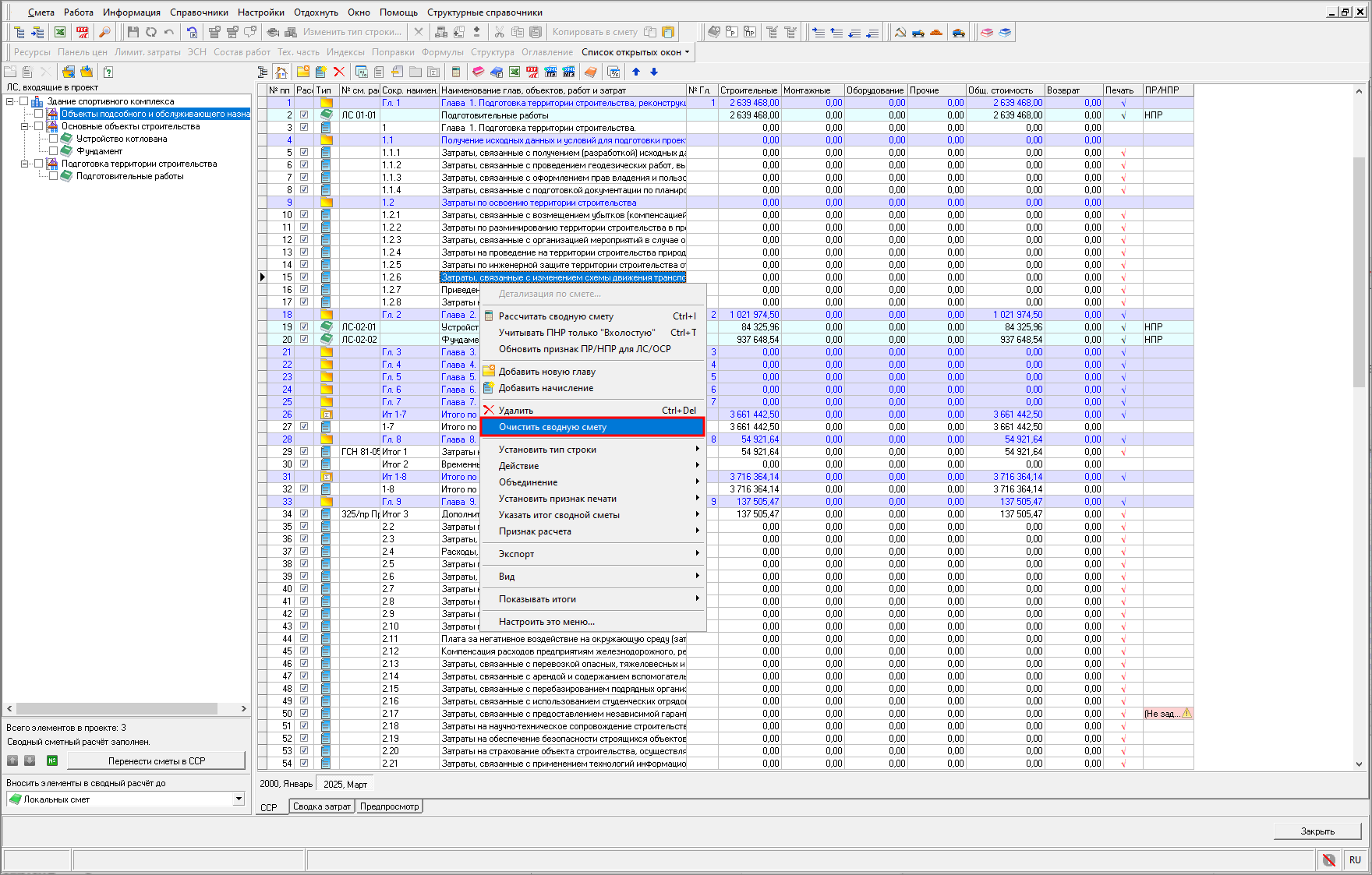

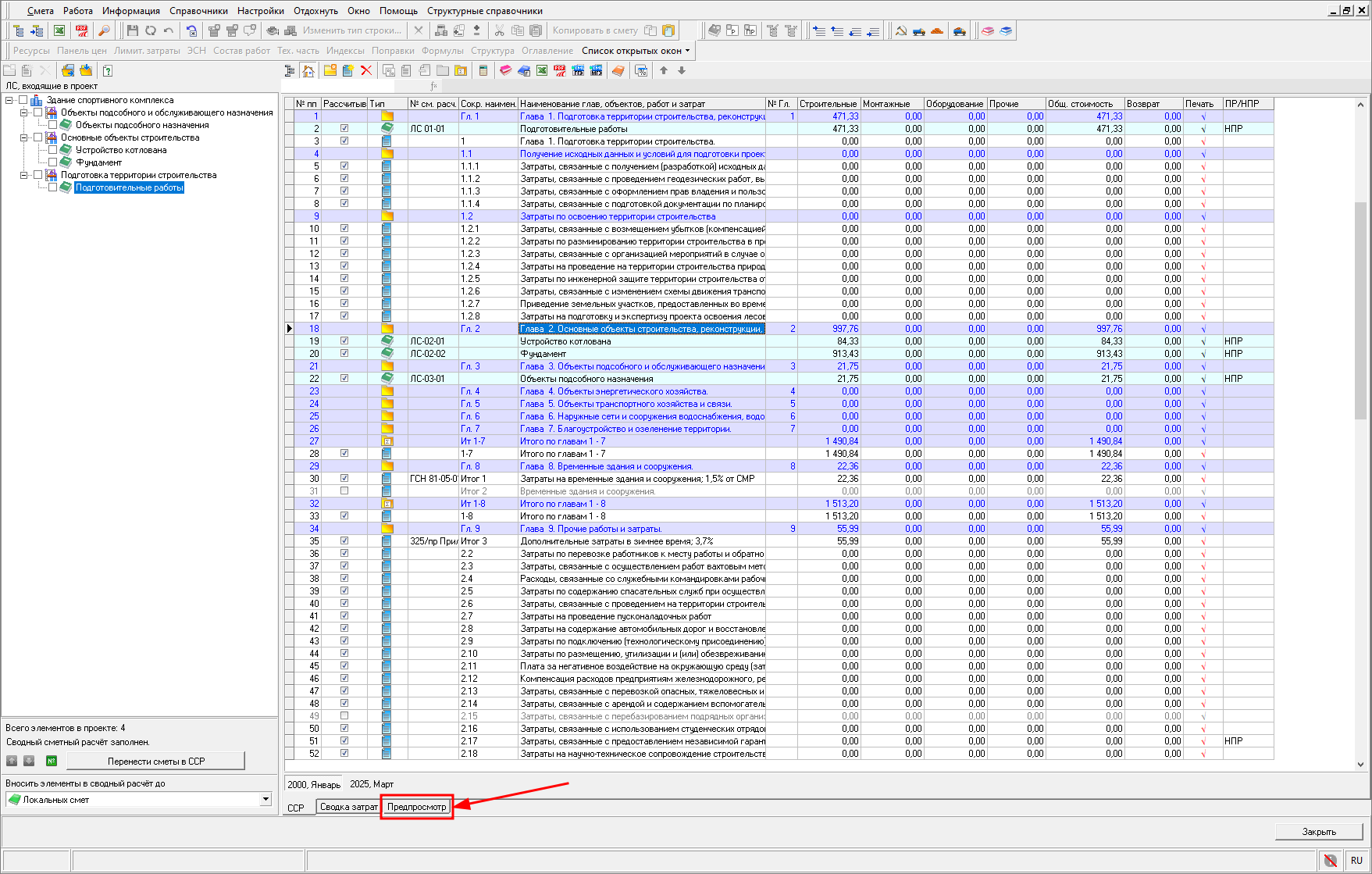

Очистка сводной сметы

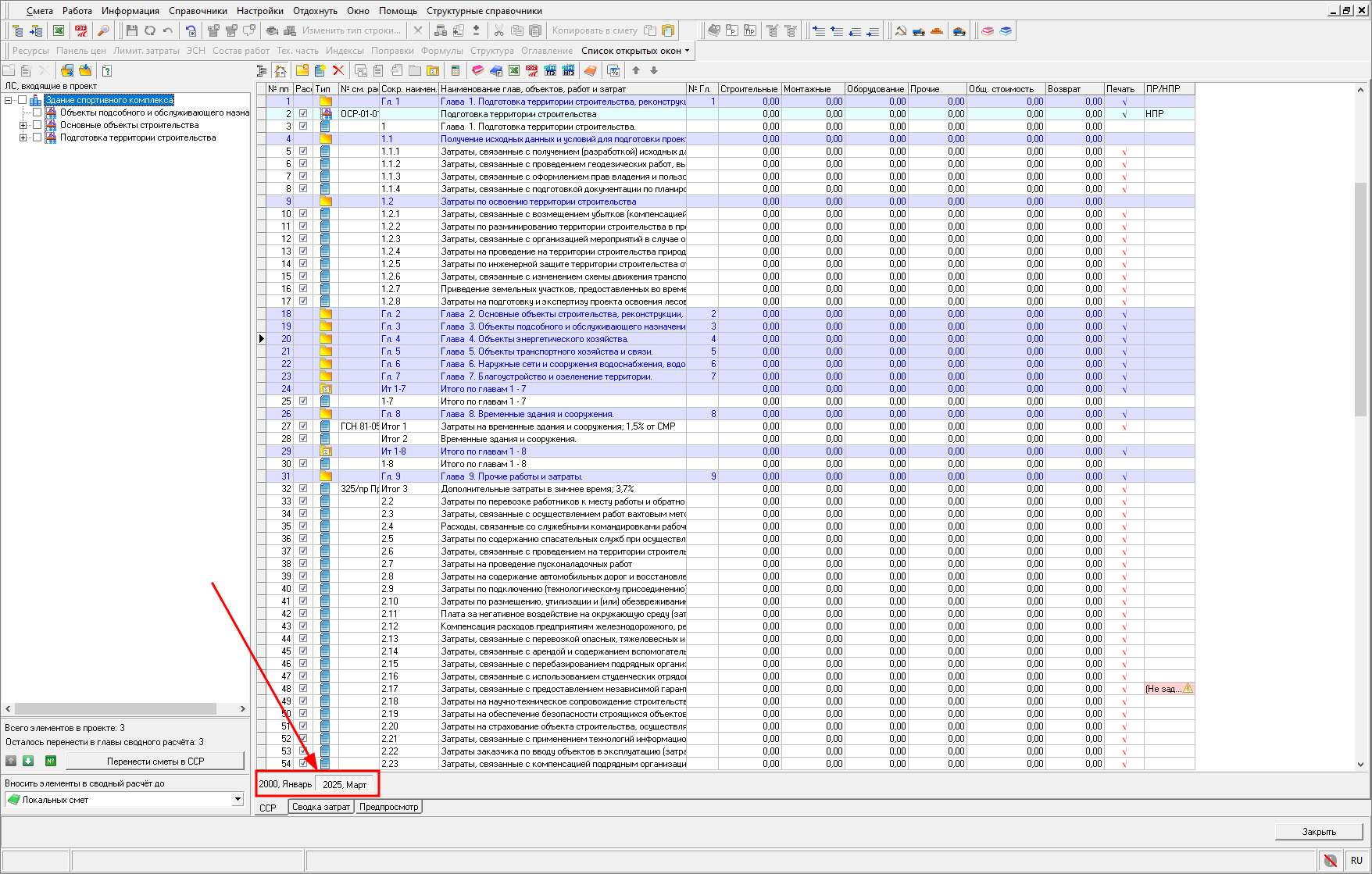

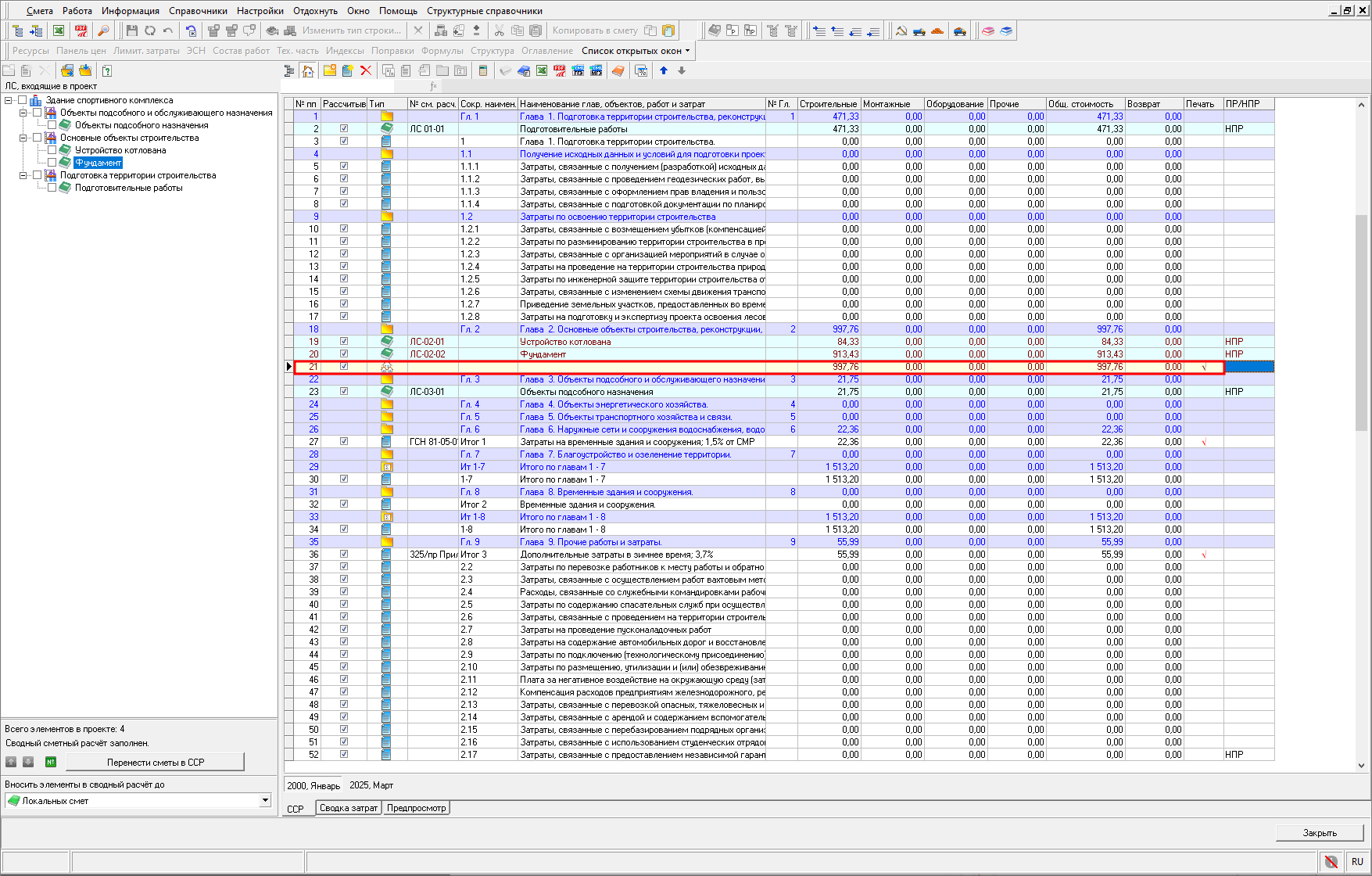

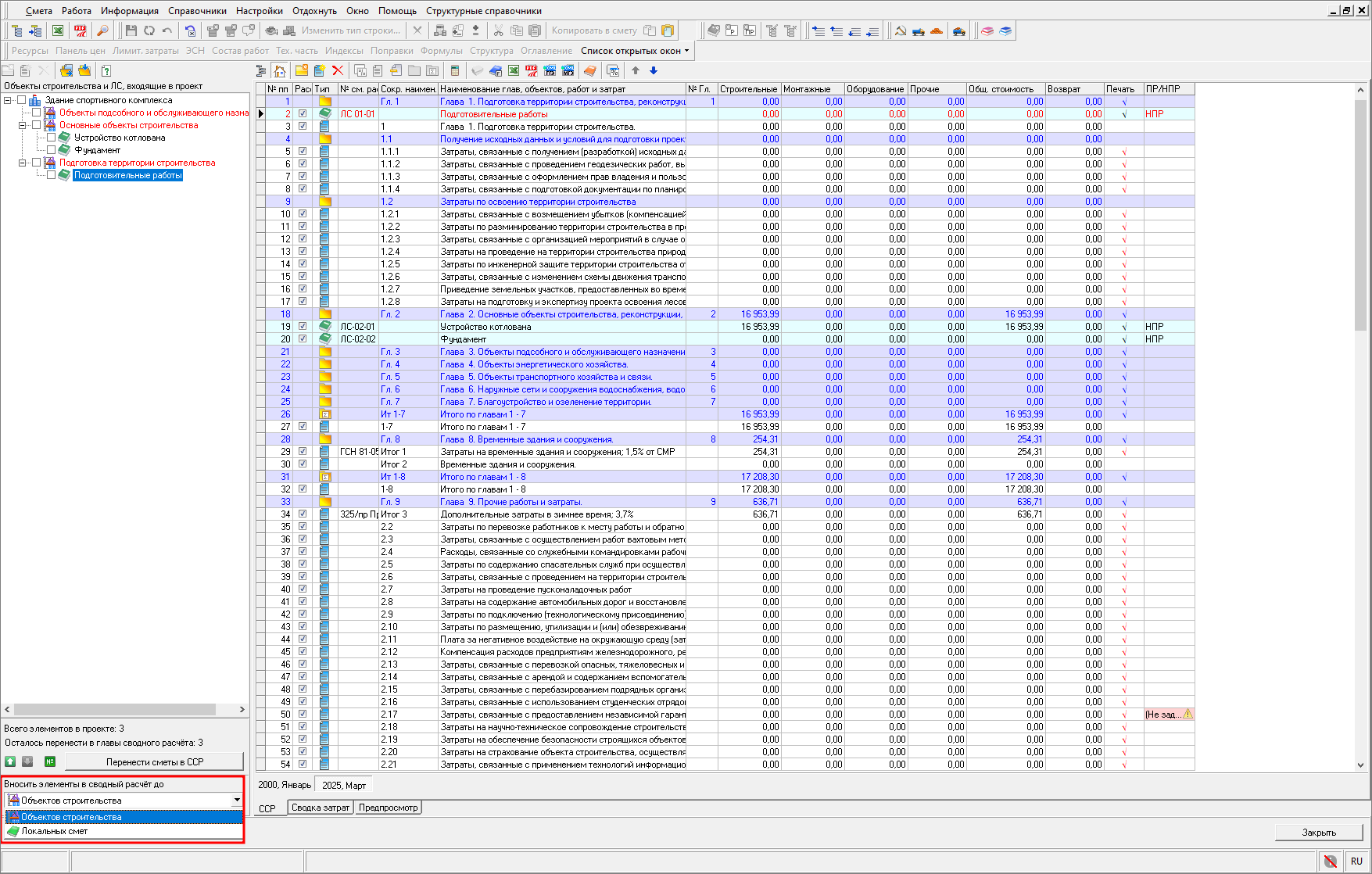

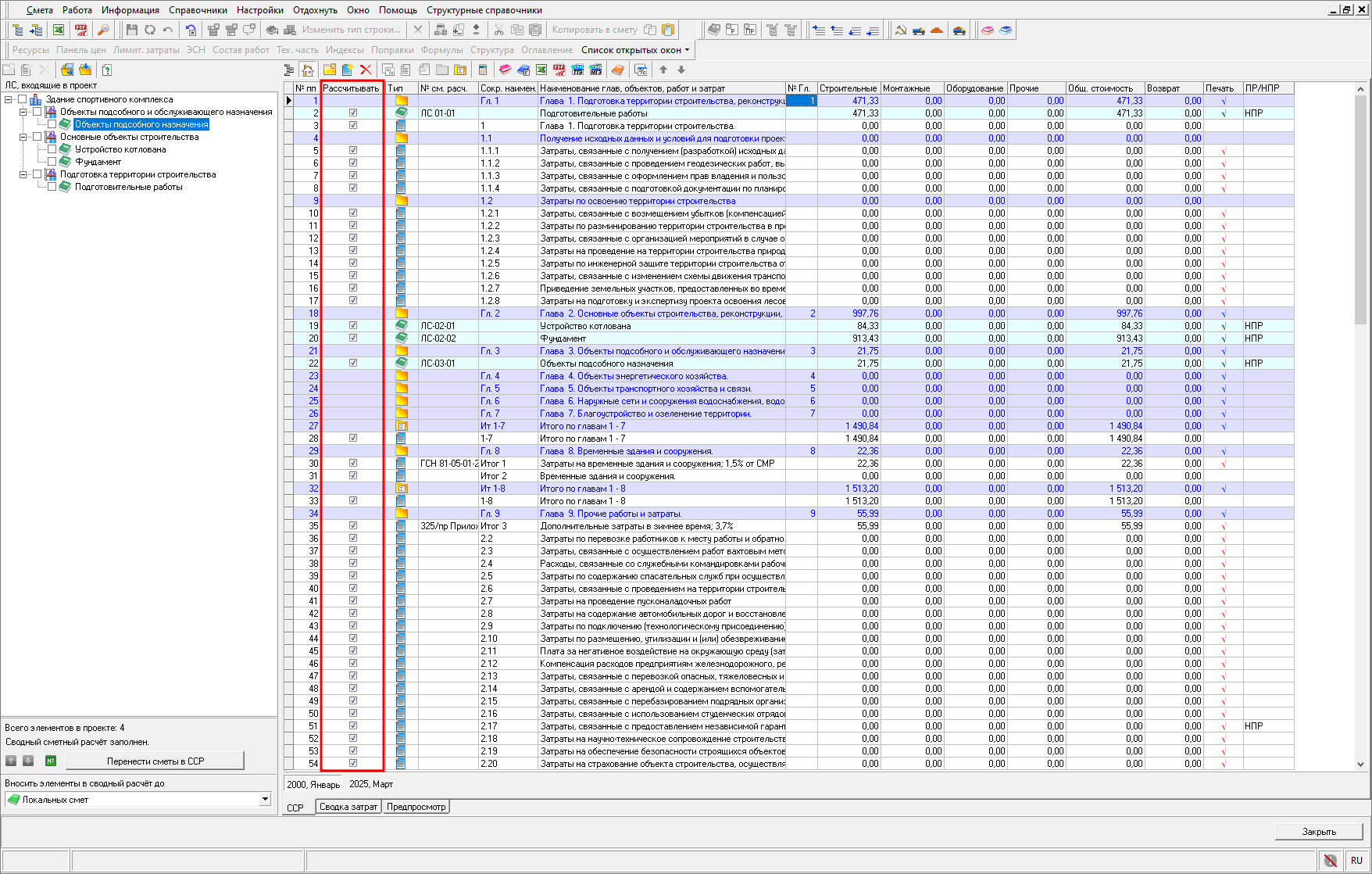

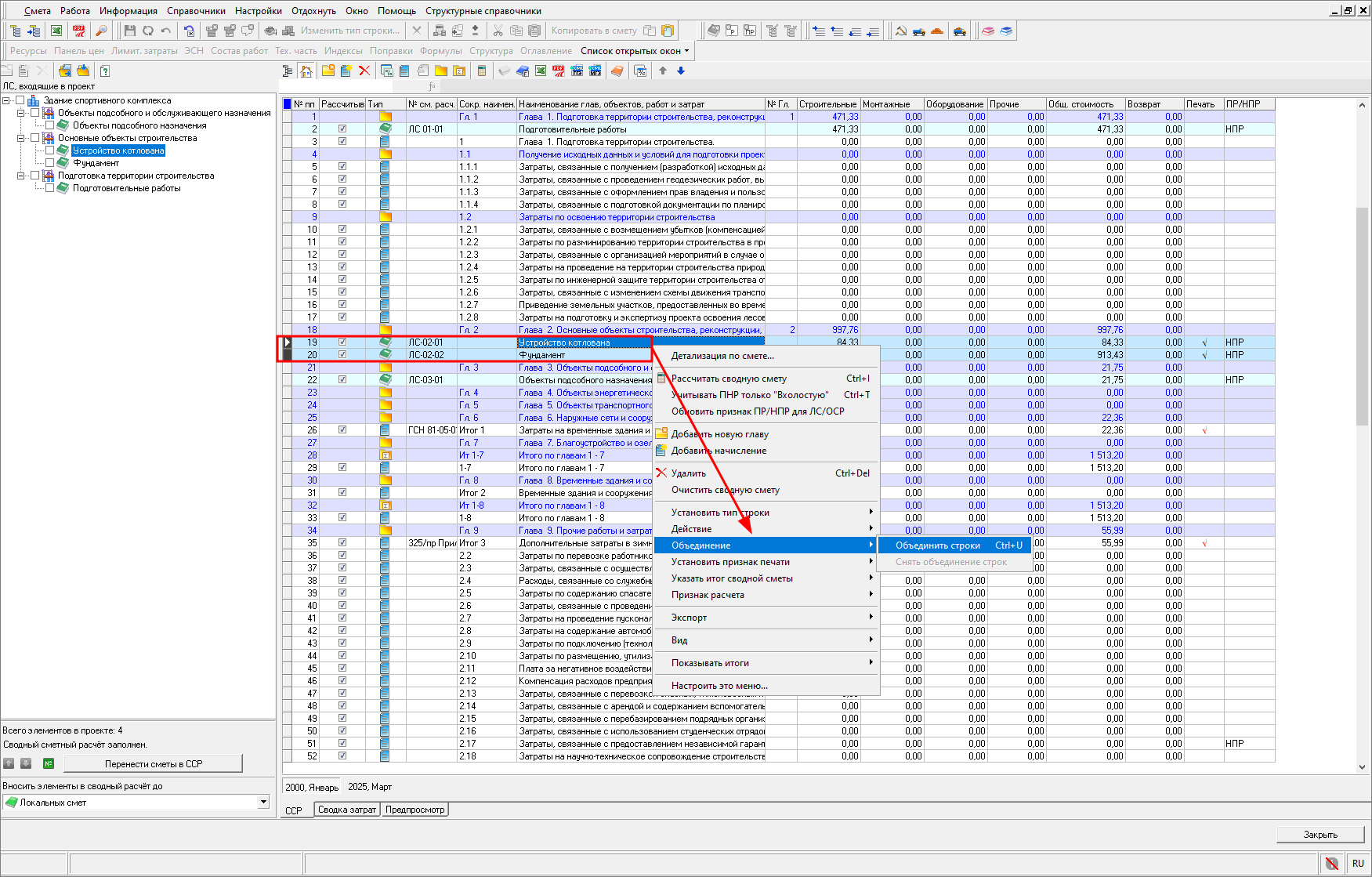

Если необходимо очистить сводную смету, например, для изменения детализации, то выберите соответствующий пункт в контекстном меню

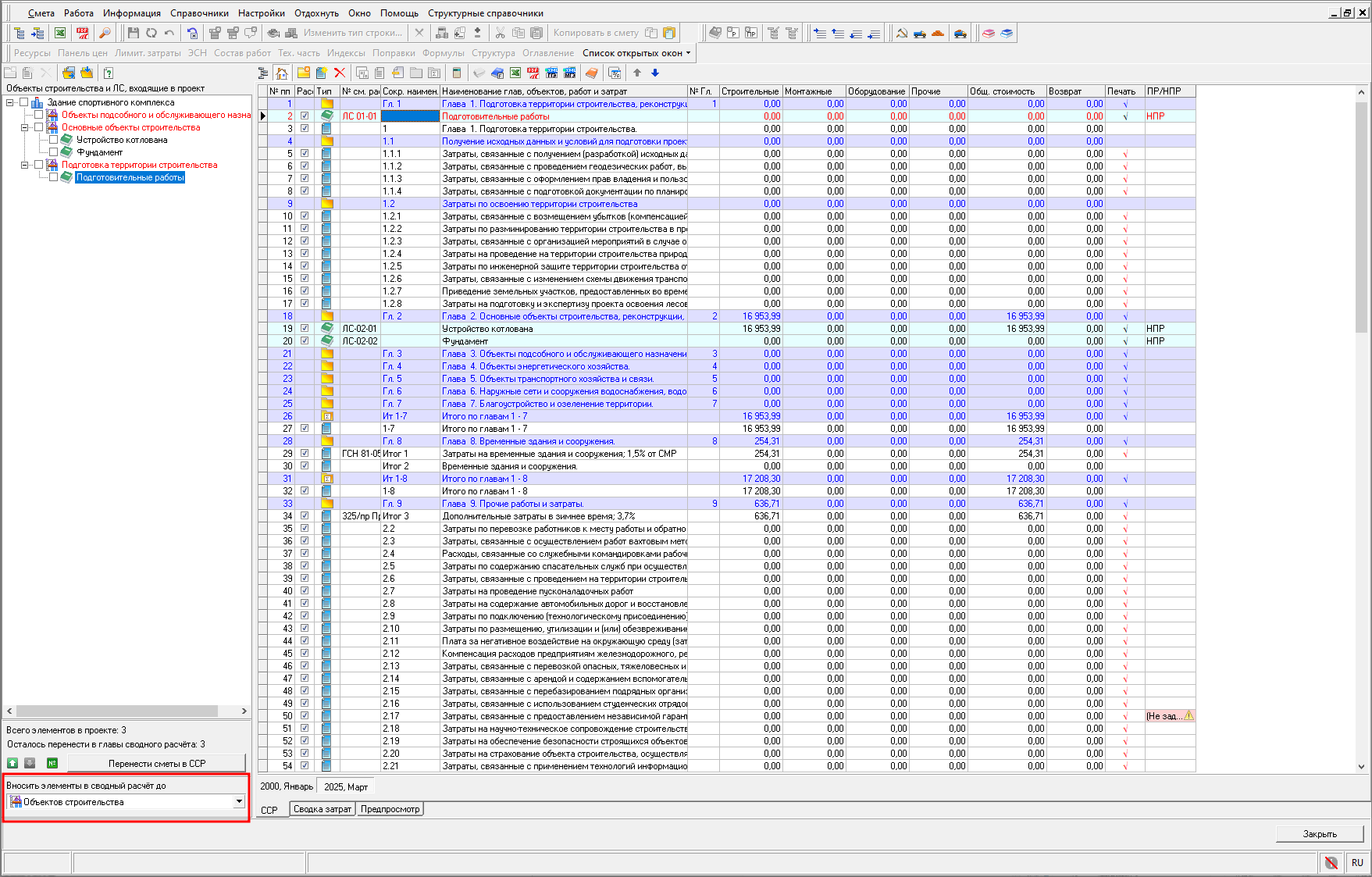

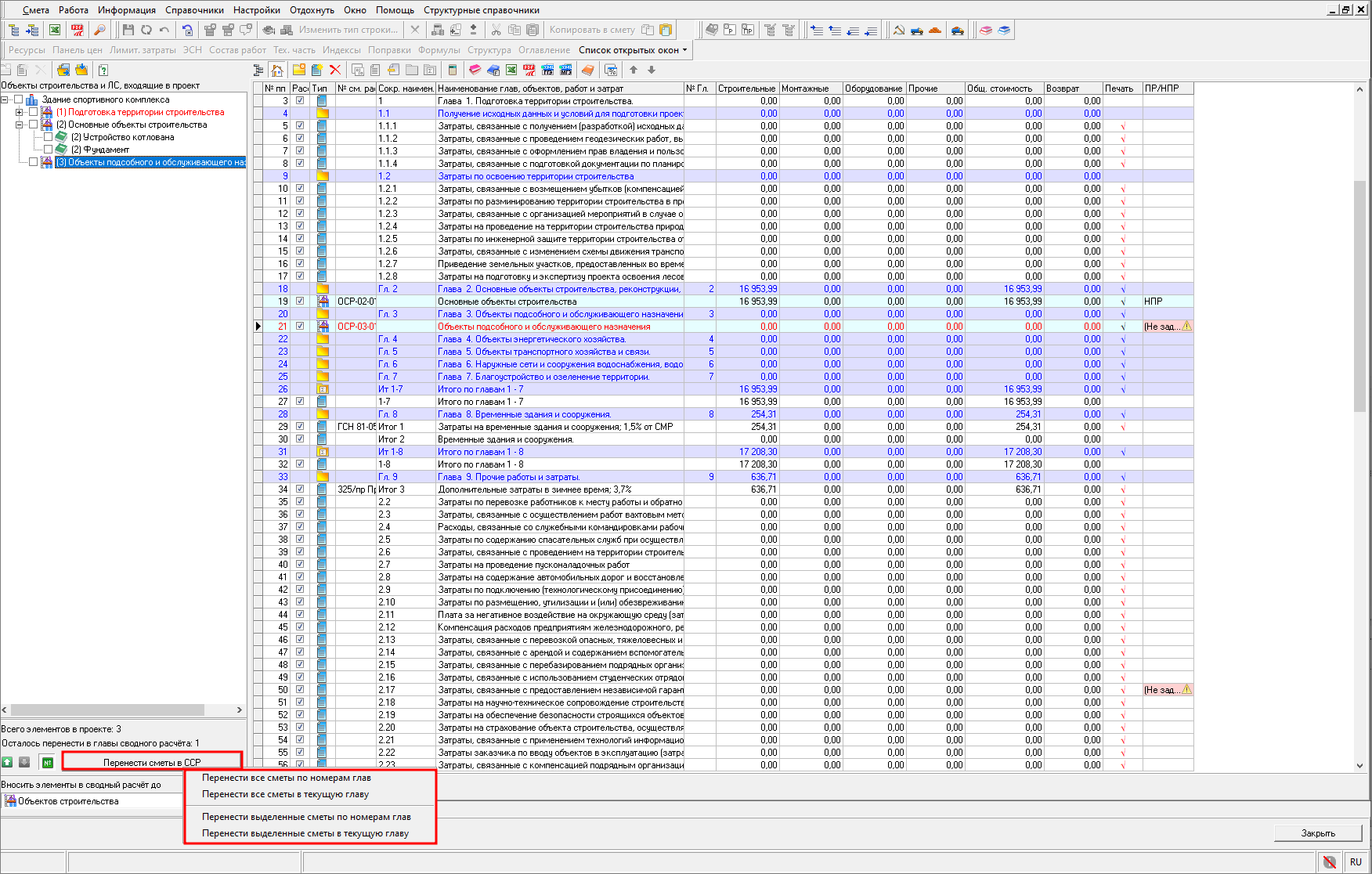

Измените детализацию сводного сметного расчета в выпадающем списке

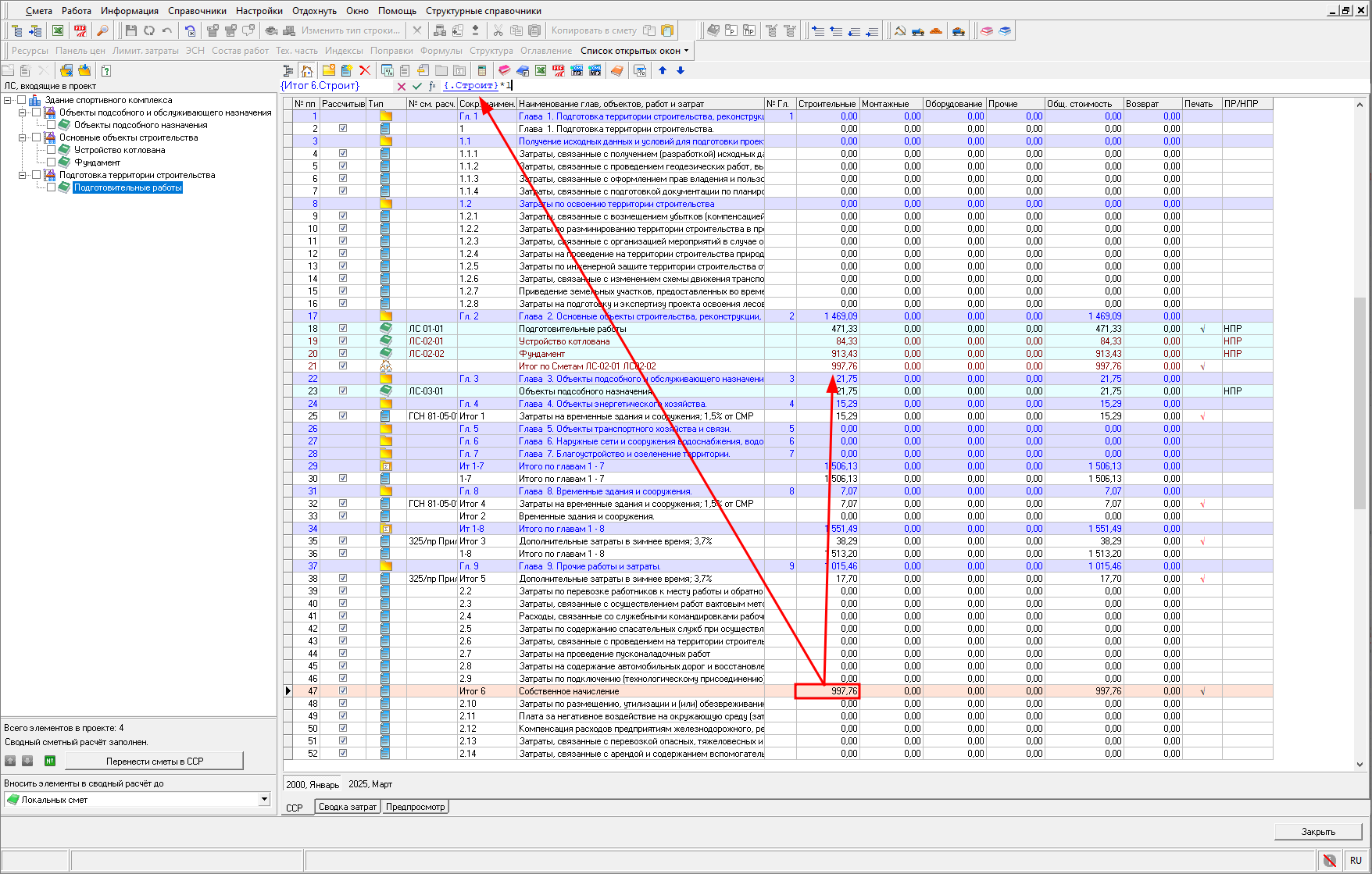

И перенесите данные в сводную смету

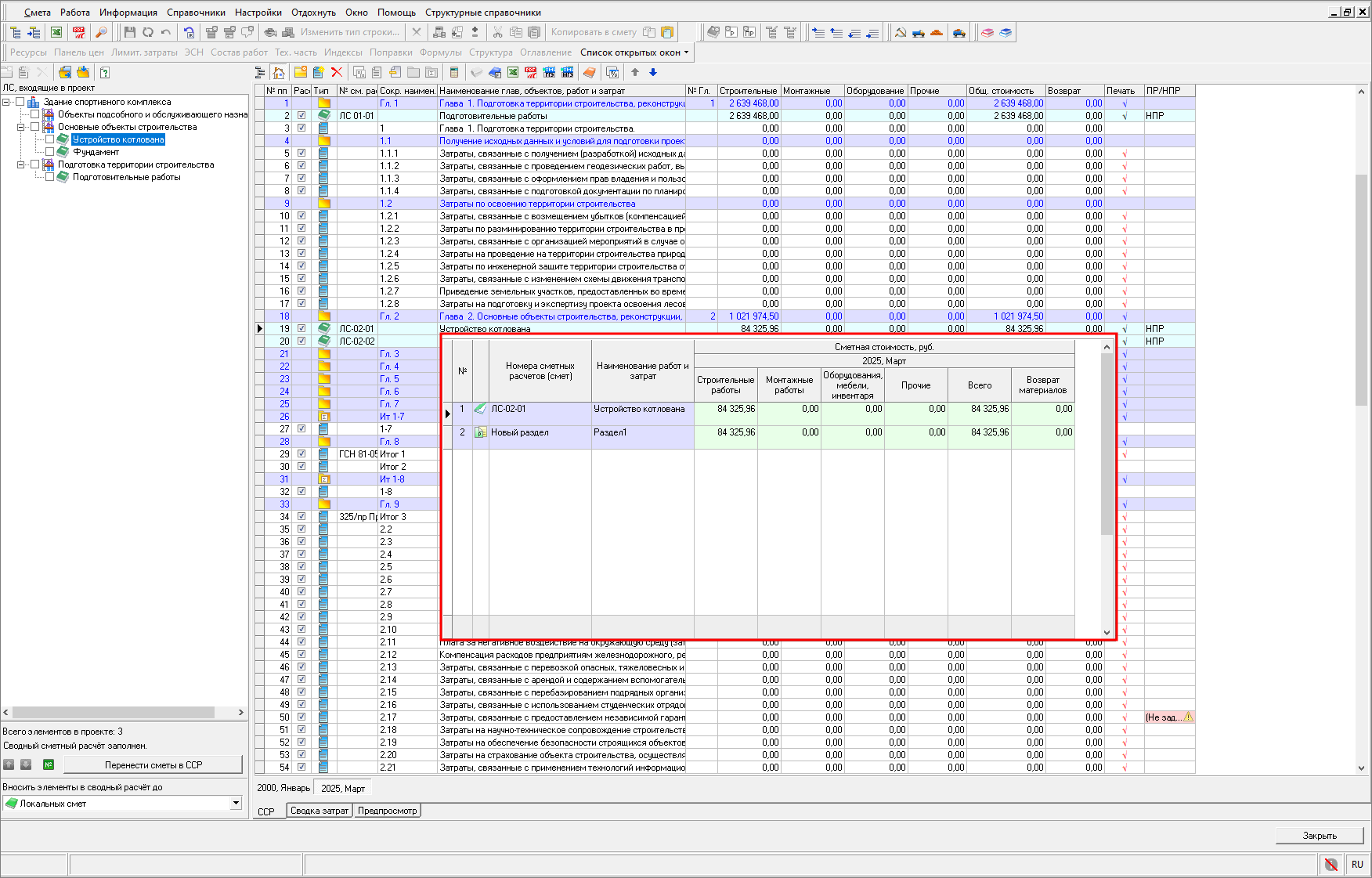

Добавление дополнительных строк и переменные
Напоминание. При первичном открытии ССР, сметы будут автоматически разнесены по номерам глав, указанным в параметрах смет, применится шаблон ССР, выбранный по умолчанию.

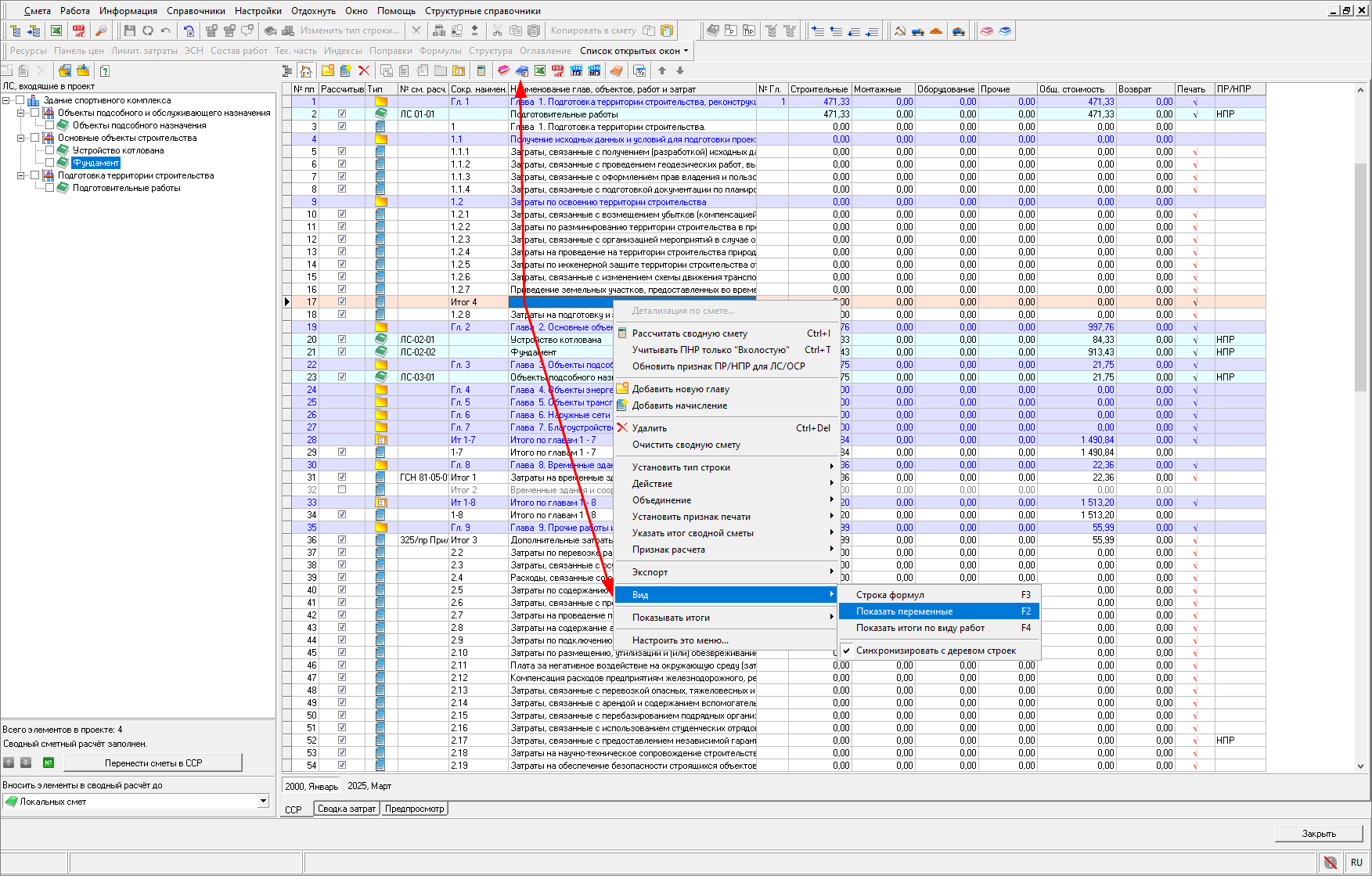

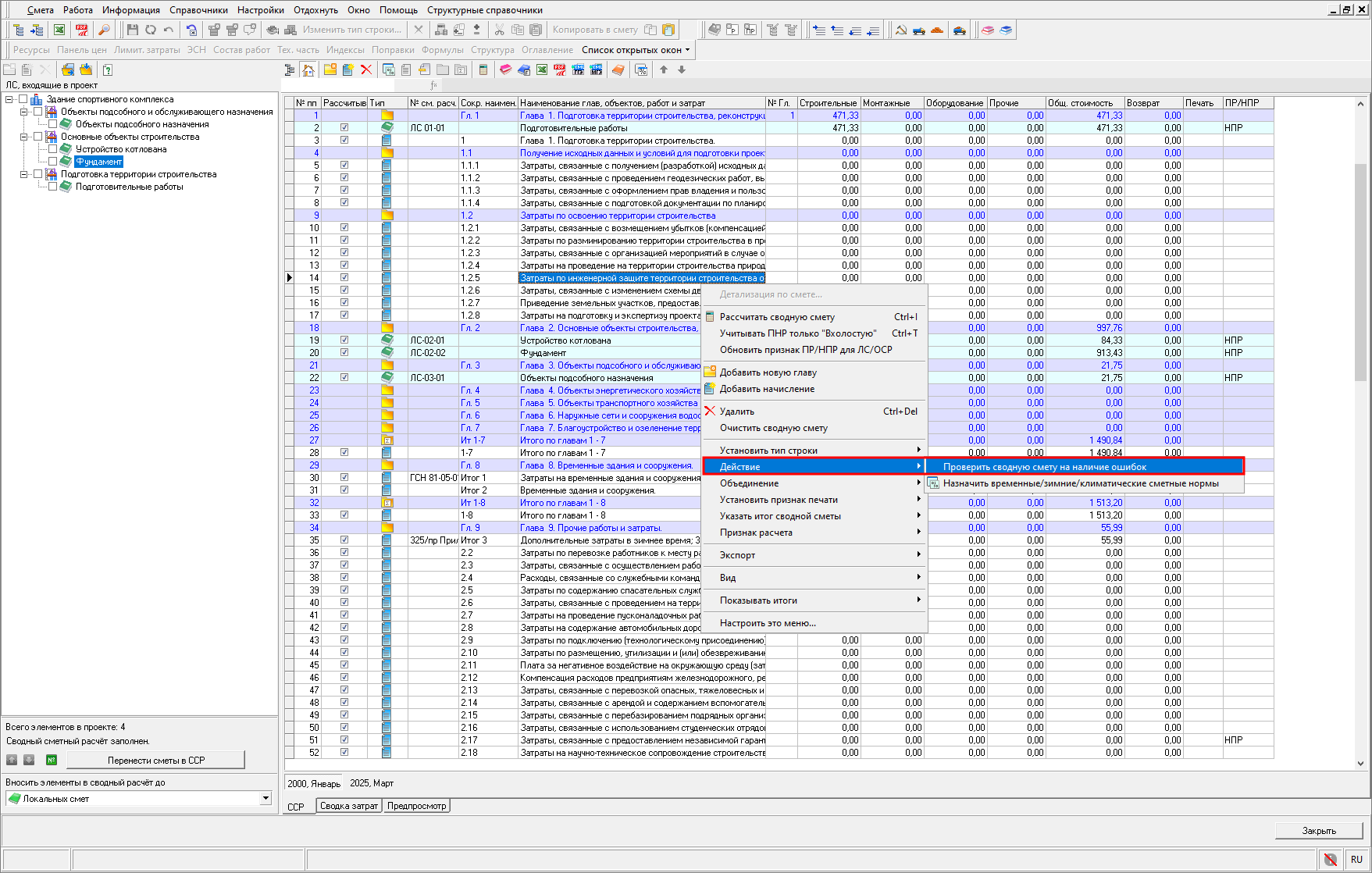

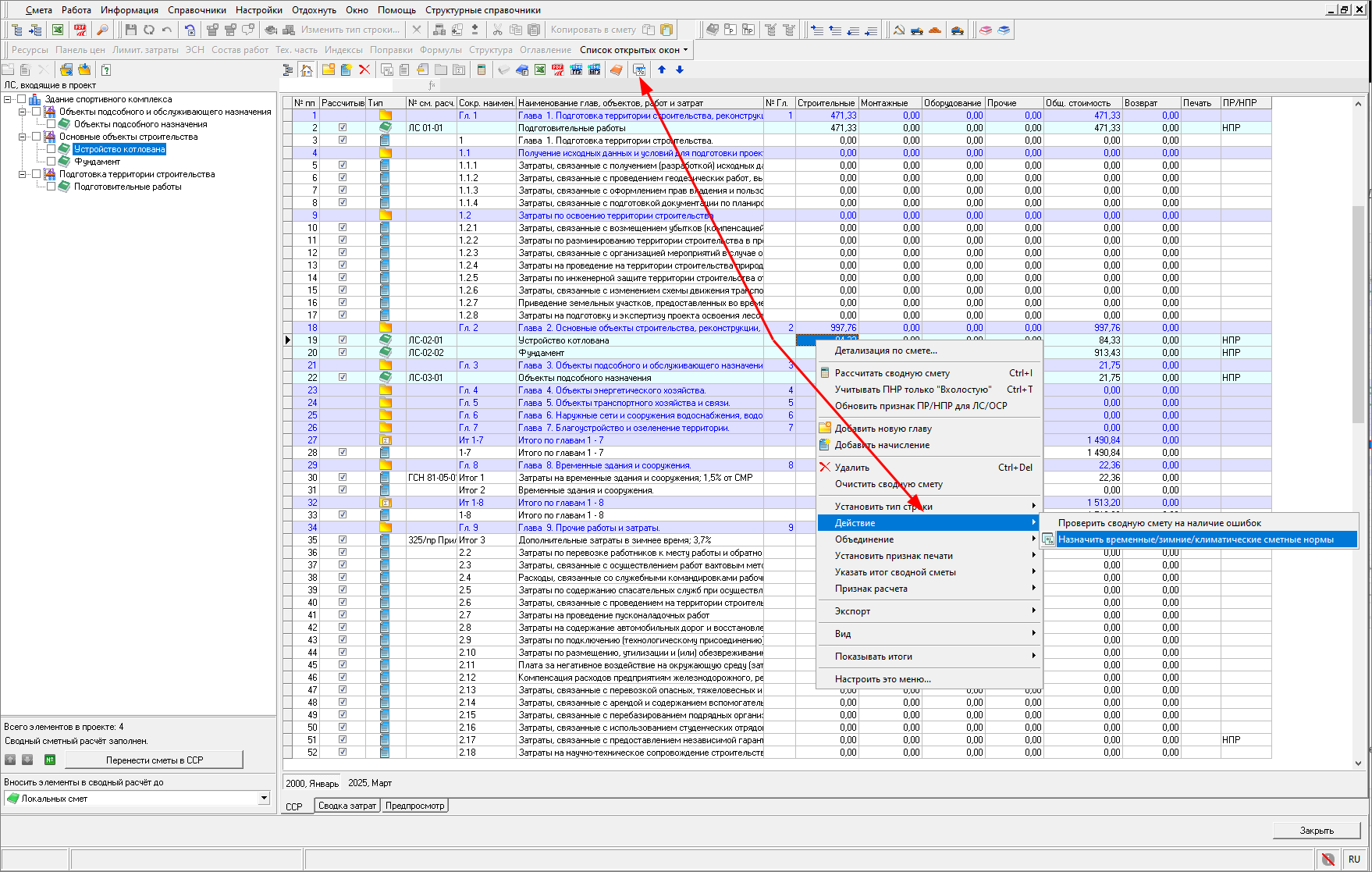

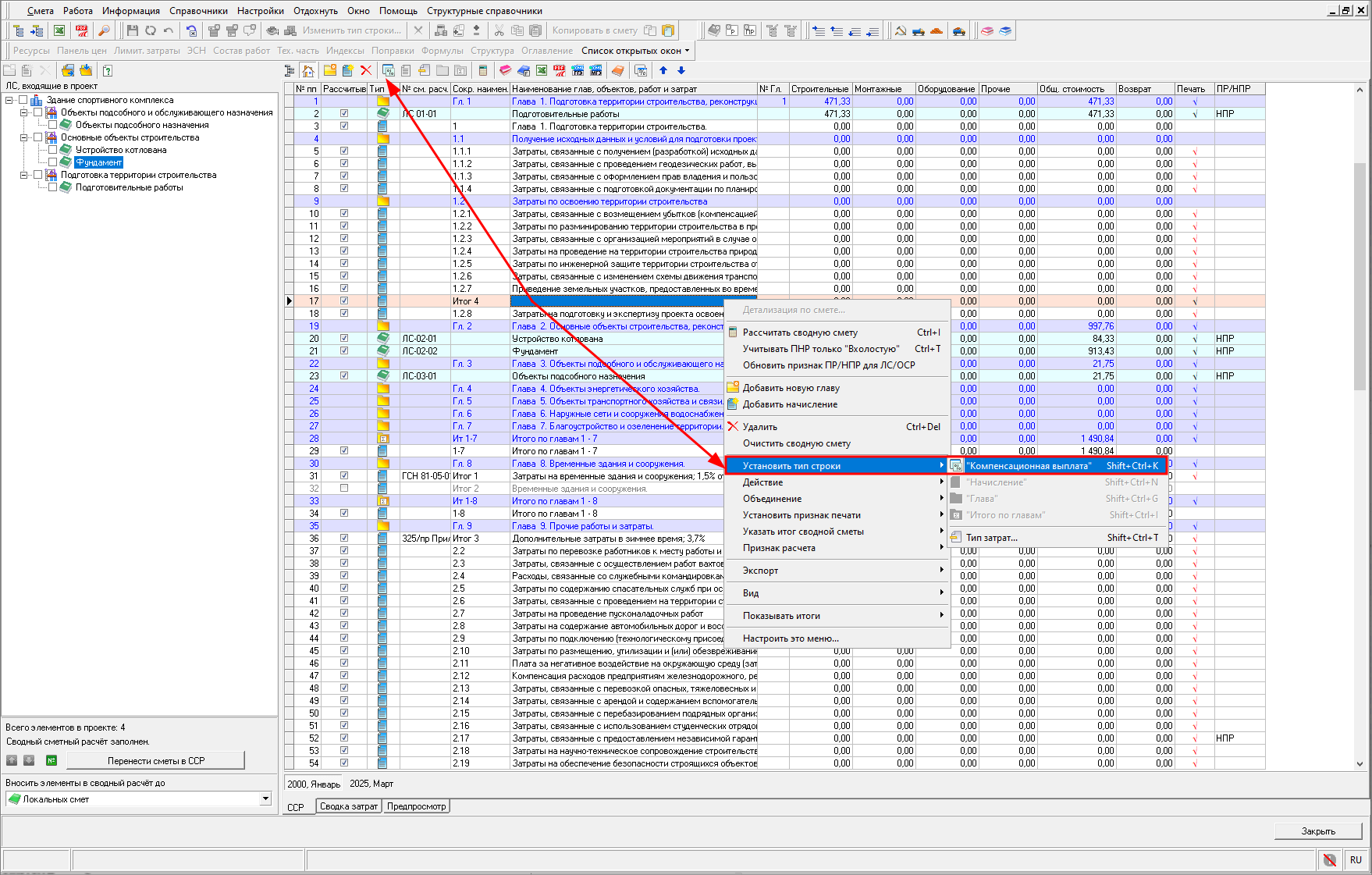

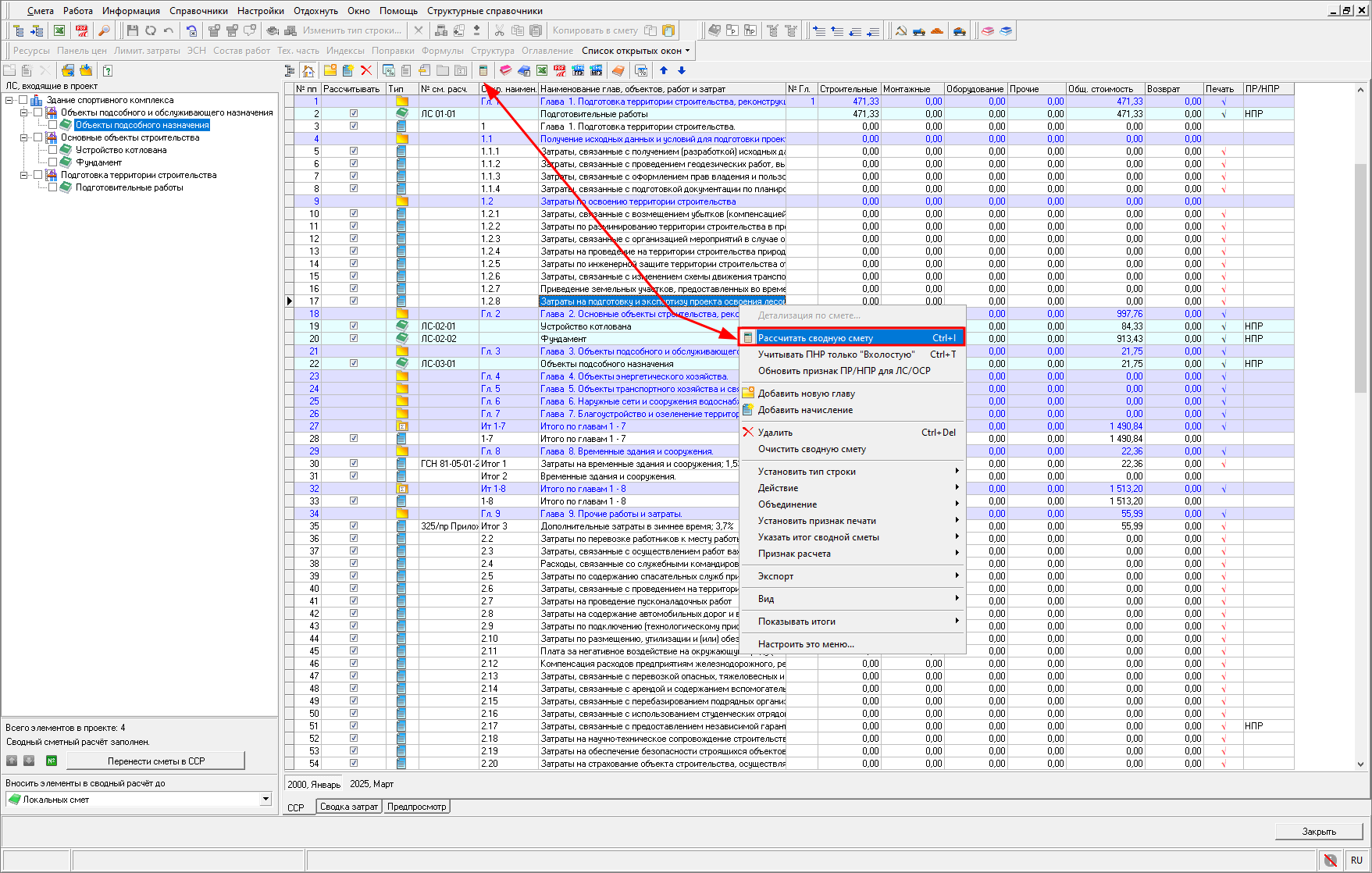

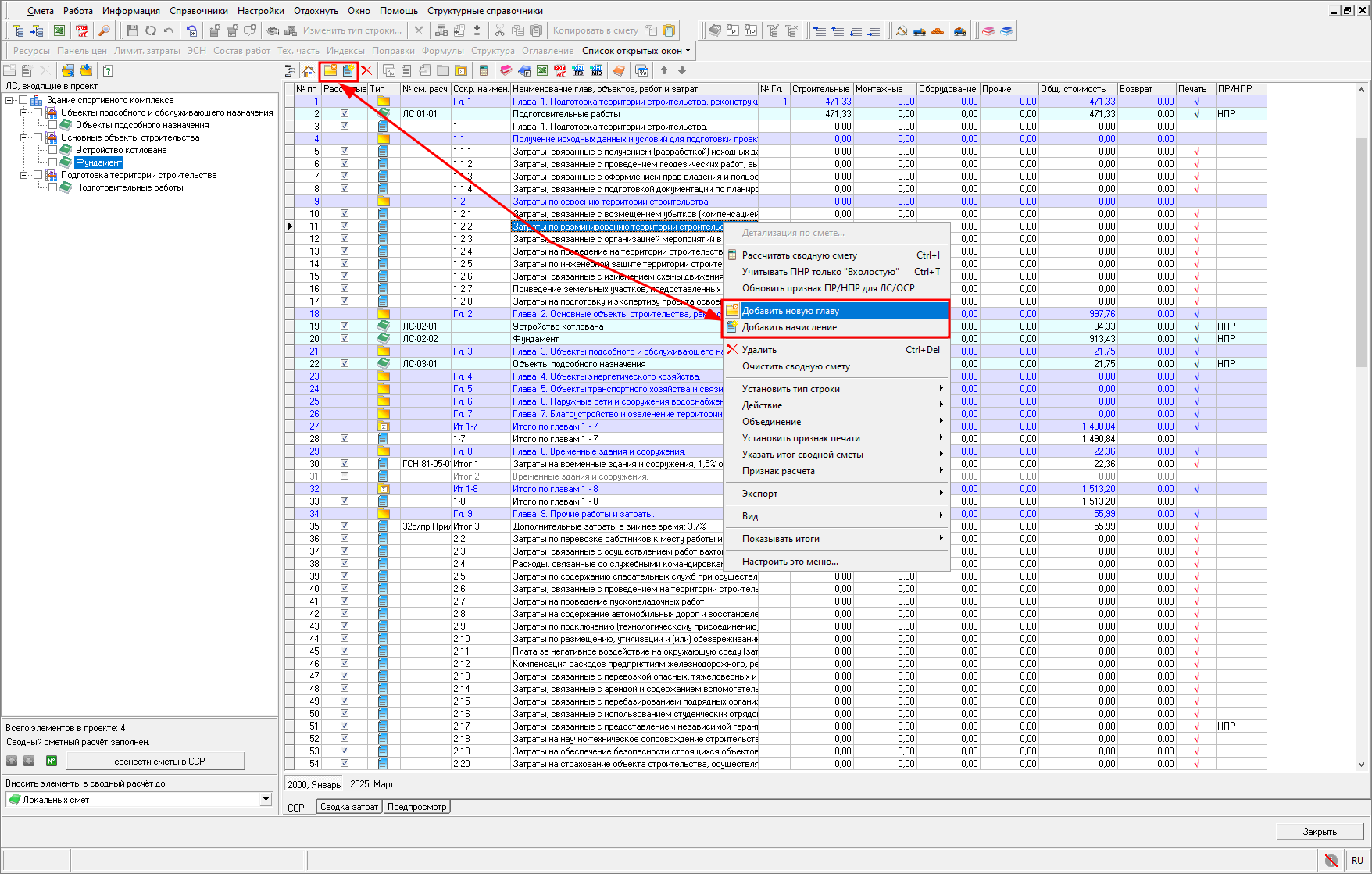

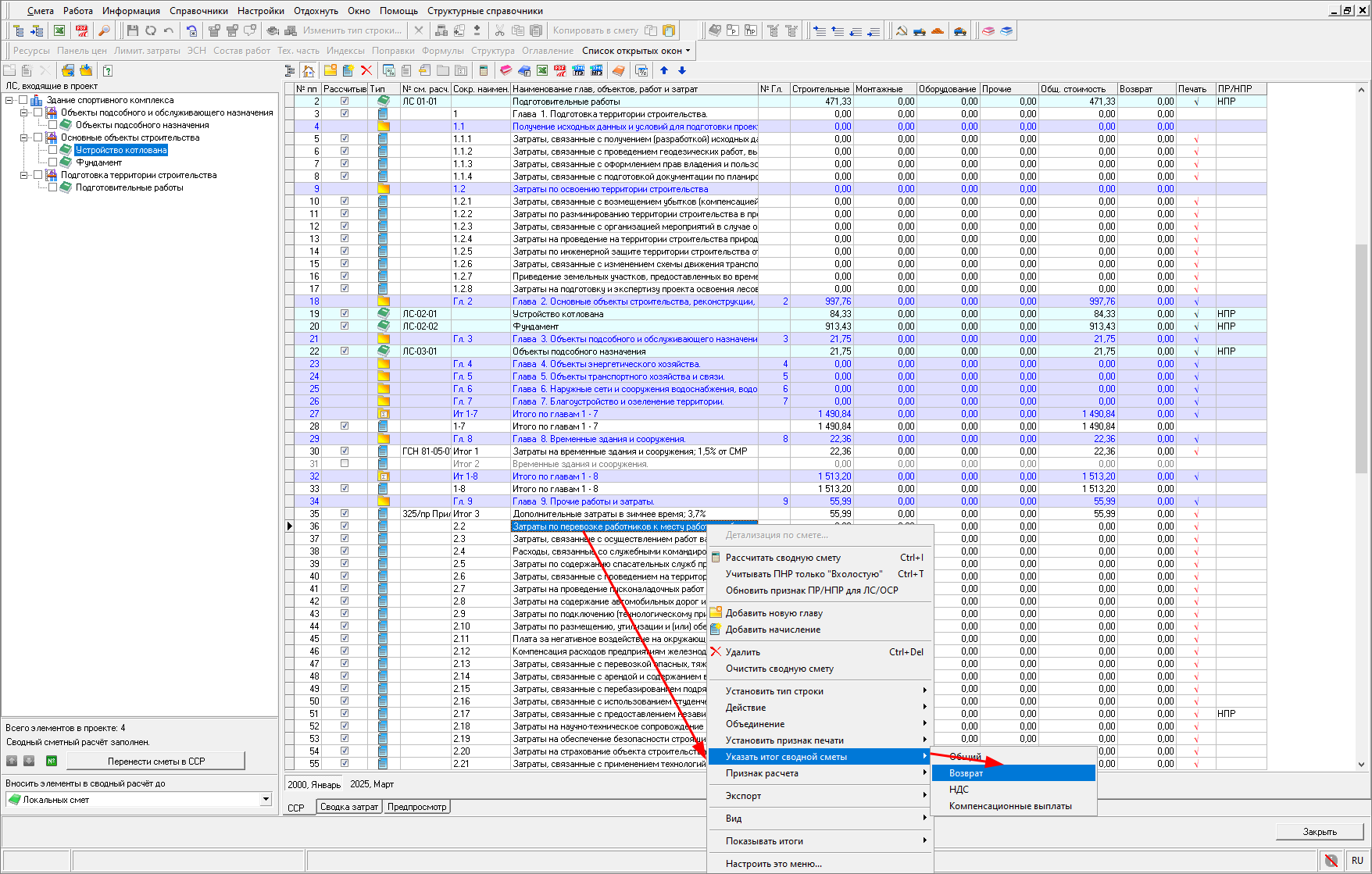

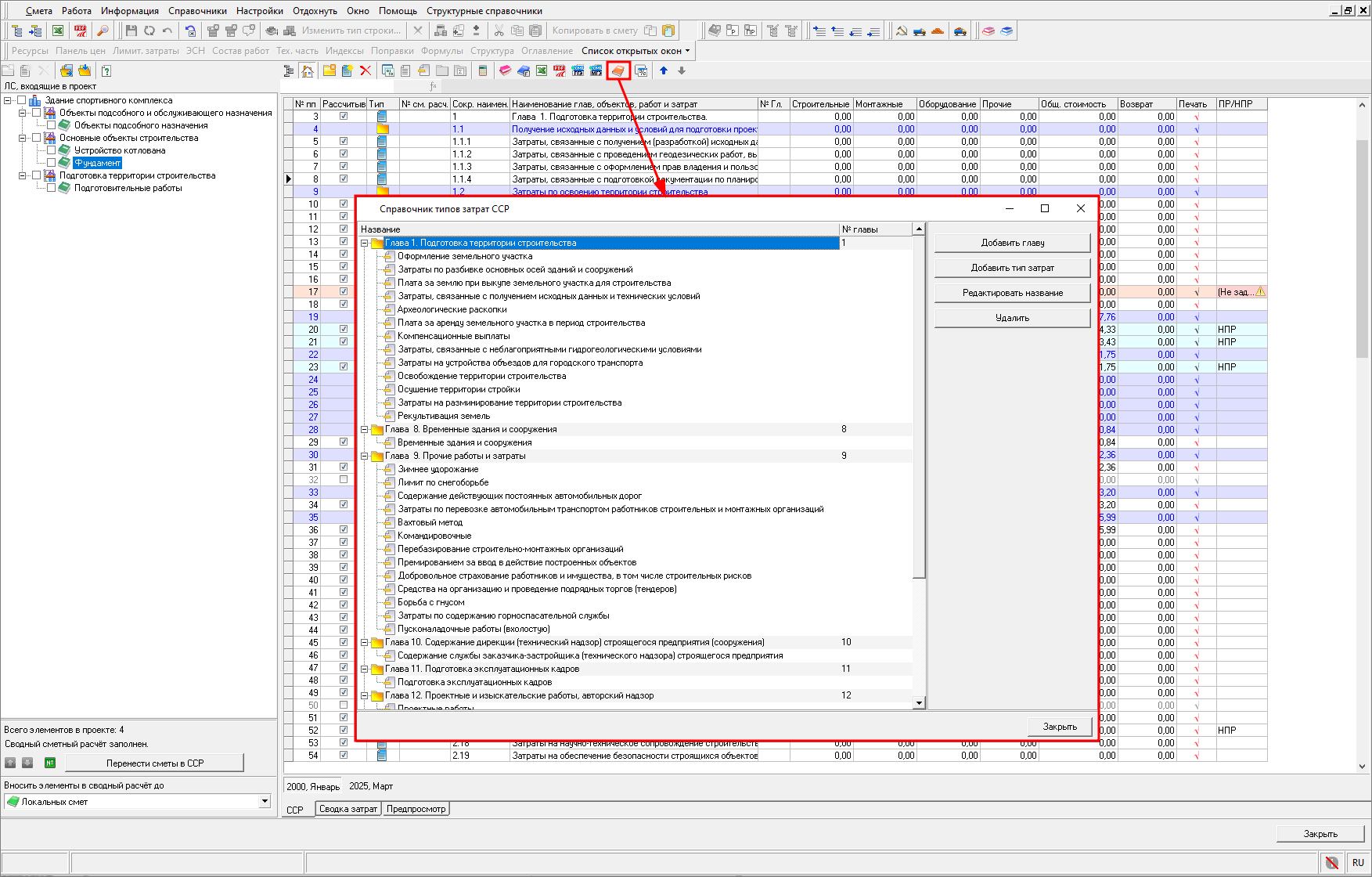

Для добавления дополнительных строк, выберите что необходимо добавить: главу или начисление

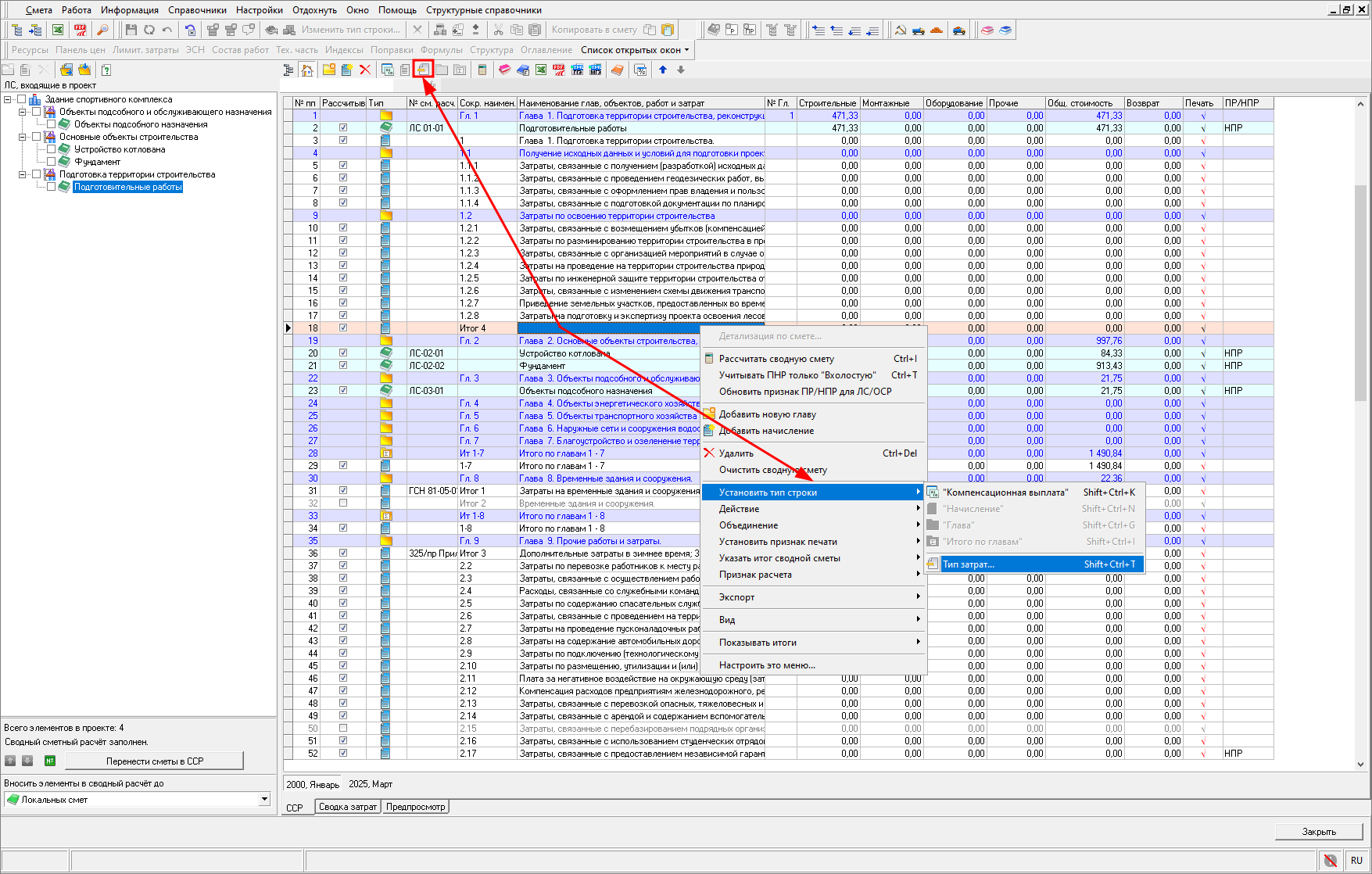

Для строк с типом Начисление есть возможность изменения типа на Компенсационная выплата

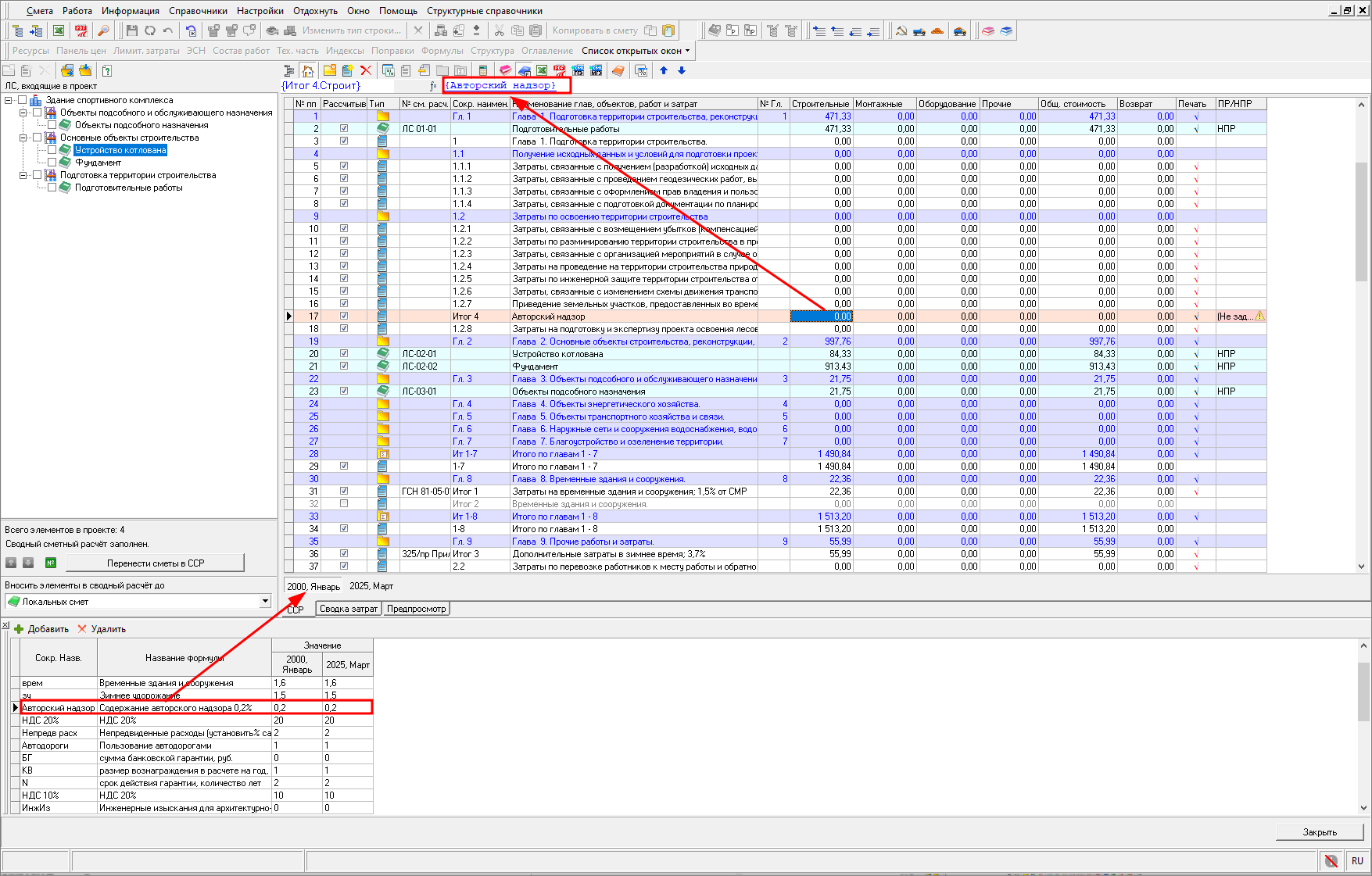

Для начислений есть возможность задания формул через переменные
В переменных есть возможность задания различных значений для разных уровней цен (например, при расчете суточных затрат в базисном и текущем уровне цен)
Рекомендации по созданию ССР

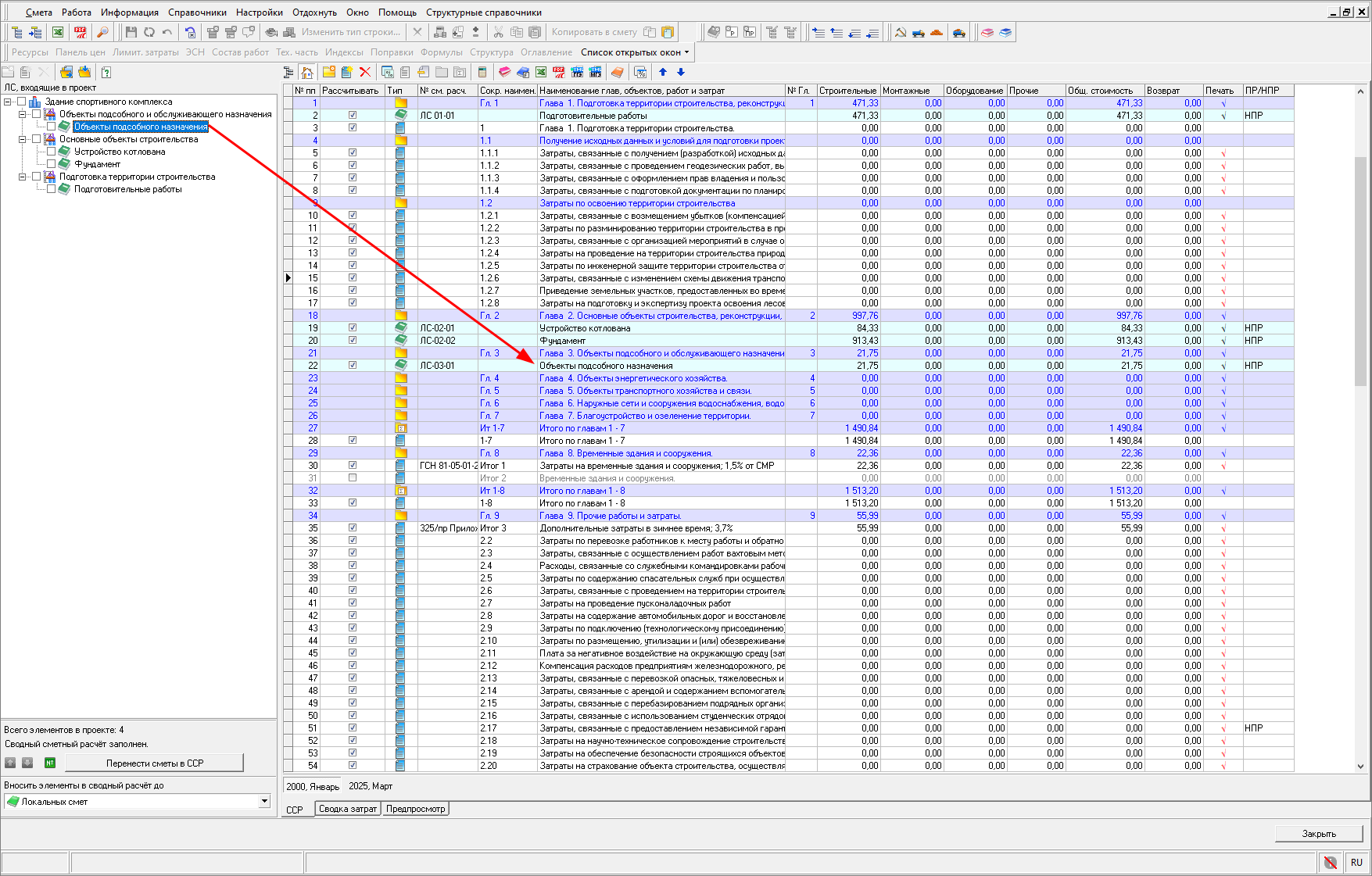

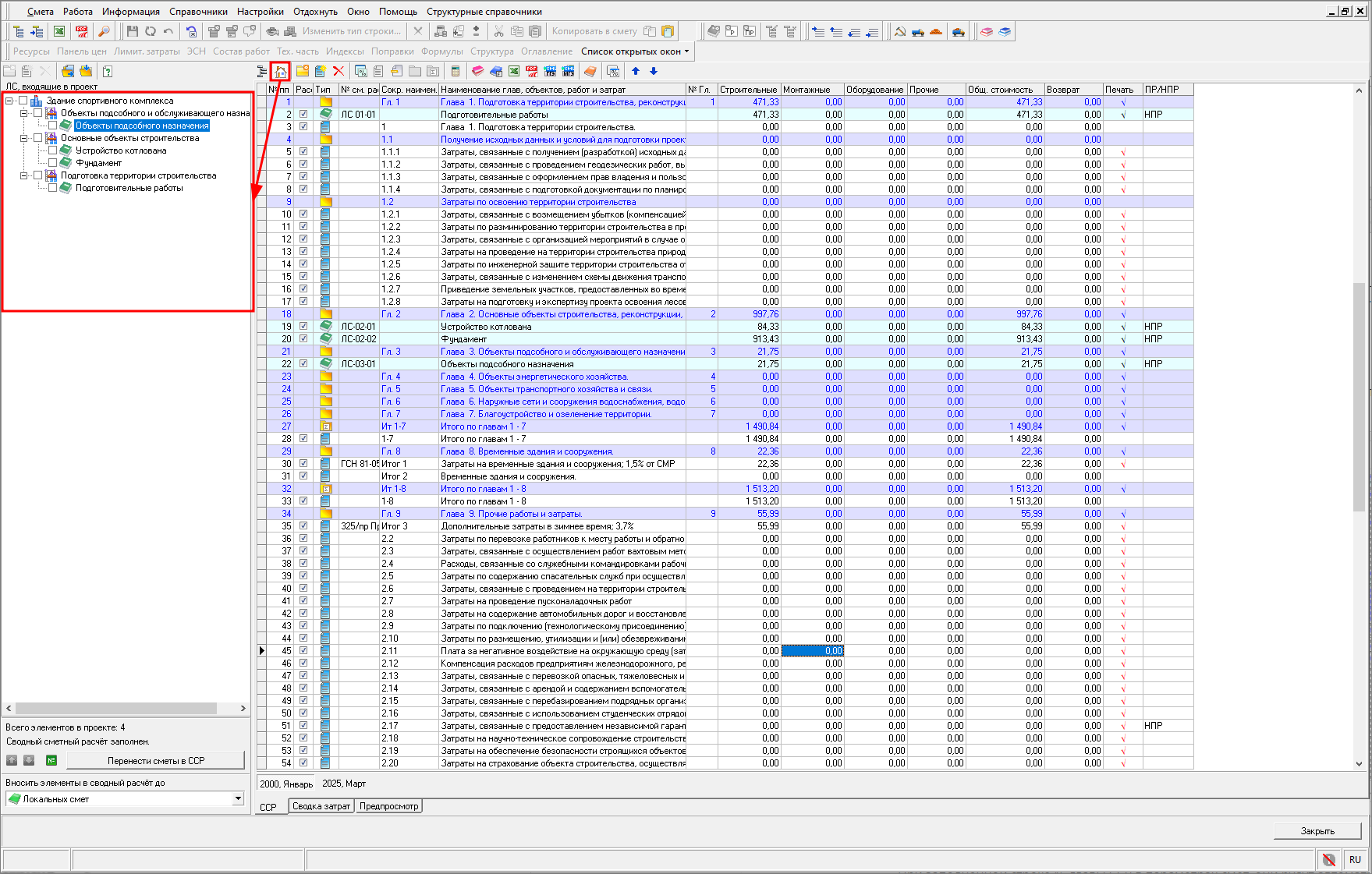

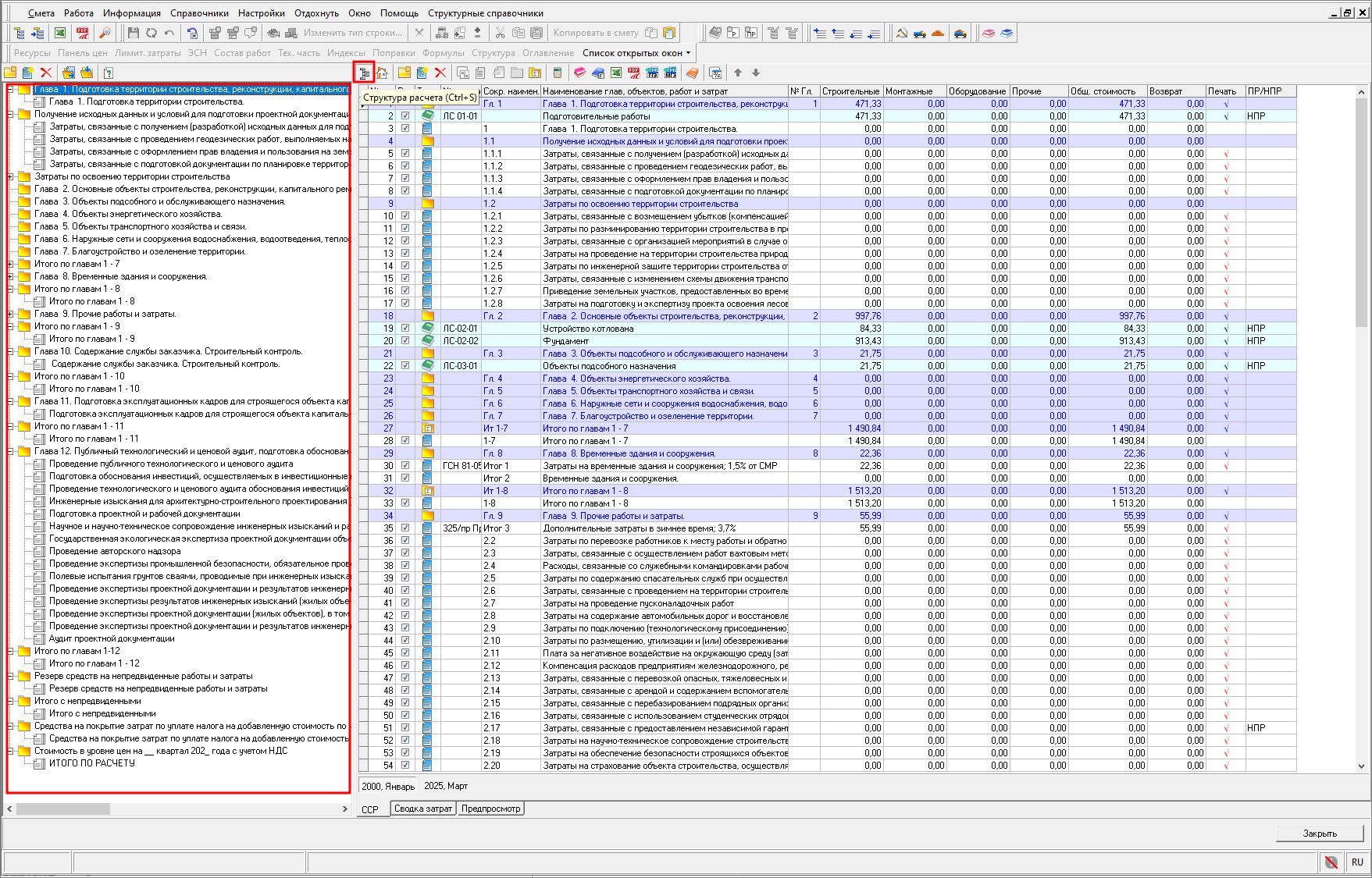

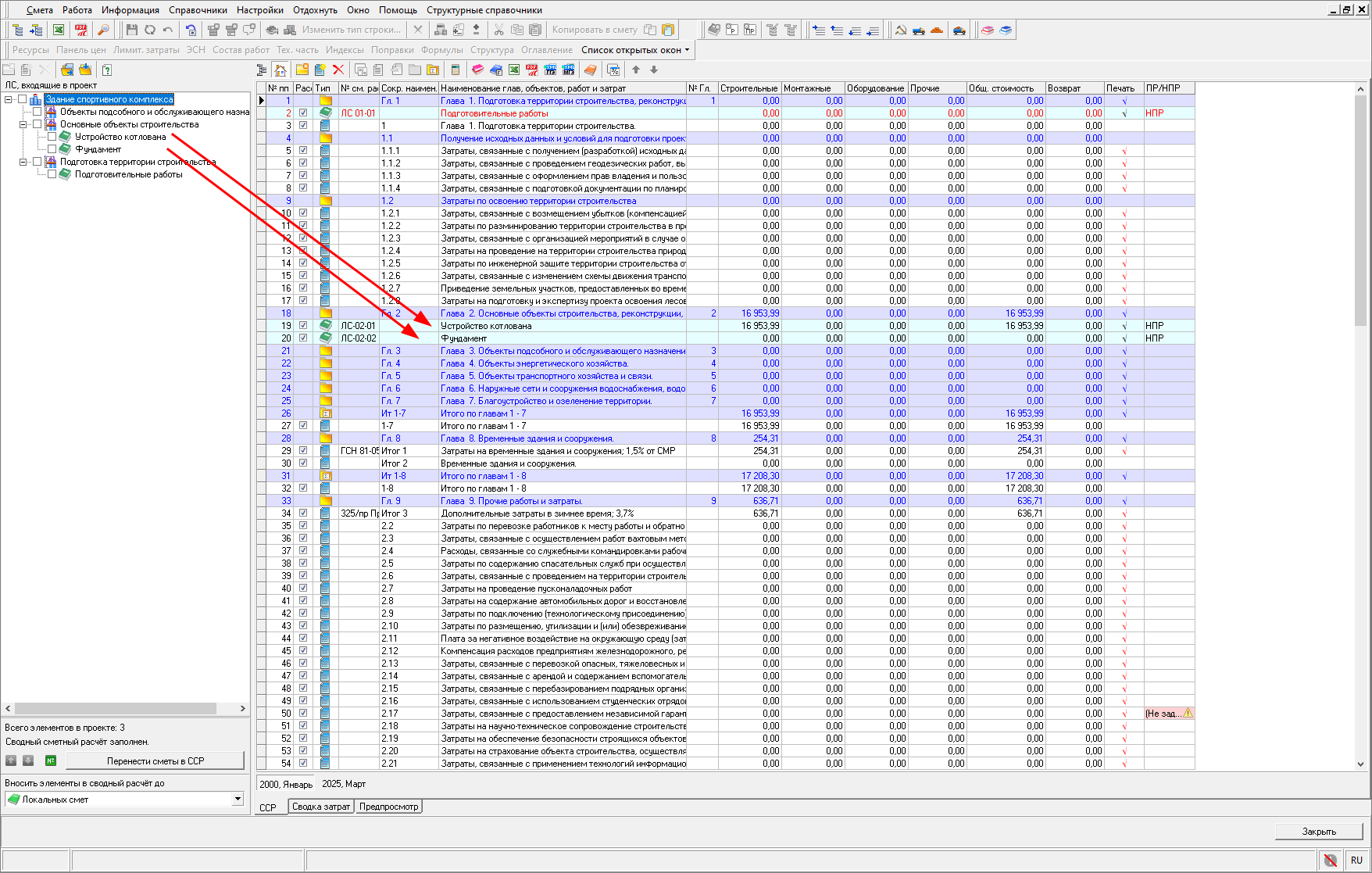

Если требуется объединять локальные сметы, относящиеся к одному объекту, в Объектные сметы и отображать их в ССР как Объектные сметы, то создавайте ССР с детализацией до Объектов строительства.

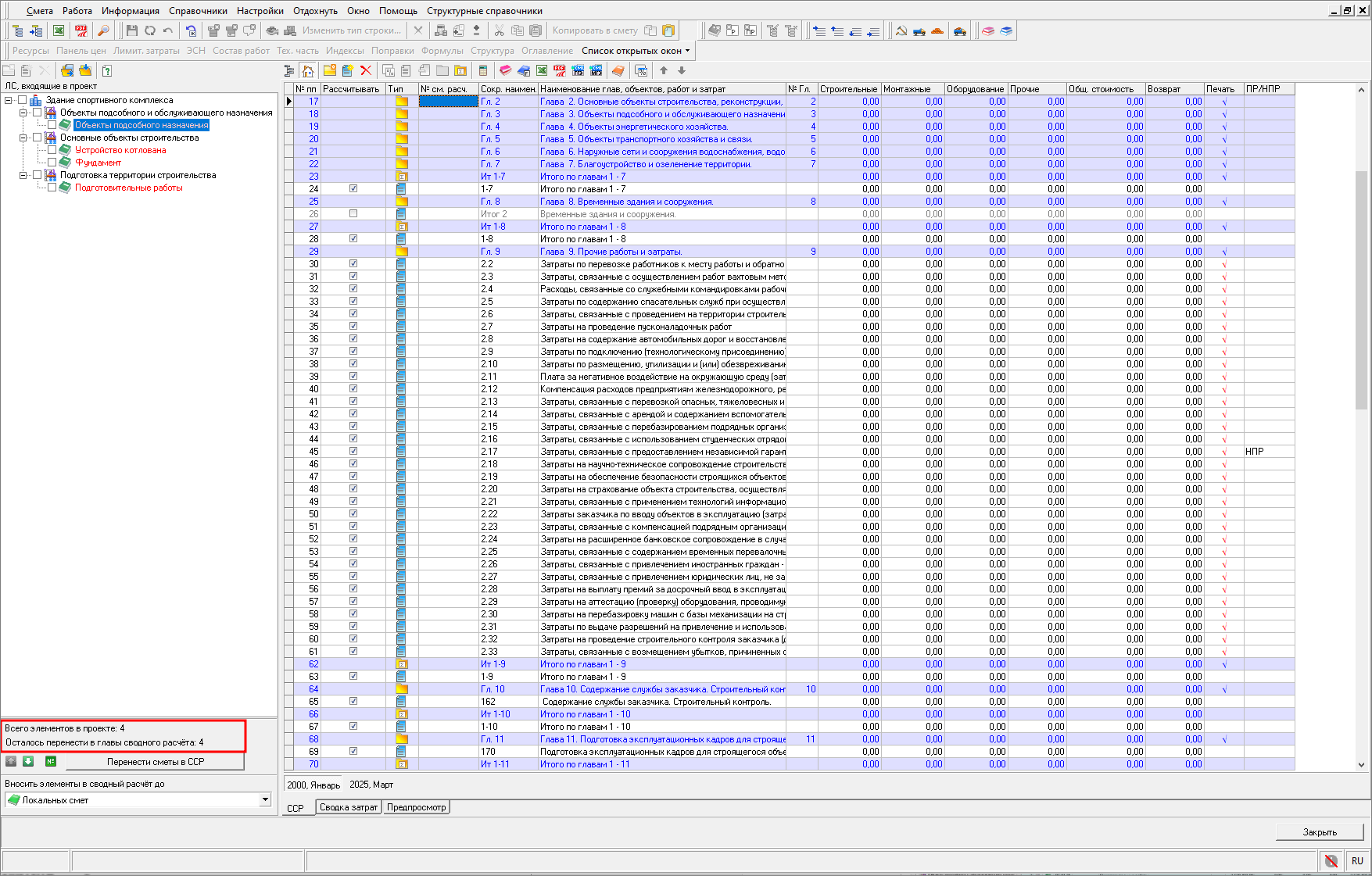

Если в каком-то из объектов строительства только одна локальная смета, то заполняйте шифр объекта строительства так же как у входящей в него локальной сметы, например, ЛС-01-01-01.

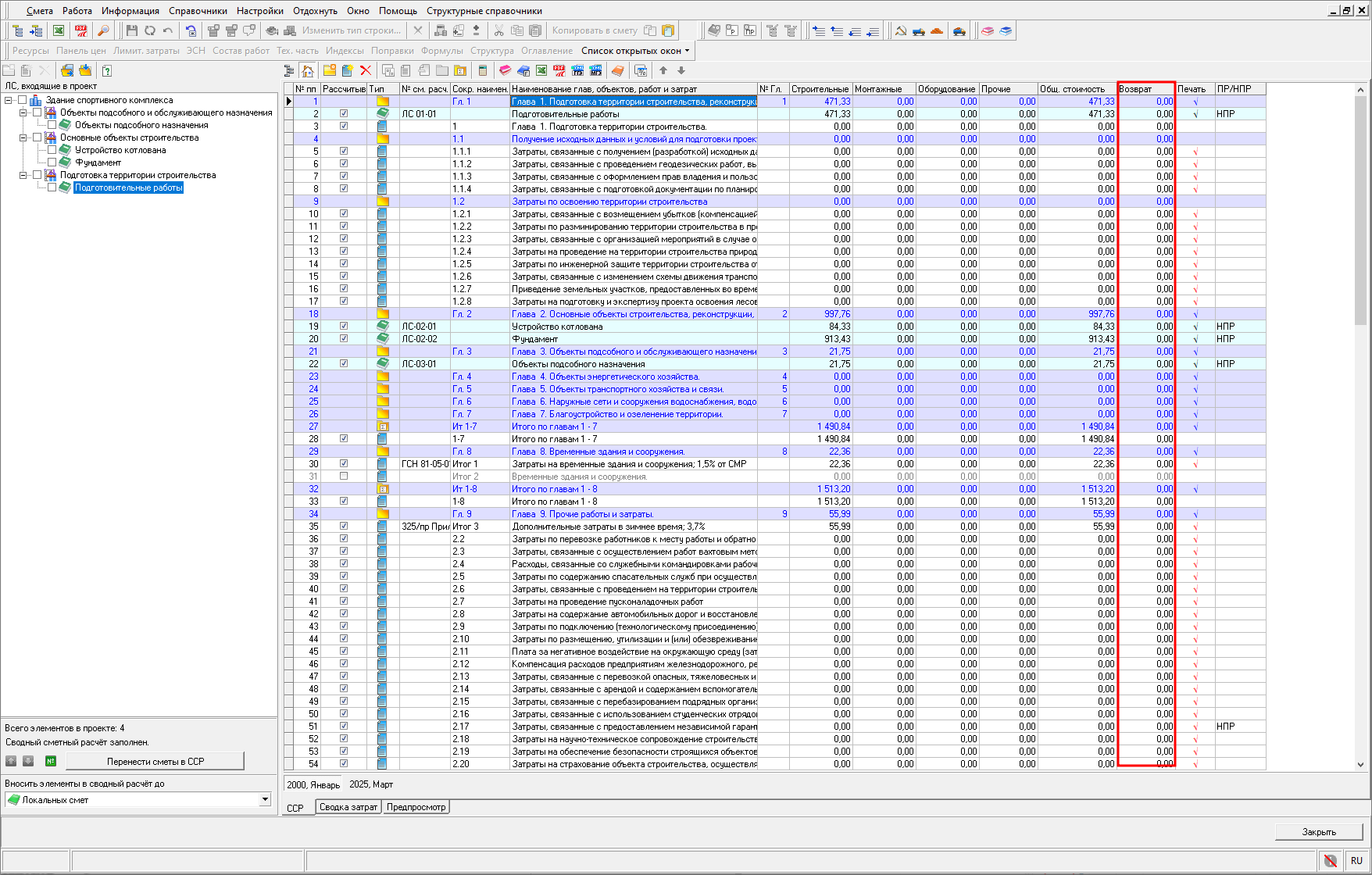

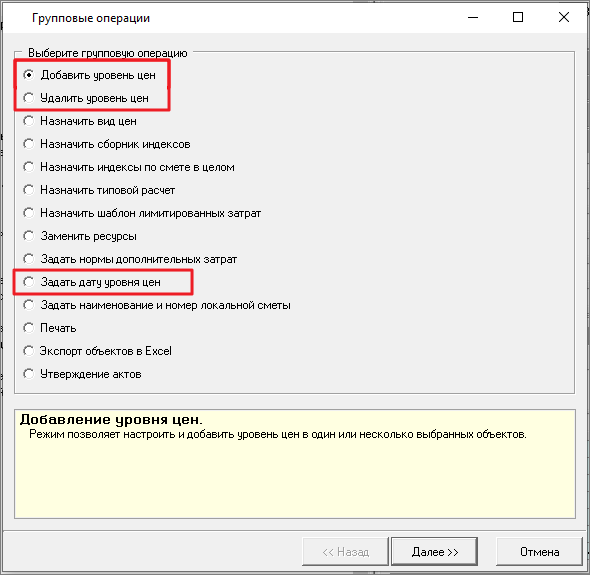

Для создания ССР в базисном и текущем уровне цен необходимо создавать локальные сметы в двух уровнях цен. Если сметы составлены в одном уровне цен, то можно воспользоваться групповой операцией - Добавить уровень цен
В открытом ССР есть возможность начисления ВзиС и ЗУ
Экспорт в ГГЭ

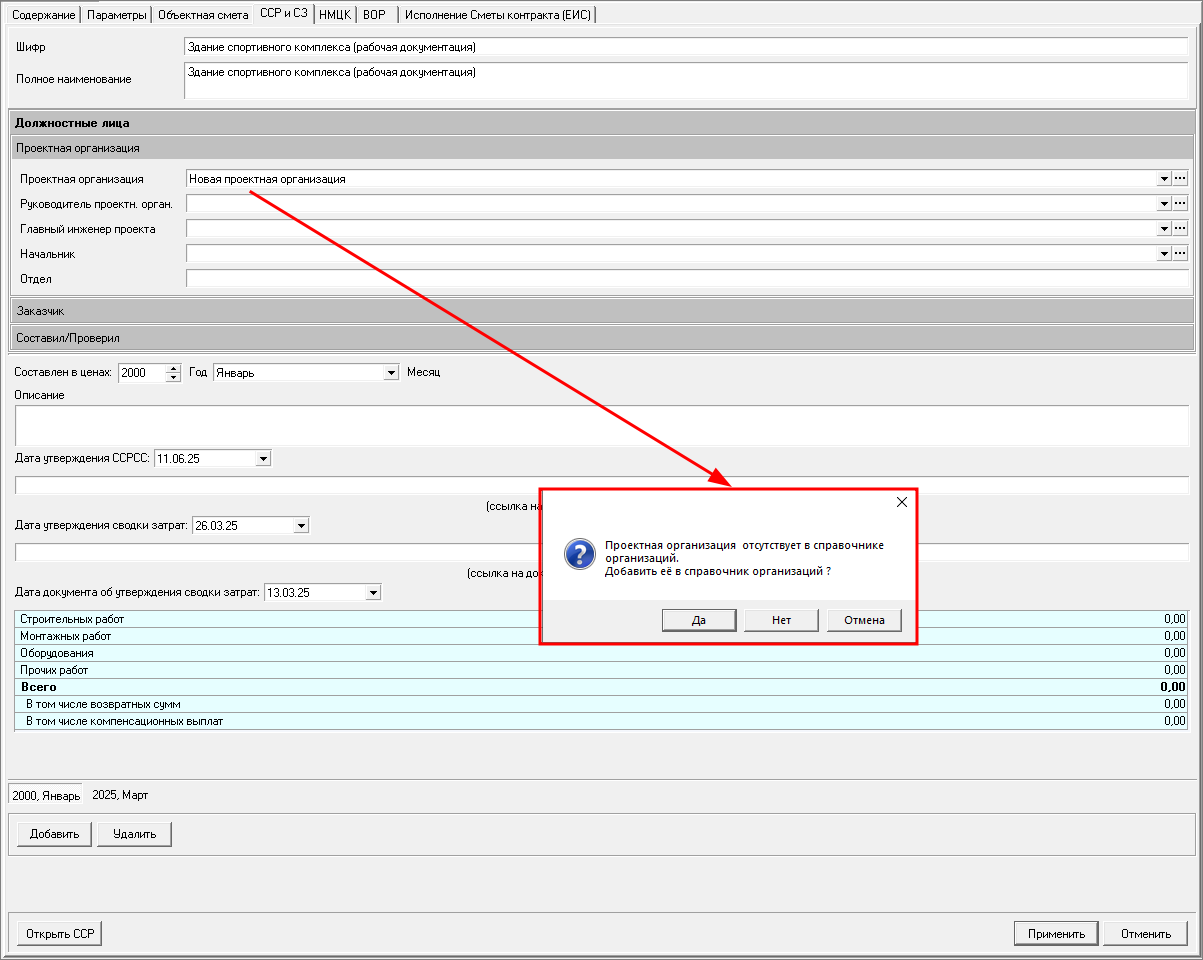

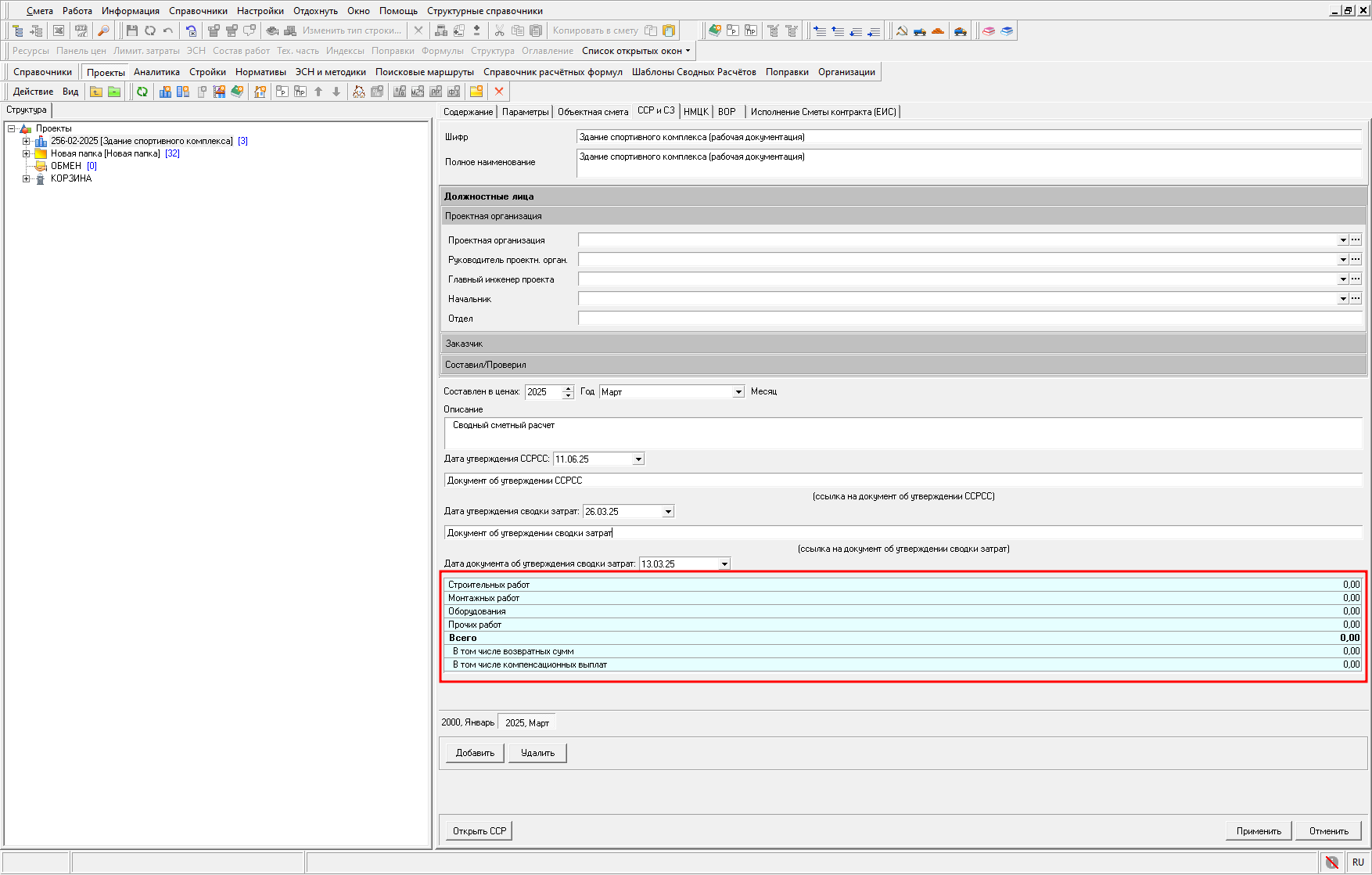

Для корректного вывода выходного документа в сервисах ГГЭ, необходимо заполнить секцию Должностные лица в Проекте на вкладке ССР

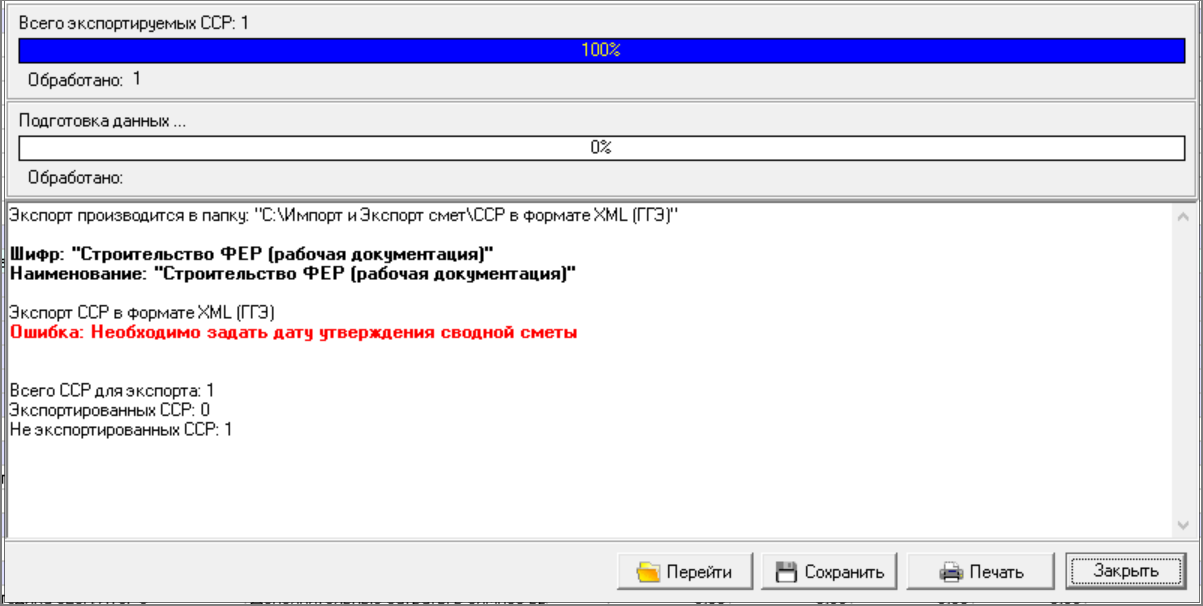

Дата утверждения сводной сметы - должна быть обязательно задана. В случае, если Дата утверждения сводной сметы не будет не задана - экспорт прервется с ошибкой

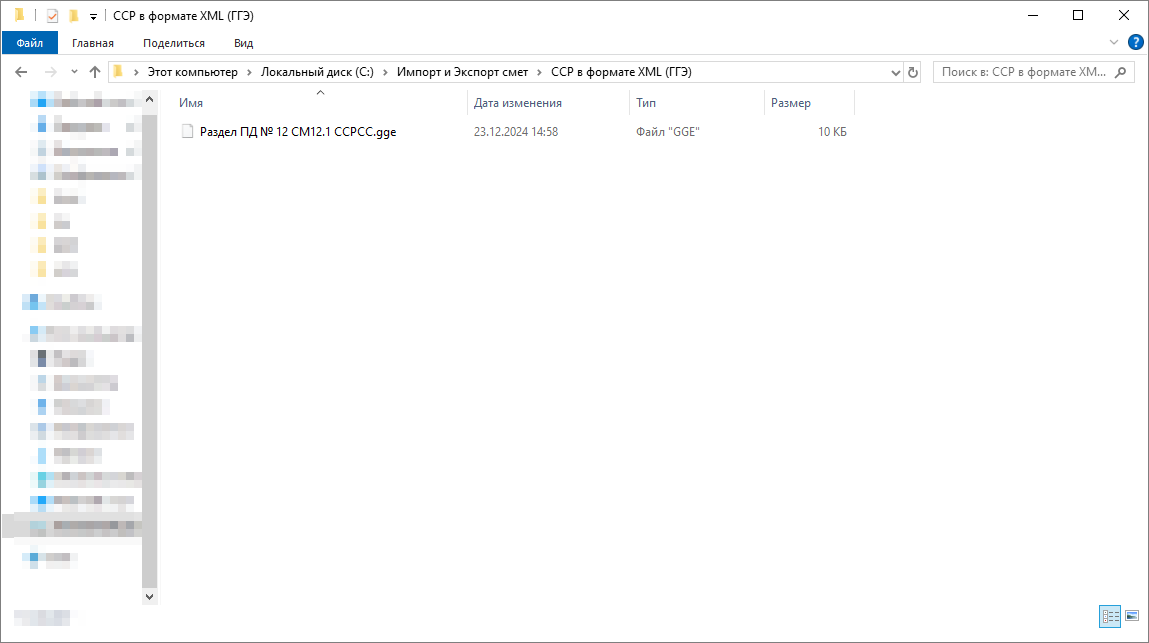

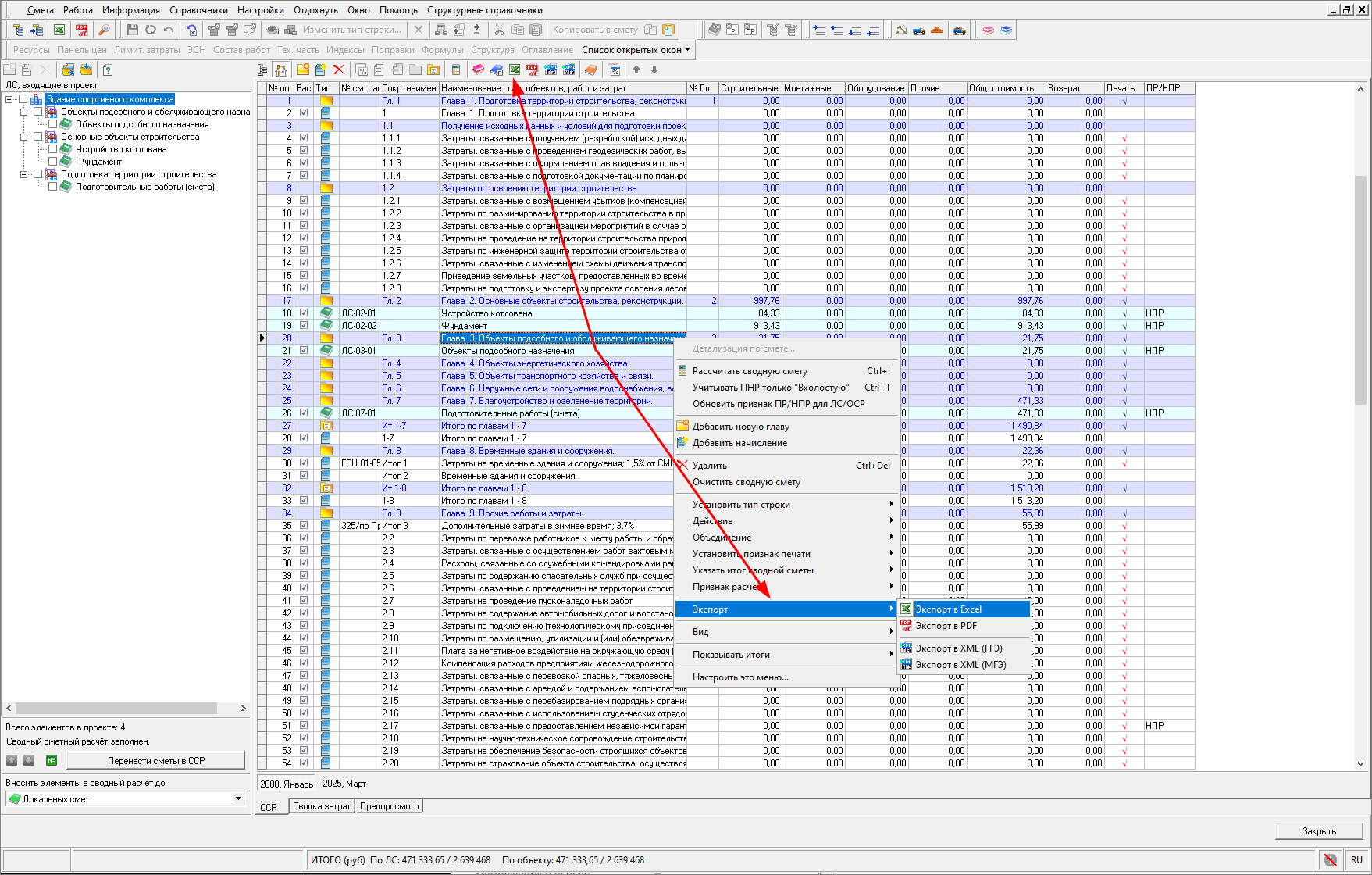

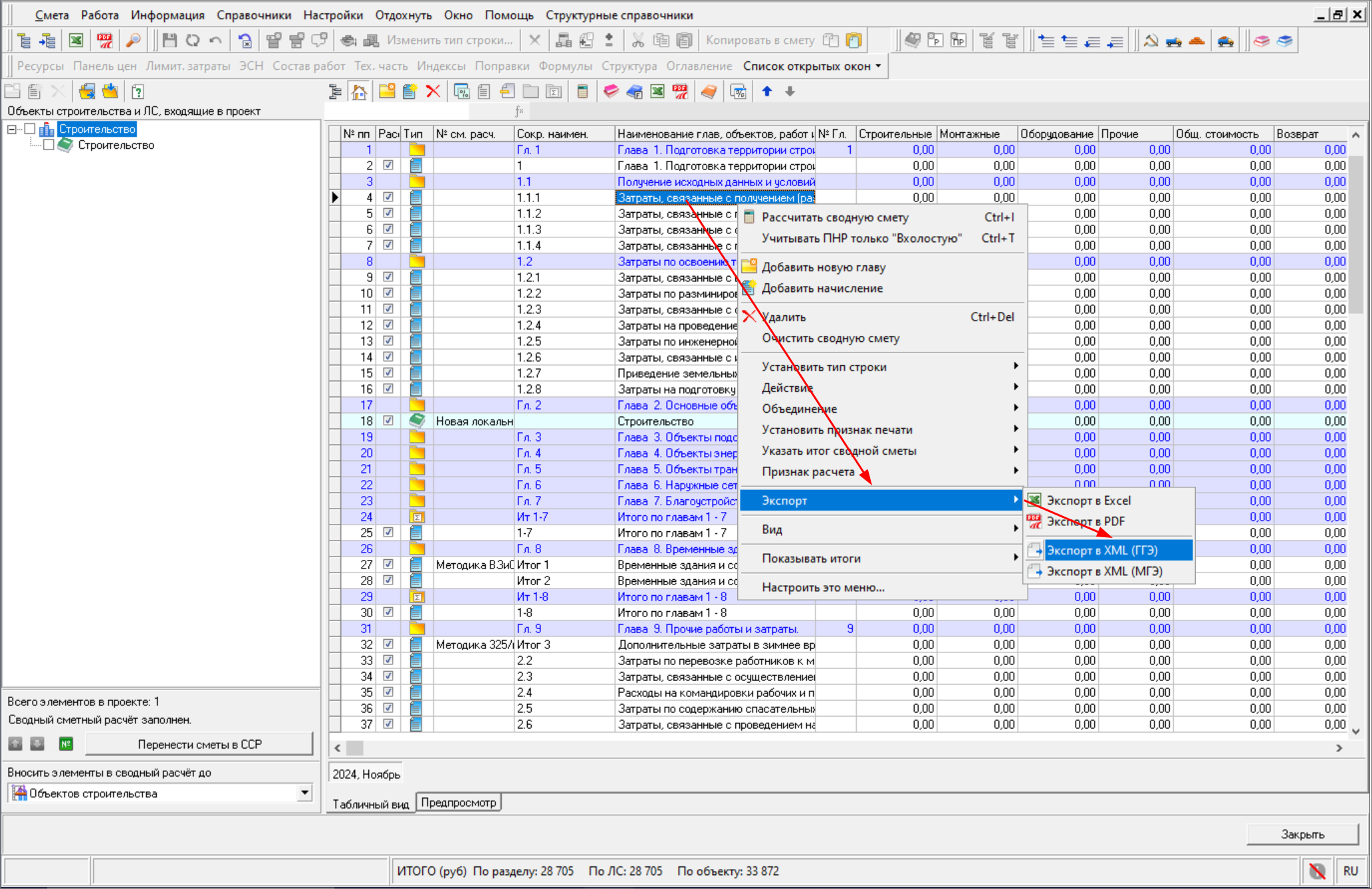

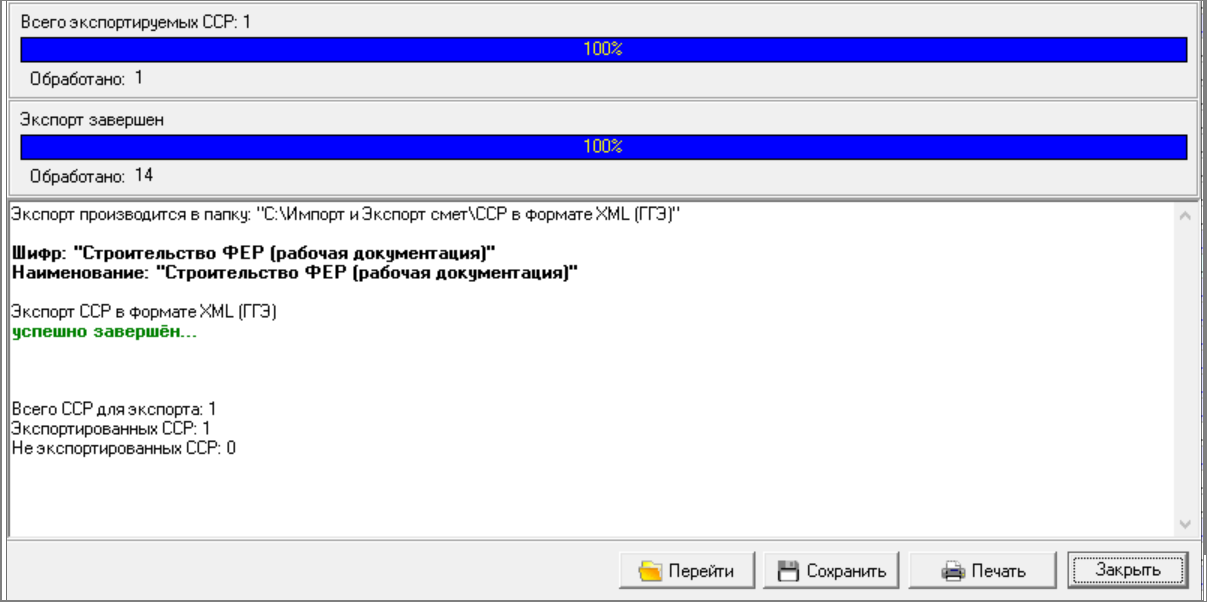

Экспорт сводного сметного расчета производится из открытого ССР - контекстное меню - Экспорт - Экспорт в XML (ГГЭ)
Формат выгрузки регламентирован, поэтому для выгрузки ССР в XML (ГГЭ) необходимо использовать Шаблон ССРСС по 421/пр (с учетом 557/пр) от дд.мм.гггг (XML ГГЭ)
В случае, если ССРСС составлен не корректно (не соответствует формату представления сводных сметных расчетов), то процесс экспорта будет прерван, в журнале будет описана причина
Частые ошибки
- Строка Итоговые стоимостные показатели ССРСС в сводном сметном расчёте не найдена - Используйте шаблон для выгрузки XML (ГГЭ);
- В сводном сметном расчёте не найдена глава ... - Используйте шаблон для выгрузки XML (ГГЭ);
- Сводный сметный расчёт рассчитывается или с детализацией до локальных смет или с детализацией до объектов строительства - выберите детализацию или до локальных смет или до объектов строительства. Проверьте корректность занесённых данных;
- Для расчёта главы ... необходима сумма по предыдущим главам - Используйте шаблон для выгрузки XML (ГГЭ);
- Глава 10. Содержание службы заказчика. Строительный контроль / Резерв средств на непредвиденные работы и затраты / Налоги и обязательные платежи не должны содержать сметы или объекты строительства.
Информация о версии документации
Пример создания ССР в Smeta.RU.
Дата последних изменений: 10.11.2023.
